Viikkotiedote vk 44/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Se on kuulkaa ilon ja onnen päivä ja juhlapäivä. A-lohkon vastaanotettavat alueet saatiin kuin saatiinkin parsittua kasaan juuri parahiksi vastaanottoa varten ja sanonpahan vain, että kyllä nyt kelpaa tutkijoiden ja aikanaan myös uusien lukiolaisten majailla uudenkarheissa tiloissa.
Käynnissä olevat työvaiheet
A-lohko
Alkuviikko viimeistelyä tukka putkella ja pää kolmantena jalkana ja tänään, hyvät naiset ja herrat ja muut uteliaat, on suoritettu osittainen vastaanotto eli päästetty käyttäjät vipeltämään vapaasti omiin tiloihinsa. A-lohko alkaa myös vielä vastaanottoa odottavien tilojen osalta olla valmis, joten odotettavissa hiljaiseloa.
B-lohko

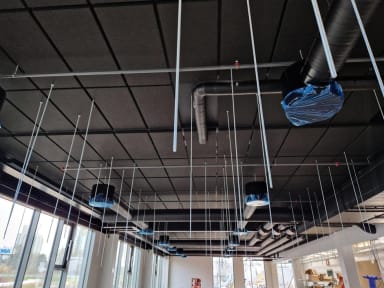

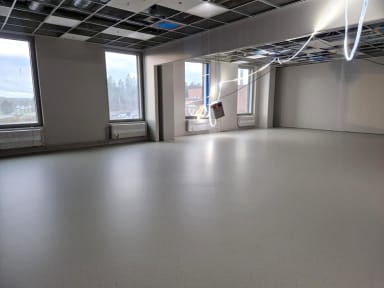

Nollassa asennetaan alakattoon valokiskoja ja valaisimia. Ykkösessä ja kakkosessa on alakattojen ummistus alkamaisillaan ja C-porrashuoneessa on pistetty paikalleen käsijohteet. Muutoin täälläkin tehdään jo viimeistelytöitä, loppusiivousta ja pidetään kaiken moisia katselmuksia, kierroksia ja tarkastuksia.
C-lohko

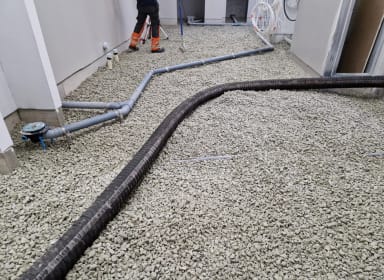

Kellarissa pakerretaan laatoituksen parissa ja keittiössä vedetään sähkökaapeleita ja jatketaan sprinkleriasennuksia. Alakattorunkoja tehdään ykkösessä ja nelosessa. Ykköskerroksessa väestönsuojan päällä puhallettiin työmaan viimeiset vaahtolasit paikalleen ja nyt vaahtolasikerroksen päälle asennetaan eristeitä.
D-lohko
Läpikulkuvaltaväylä, mutta työvaiheita vähänlaisesti.
Ulkopuoliset työt

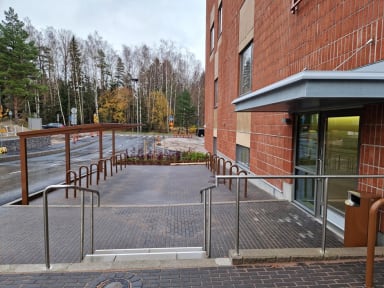

A-lohkon julkisivuja on viimeistelty luovutuskuntoon, kuten myös pihatöitä. B-lohkon IV-konehuoneen raitisilmakammion säleikön asennus spurttailee loppusuoralla. Pääsisäänkäynnin ympäristön kiveyksen tekokin on varsin kelvollisella mallilla.
Pysäköintitalo
Pysäköintitalo onpi nyt valmis ja luovutettu käyttäjien hellään huomaan.
Valmistuneet työvaiheet
Vaatimattomasti tällaiset pienehköt valmistuneet työvaiheet kuin pysäköintitalo ja iso osa A-lohkoa. Vaikeaa laittaa ensi viikolla tämän paremmaksi, mutta yritämme kuitenkin.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 30.10.2026 99.32%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
