Viikkotiedote vk 26/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Viikonlopun aikana pihaa ja kulkureittejä työmaalle vekslataan jälleen uuteen uskoon. Maanantaista eteenpäin työmaan raskas liikenne kulkee molempiin suuntiin Bilteman viereisen portin kautta. Tämä tarkoittaa sitä, että mikään kilometrirekka ei enää mahdu pihalla pyörähtämään ympäri, joten tavaratoimitukset olisi suotavaa tuoda järkevän mittaisilla autoilla.

Kiviruukinkadulla kulkee tästä eteenpäin vain maanrakentaja ja työmaan henkilöautoliikenne ohjataan kulkemaan VTT:n pihan kautta.

Liikennejärjestely



Käynnissä olevat työvaiheet

A-lohko

Kellarissa tehdään lattiapinnoituksia ja sähköasennuksia. Sähkäri tekee alakattojen kalustuksia useammassa kerroksessa. Ylimmissä kerroksissa tehdään loppusiivousta, puulasiovien ja -seinien asennusta ja laboratoriokalusteiden kytkentöjä ja testausta.

A-lohko kellari lattiapinnoitusta

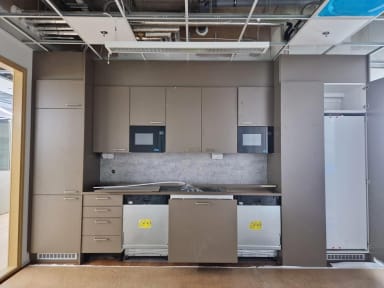

Kiintokalusteita asennettuna A-lohkolla



B-lohko

Kellarissa maalataan IV-kanavia. Ykkösessä asennetaan puulasiovia ja -seiniä, kalusteita ja alakattorunkoja. Kolmosessa tehdään lattiapinnoituksia ja nelosta tasoitetaan ja maalataan. Sähkäri tekee alakattojen kalustuksia vähän siellä sun täällä. IV-konehuoneen julkisivun julkisivulevyjen asennus on loppusuoralla.

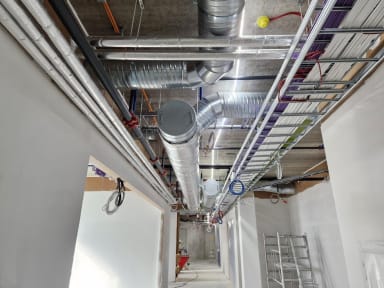

Talotekniikkaa asennettuna B-lohkolla


C-lohko

Kellarissa on huhkittu kipsiväliseiniä pystyyn, asennettu pääsisäänkäynnin tuulikaapin runkoa ja valettu väestönsuojan ja sen editse kulkevan käytävän lattiaa. IV-asennuksia tehdään ykkösessä ja kakkosessa ja putkari on vallannut kolmoskerroksen. IV-konehuoneessa häärää putkari ja sprinkleriasentaja.

C-VSS edustan eristystä

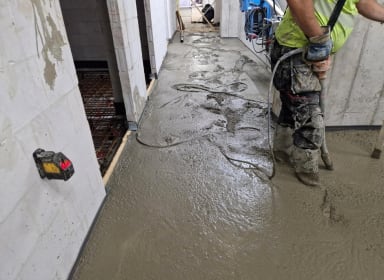

C-lohko VSS edustan valu

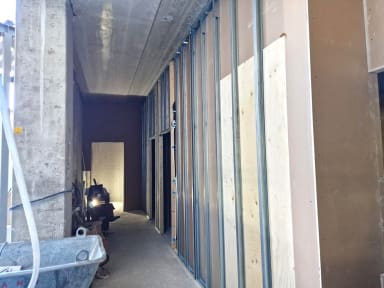

C-lohko kipsiväliseiniä kellari



C-lohko IVKH viemäriasennuksia



D-lohko

Kellarissa valmistellaan pintalattian valua ja sisäpihalla jatkuu raudoitus.

D-lohko kellari pintalattiaraudoitusta



D-lohko sisäpihan raudoitus



Ulkopuoliset työt

B-lohkon sivustalla on tehty kivetystä.



Pysäköintitalo

Valettu on, nimittäin jälleen yksi jälkijännitetty kansi ja muutama pilari ja pollari. Lisäksi seinää on raudoitettu ja muottia rakennettu. Valmiimpaa pintaa tarjoilee hissikuiluun tiensä löytänyt maalari.

Parkkihallin raudoitusta

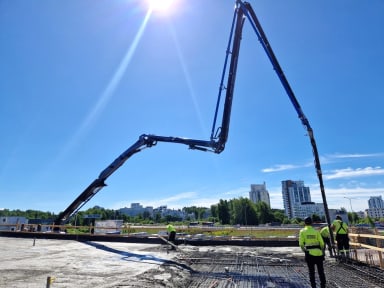

Parkkihalli laatan valu



Parkkitalo valu yleiskuva



Valmistuneet työvaiheet

Ei raporteerattavaa tänäänkään.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

TR-mittaus 26.6.2026 97.91%
Pysäköintitalo MVR-mittaus 26.6.2026 99.05%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 26
