Viikkotiedote vk 24/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Vedenpainekokeita on tehty vielä tälläkin viikolla sisäpihalla. Kenties (ajoittaisen) suosiollisen kesäsään innoittamana olemme vastaanottaneet työmaalta jos jonkinlaisia toiveita vesialtaiden hyödyntämisestä.
Niin houkuttelevia ideoita kuin maauimala ja kultakalalampi ovatkin, emme voi niihin valitettavasti suostua erinäisten säädösten, velvoitteiden ja visusti tasapyllyllään rahojen päällä istuvan kirstunvartijan takia. Sen sijaan rohkaisemme lämpimästi ornitologian pariin, sillä huhu kertoo, että tilapäisiin vesiin täällä Espoossa saattaa eksyä jos jonkinlaisia eksoottisenpuoleisia siivekkäitä.
Käynnissä olevat työvaiheet
A-lohko

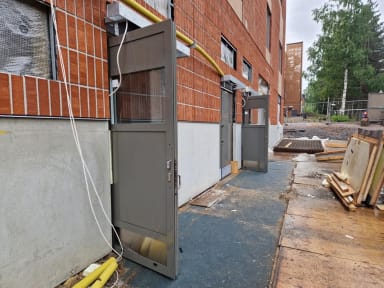

A-lohkolla näkyvin tämän viikon työsuoritteista on paikalleen asennetut lopulliset ulko-ovet. Kyllä nyt kelpaa, kun vanerivirityksistä päästiin eroon. Loppusiivoojat hääräävät pitkin kerroksia ja ylimmissä kerroksissa on asennettu vinyylilankkua ja tekstiilimattoa sekä puulasiseiniä ja -ovia. Kutosessa tehdään viimeisiä sähkötöitä ja talotekniikkaa viimeistellään IV-konehuoneessa.
B-lohko

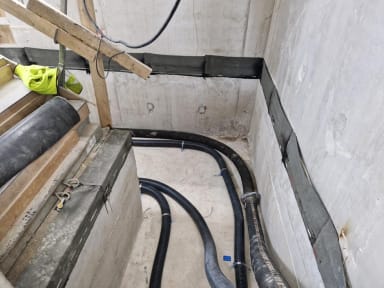

Porrashuoneisiin on saatu asennettua radonputket ja puhallettua vaahtolasi. Ykköskerroksessa on alkanut kiintokalusteiden asennus. Tasoitus ja maalaus etenee kakkosessa ja kolmosessa. Kolmannessa kerroksessa työskennellään lisäksi alakaton, laatoituksen ja lattiapinnoituksen parissa. Sähkäri suhaa menemään vähän kaikkialla ja IV-konehuoneessa tehdään laajemminkin talotekniikka-asennuksia.
C-lohko

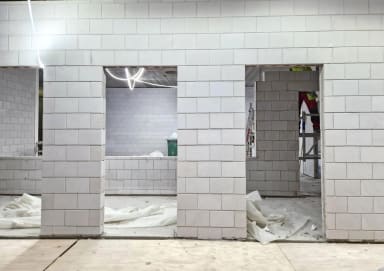

Kellarissa väliseinämuuraus on miltei valmistunut. Väestönsuojassa on asennettu lattiaeristeitä, radonkermit ja suodatinkangasta ja nyt käynnissä on pintabetonilattian raudoitus. Väestönsuojan edustan vaahtolasi on saatu puhallettua aivan näillä näppäimillä. Etuputsi etenee kaikissa kerroksissa.
Kakkoskerroksessa puuhailee putkari ja nelosessa on ensin raudoitettu lattiaa ja sitten valettu pintabetonilattia ja porrashuoneen lepotasoja. Viikonlopun yli lattia pötköttelee tuttuun tapaan muoveissa, jotta pinnasta tulee silmiä hivelevän kaunis. Vesikatolla on käynnissä katon pohjahuovan ja villojen asennus.
D-lohko

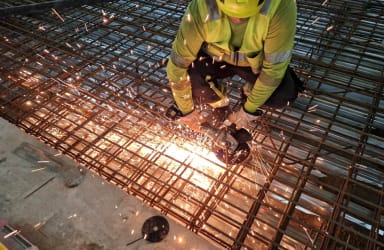

Torninosturin jäljiltä on valettu pohjalaattaa kellarin puolella. Sisäpihalla on nautittu viimeisistä pulikointialtaista ja heti vedenpainekokeiden jälkeen aloitettu lämmöneristeen asennus.
Ulkopuoliset työt
Ulkopuolella on pistetty uusi vaihde silmään ja saatu B-lohkon osalta julkisivupellitykset miltei valmiiksi ja sadetakkipellitykset aivan valmiiksi. Muuntamon ympäristössä on saatu pakettiin kanaalin vedeneristys ja sen jälkeen päästetty maanrakentaja irti.
Pysäköintitalo
Maanvaraisen laatan valuvalmistelu ja itse valu hörppäsivät isoimman osan tästä viikosta. Tämän lisäksi kakkosholvin muottityöt ovat pyörähtäneet käyntiin ja kadun puolella on puuhailtu viemäröintiä ja pohjatöitä eteenpäin.
Valmistuneet työvaiheet
Sisäpihan ja arkadin vedenpainekokeet on saatu valmiiksi puhtain paperein.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus (ulkoinen) 11.6.2026 98.11%
Pysäköintitalo MVR-mittaus (ulkoinen) 11.6.2026 97.92%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
