Viikkotiedote vk 20/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Katkonaisempi helatorstaiviikko tarkoittaa sitä, ettei tontilla ole puuhattu mitään järin ihmeellistä. Hetken hengähdys tavallisemman viikon parissa tulee tosin tarpeeseen, sillä esimerkiksi NCC:n työturvallisuusviikko ja työmaan harjannostajaisjuhlahumut ovat aivan nurkan takana, joten pian rauhallisuus ja tavallisuus ovat enää kaukainen muisto.

Dronekuva työmaasta



Käynnissä olevat työvaiheet

A-lohko

Varsin yllätyksettömästi A-lohkolla puksuttavat eteenpäin jo ennestään tutut työvaiheet. Porrashuoneisiin on asennettu ovia ja seinille kiinnityspintoja ja akustiikkapaneeleja. Valvoja on kiertänyt tarkastuskierroksella kolmannessa kerroksessa. Putkari, sähkäri ja IV-asentaja puuhailevat menemään, jalkalistoja naputellaan paikoilleen ja kittarikin tupsahtelee vastaan milloin minkäkin nurkan takaa. Kiintokaluste- ja sprinkleriasennukset ovat kivunneet jo kuudenteen kerrokseen. Sen sijaan hieman lähempänä maanpintaa eli ykköskerroksen arkadilla jatketaan vedeneristyksen parissa.

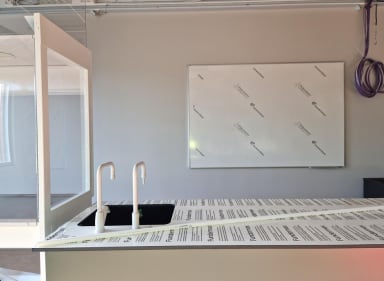

Kiintokalusteita A-lohkolla

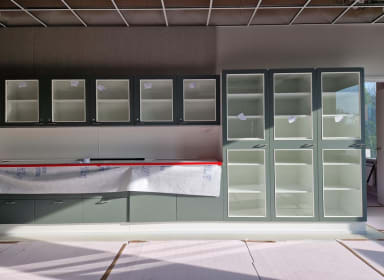

Kiintokalusteita A-lohkolla



Valaisimia asennettuna A-lohkolla



B-lohko

Tällä viikolla B-lohkon pään menoksi on puuhailtu sähkö-, putki- ja IV-asennuksia ja IV-kanavien eristystä. Lisäksi käynnissä ovat laatoitus, tasoitus ja alakattorunkojen asennus.

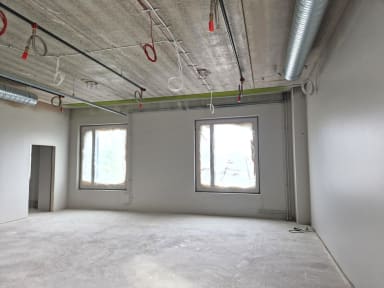

B-lohko tasoitustyöt

Laatoitusta B-lohkolla


C-lohko

Väliseinäasennus on saapunut kakkoskerrokseen ja ykkösessä painaa sprinkleriasentaja hommia hiki hatussa. Vesikatolla jatkuvat kermityöt ja pvp-elementtien asennus konehuoneessa.

C-lohko väliseiniä



Vesikaton kermityöt



PVP-elementtejä asennettuna



D-lohko

D-lohkolla on valettu torninosturin jättämän montun pilari ja asennettu sisäpihalle kaivoja.

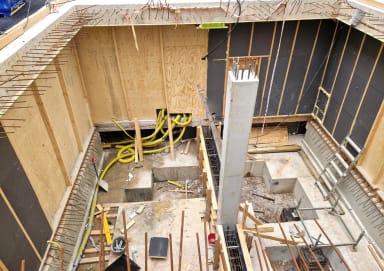

D-lohko pilari



Ulkopuoliset työt

Ulkopuolella jatkuvat edelleen kittaus ja tiililaatta-asennus.



Pysäköintitalo

Holvin muotti- ja raudoitustyöt on aloitettu, lattian lämmöneristeitä asennettu ja yksi pieni valukin valettu. Maanrakentaja täyttää alapohjia ja katutyömaakin etenee näpsäkästi.

Katutyömaa



Holvi

Lattian lämmöneristeet



Lattian lämmöneristeet



Holvi



Valmistuneet työvaiheet

Eteenpäin pötkitään kaiken aikaa.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

TR-mittaus 13.5.2026 98.08%
Pysäköintitalo MVR-mittaus 13.5.2026 99.06%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 20
