Viikkotiedote vk 25/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Yhden jos toisenkin jalka on vipattanut juhannusvapaita kohti jo vähintään tiistaista alkaen, mutta hyvin ollaan silti saatu erinäisiä työvaiheita edistettyä tälläkin viikolla. Ei mitään kovin ihmeellistä, mutta sellaista normaalia pötkellystä eteenpäin.

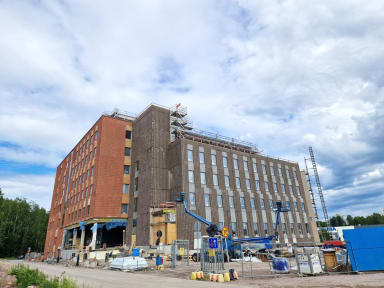

Yleiskuvaa



Käynnissä olevat työvaiheet

A-lohko

Kellarissa on tällä viikolla asennettu kaasulinjoja ja sähköpääkeskuksessa vedetty nimensä mukaisesti sähköjä. Ykköskerroksessa on tehty akryylibetonia. Keskikerroksissa on ummistettu alakattoja ja nelosessa pyörähdetty valvojan kanssa narinalistakierroksella.

Vitosessa on kytketty laboratoriokalusteita ja asennettu imukärsiä laboratorioissa, tehty IV-järjestelmän käyttöönottoa ja puu- ja muoviovien asennusta. Kutosessa kytketään niin ikään laboratoriokalusteita, asennetaan ovia ja vuorataan lattioita tekstiilimatoilla ja vinyylilankuilla. Putkari on päässyt asentamaan vesikalusteita. IV-konehuoneessa on pellitetty kammioita ja asennettu IV-kanavia, eristystä, sähköjä ja palokatkoja.

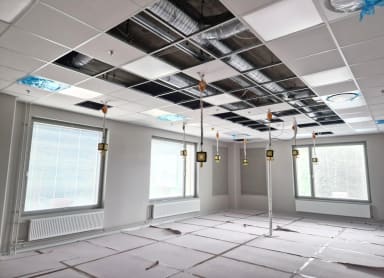

A-lohko pistorasioita



B-lohko

Porrashuoneissa tapahtuu jälleen, kun tällä kertaa kaideasentaja on löytänyt tiensä tontille. Kalusteasennuksia on aloitettu ykköskerroksessa ja kolmosessa alakattotyöt ovat valmistumassa. Laatoittaja on kömpinyt jo neljänteen kerrokseen saakka. Maalari hiippailee aikalailla kaikkialla. IV-konehuoneessa on käynnissä samat työvaiheet kuin A-lohkollakin ja lisäksi vielä sadetakkipellitys ja julkisivulevytys ulkopuolisina töinä.

B-lohko kiintokalusteasennus



B-lohko kiintokalusteita

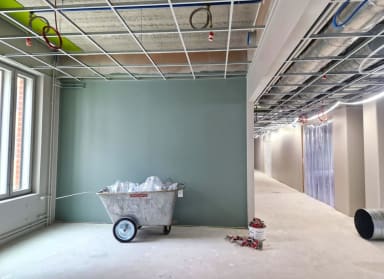

B-lohko maalattuja pintoja


C-lohko

Kellarissa aloitellaan kipsiväliseinätöitä ja villoitetaan ja kitataan muurattuja väliseiniä. Väestönsuojassa lattiaraudoitus on läpäissyt raudoitustarkastuksen ja sähkäri on päässyt asentamaan lattialämmityspiuhoja. Ykkösessä on käynnissä IV-asennukset ja kakkosessa häärää putkari. Tasoitustöitä tehdään ja porrashuoneen ikkunoita on asennettu miltei jokaisessa kerroksessa.

Kolmannessa kerroksessa tehdään väliseiniä ja asennetaan sprinkleriputkia. IV-konehuoneen puolella aloitellaan putkitöitä ja ulkopuolella tehdään sadetakkipellityksiä ja julkisivulevytyksiä. IV-konehuoneen katto on saanut pintakermin päälleen ja kestää nyt kaiken maailman kesämyrskyt ja sateet.

C-lohko nauhoitetut väliseinät



C-lohko väliseiniä



D-lohko

Kellarissa asennetaan viemäreitä, käyttövesiputkia, väliseinäotsia ja sisäpihalla on saatu asennettua viimeinenkin lämmöneriste.

D-lohko sisäpihan lämmöneristeet



Ulkopuoliset työt

A-lohkolla on aloiteltu sisäänkäynnin ulkopuolen raudoitusta ja tien varressa vedetään maalämpölinjoja. B-lohkon seinänvierustan täyttö on käynnissä. A- ja B-lohkojen kulmalla asennetaan kaasusäiliötä ja -laitteistoa ja muuntamossa asennetaan kamalasti kaikkea kaiken aikaa.

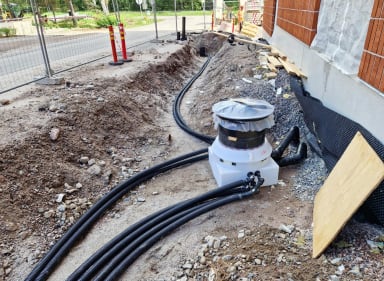

Maalämpölinjastoja



Pysäköintitalo

Kannella on jatkettu raudoitusta. Alkuviikosta tehtiin muutaman seinän ja sokkelin muottitöitä, jotta tässä ihan juhannuksen kynnyksellä päästiin vielä valuhommiin. Kadun puolella kaivetaan sähkövarausputkia maahan.

Raudoitusta

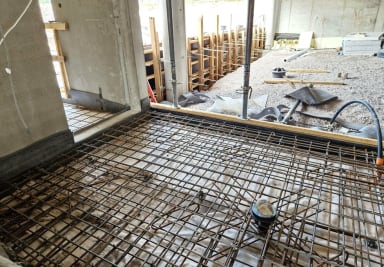

Viikon valujen raudoitusta



Valmistuneet työvaiheet

Ei raportoitavaa tällä erää.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

TR-mittaus 18.6.2026 98.13%
Pysäköintitalo MVR-mittaus 18.6.2026 99.0%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 25
