Viikkotiedote vk 29/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Jos viime viikolla valettiin vähän maltillisempi määrä kuutioita, oli tällä viikolla toinen ääni kellossa. Kuluneen viikon sääennusteet eivät olleet vain ulkovaluille suosiollisia vaan pitivät vieläpä kutinsakin vastoin kaikkia odotuksia ja pitkävetoja. Niinpä pitkin viikkoa pumppu poikineen on lupsutellut betonia joka ikiseen muottiin ja raudoitettuun kolkkaan, mitä työmaalta vain on sattunut löytymään.
Käynnissä olevat työvaiheet
A-lohko
Lohkolla on viimeistelty hiki hatussa, tehty IV-mittauksia ja -säätöjä ja asennettu lohkojen välisiä palokatkoja. Kakkoskerroksessa on käynnissä ihan jo lopullinen loppusiivous ja vitosessa ja kutosessa pölyttömyyssiivous. Suojia poistetaan nelosesta kutoseen. Vesikatolla on asennettu aurinkopaneeli jos toinenkin.
B-lohko
Alakattotöitä tehdään edelleen ykkösessä ja nelosessa. Musiikkiluokkien osalta tehtiin ensimmäinen äänimittaus, jonka tulos oli hyvä. Niinpä ihan jokainen luokassa soitettu sulosävel ei kantaudu sen pidemmälle koulun käytävillä.
Kakkoskerroksessa puuhastellaan sähkö- ja putkikalustuksen sekä ovi- ja lasiseinäasennuksien parissa.
C-lohko
Kellarissa jatkuu yhä vielä väliseinätyöt. Ykköskerroksessa on raudoitettu ja valettu väestönsuojan päällistä ja aloiteltu tasoitetöitä. Kakkoskerroksessa häärää sähkäri sähkökaapelien ja -reittien parissa.
Kolmoskerroksessa asennetaan ilmanvaihtokanavia ja -päätelaitteita ja nelosessa putkirunkoja. Neloskerroksen osalta väliseinätyöt saatiin nyt pakettiin. IV-konehuoneessa jatkuu ilmanvaihtokoneiden asennus ja tehtiinpä siellä tällä viikolla myös sadevesiviemäröinnin painekoe.
D-lohko

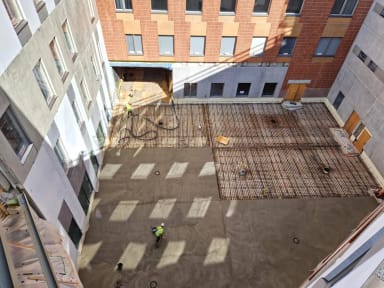

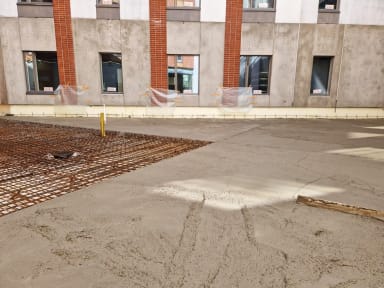

Kellarissa jatketaan vielä kipsiväliseinien ja talotekniikka-asennusten parissa. Sisäpihan raudoitus saatiin valmiiksi ja koko komeus valettiin viikon aikana.
Ulkopuoliset työt
Työmaan ja VTT:n välissä irrotetaan kalliota kaivannossa.
Pysäköintitalo

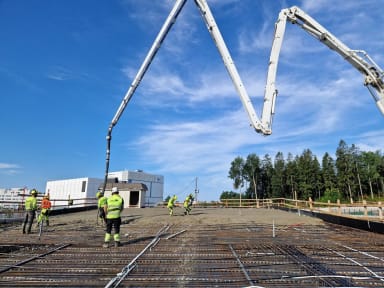

Viimeisiä viedään, kun viimeinen holvi on nyt raudoitettu, valettu ja jälkijännitetty. Hissiä asennetaan täyttä höyryä ja betonipintojen hiekkapuhallusta jatketaan.
Valmistuneet työvaiheet
Pysäköintitalon puolella viimeinen holvi on nyt valettu ja jännitetty.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus (ulkoinen) 15.7.2026 98.95%
Pysäköintitalo MVR-mittaus (ulkoinen) 15.7.2026 100%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
