Viikkotiedote vk 28/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Heinäkuu on perinteisesti rakennuksilla vähän hiljaisempi lomakuukausi ja sen huomaa jopa tällä työmaalla, vaikka työt sinänsä normaalisti eteenpäin rullaavatkin. Jos tuossa ehkä kuukausi takaperin tietyissä kerroksissa ja tiloissa oli olo kuin sillillä suolassa, pyörii samoilla tyhjillä käytävillä tällä hetkellä korkeintaan yksinäinen talotekniikka-asentaja lomiaan odottelemassa.
Käynnissä olevat työvaiheet
A-lohko
Moni työvaihe hipsii ympäri koko lohkoa; viimeistely, verhokiskojen asennus, lukitus, lokerikkojen asennus ja sähkönousut, noin muutaman mainitakseni. Ykköskerroksessa sisäpihan puolella on valettu porttikongin lattiaa.
Kakkosesta neloseen poistetaan suojia ja vitosessa ja kutosessa on käynnissä pölyttömyyssiivous ja putken puolelta kalustus ja kytkennät. IV-konehuoneessa on tehty kammioiden lattiapinnoitusta ja ylemmän vesikaton räystäspellitys on karvan vaille valmis.
B-lohko
Alakattotöitä painetaan menemään ykkösessä ja nelosessa. Kakkosessa asennetaan puulasiovia ja alakattojen puolella tehdään IV-asennuksia.
C-lohko

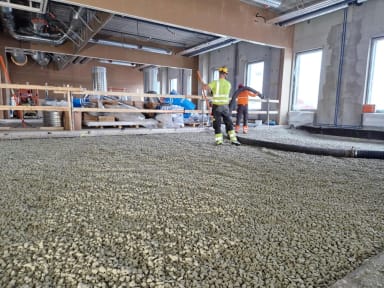

Kellarissa rakennellaan väliseiniä hurjaa vauhtia, kun taas nelosessa ne ovat jo pitkälti paikallaan. Ykkösessä on päästy aloittamaan tasoitetöitä ja puhallettu väestönsuojan päällisen vaahtolasit paikalleen. Pääsisäänkäynnin luona on asennettu teräslasiseinää useamman kerroksen matkalta.
Talotekniikka on vallannut ylemmät kerrokset. IV-asennukset jatkuvat kakkosessa. Kolmosessa on saatu putkirungot valmiiksi ja nelosessa polkaistu asennukset käyntiin. Neljännessä kerroksessa jatkuu sprinklerityöt. IV-konehuoneessa on koneiden asennus menossa ja ulkopuolella jatkuu julkisivulevyjen asennus. Vesikatolla tehdään viimeisiä kermitöitä ja villoitusta.
D-lohko
Kellarissa on aloitettu väliseinätöitä ja sisäpihan puolella raudoitus on likipitäen valmis liikuntasaumoineen päivineen.
Ulkopuoliset työt

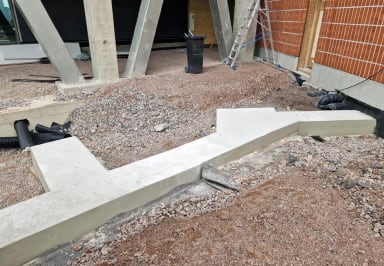

Muuntamon viereisen aidan anturat on valettu ja B-lohkon viereinen kiveys alkaa olla valmis.
Pysäköintitalo
Tutusta kaavasta poiketen valamaan emme ole tällä viikolla päässet. Kaikkea valuihin löyhästi liittyvää olemme kuitenkin tehneet; edellisen valun laudoitusta on purettu, seuraavan valun muotti saatu valmiiksi ja raudoitusta ja punostusta edistetty. Hissiasennuskin on jo ihan näillä näppäimillä, joten sen työvaiheen valmistelua on aloitettu loppuviikosta.
Valmistuneet työvaiheet
Hilijaista pitelee.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 9.7.2026 97.35%
Pysäköintitalo MVR-mittaus 10.7.2026 96.33%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
