Viikkotiedote vk 34/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Sisällä työvaiheet edistyvät ja hyppivät seuraaviin kerroksiin ihan alvariinsa, vähän jopa huomaamatta. Mutta annahan olla, kun alkaa piha muovautumaan uuteen ja lopulliseen uskoonsa - muutos huomataan kyllä heti!
Pihan puolella muutos keskeneräisen ja valmiin pinnan välillä on eittämättä iso kaiken keskellä möllöttävästä kraatterista sliipatuiksi kulkuväyliksi. Varsinkin, kun se kraatteri tuntuu niin usein nököttävän juuri siinä, mistä olisi kivoin kulkea tai mihin kuorma olisi juuri parasta purkaa. Mutta tiedättehän te, kiusa se on pienikin kiusa ja maanrakentajan tekemä potero suuri kiusa.
Käynnissä olevat työvaiheet
A-lohko
Kellarissa edistyy talotekniikka, väestönsuoja ja laatoitus. Ylemmät kerrokset ovat tuttuun tapaan varsinaisia huopatossutehtaita lukuun ottamatta opastetarrojen asentajaa.
B-lohko
Talotekniikka ja kittari pyyhältävät pitkin lohkoa. IV-konehuoneen raitisilmakammion lattia on raudoitettu ja valettu ja musiikkiluokissa raavitaan paikalleen lattiapinnoitteita.
C-lohko

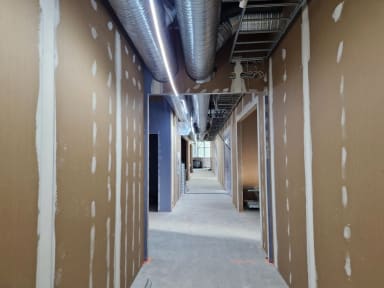

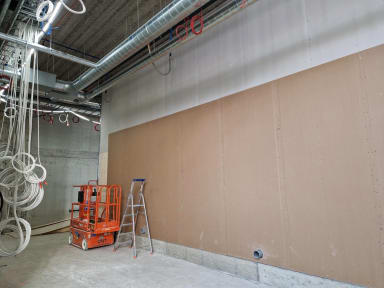

Kellarissa IV-asennus edistyy aikataulussa. Ykköskerroksessa tehdään väliseiniä ja kakkosessa lattiapinnoituksia, maalausta ja alakattoja. Kolmosessa tasoitetaan seiniä. IV-konehuoneessa kammion lattia on B-lohkon tapaan raudoitettu ja valettu ja putkari puuhaa omien asennustensa parissa.
D-lohko

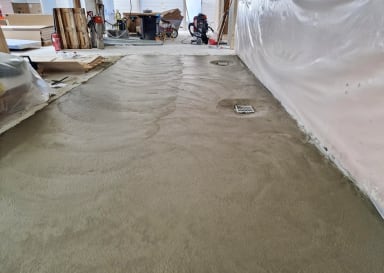

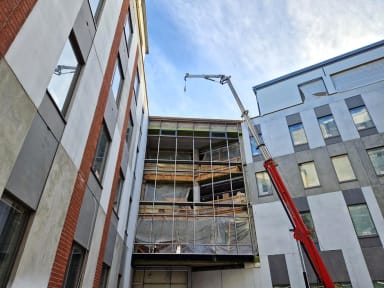

Kellarikerroksessa on raudoitettu ja valettu viimeisiä pintabetonilattian jämiä ja sisäpihalla aloitettu lasiseinän asennusta.
Ulkopuoliset työt

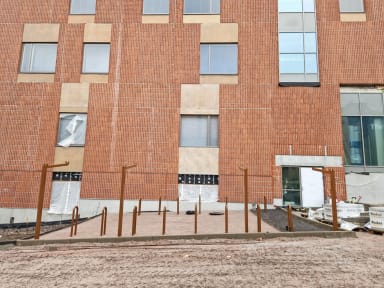

Vesikatolla pellitetään räystäitä ja jatketaan julkisivulevytyksiä. Myös arkadilla on asennettu levyjä seiniin. Maarakentaja myllää C-lohkon seinustalla ja A-lohkon seinustalla työskentelee piharakentaja.
Pysäköintitalo

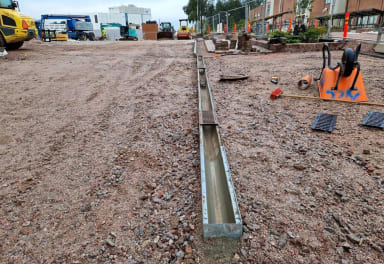

Parkkihallin puolella puuhastelee tällä hetkellä oikeastaan vain sähkäri. Kadun pielellä touhuaa maarakentaja ja tehdään reunakiveystä.
Valmistuneet työvaiheet
Pysäköintitalon julkisivuverhoukset valmistuivat.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 21.8.2026 99.08%
Pysäköintitalo TR-mittaus 21.8.2026 99.16%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
