Viikkotiedote vk 35/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Itselleluovutuslistoja on tehty jo tovin verran siinä määrin, että joka toisen työnjohtajan silmissä vilkkuu yötä päivää maalauspuutteet, mansetit ja kittaamattomat saumat, ihan kuin hedelmäpelissä konsanaan.
Vaikkei puutteita esimerkiksi huonekohtaisesti ole kuin pari hassua, muodostavat ne tämän kokoisessa pytingissä kuitenkin aikamoisen listan. Varsinkin, kun samalle listalle päätyvät kaikki puutteet koosta riippumatta, aina kokonaisesta puuttuvasta julkisivuelementistä pikkurillin kynnen kokoiseen maalivirheeseen.
Käynnissä olevat työvaiheet
A-lohko
Kellarissa on asennettu palo-ovia ja jatkettu laatoitusta. Ykköskerroksessa käynnistyivät verkkoalakattoasennukset. Ylimmissä kerroksissa lattiapinnoitus on löytänyt tiensä hissin edustalle, eli ihan ylös päästäkseen on otettava jalat alle ja suunnattava portaikkoon. Vipu-kierroksia ja niiden korjauksia on tehty ympäri taloa, samoin kuin lukkoasennuksia.
B-lohko
Varuste- ja kiintokalustasennukset jatkuvat koko lohkon mitalla. Ykköskerroksessa asennetaan valaisimia alakattoon. Listoittaja on palannut työmaalle ja löytänyt tiensä kakkoskerrokseen. Neloskerroksessa jatketaan sähköasennusten parissa ja pinnoitetaan lattiaa.
C-lohko
Kellarin valmistuskeittiö on ollut tämän viikon ajan laatoittajan valtakuntaa, kun taas kaikissa muissa kerroksissa on voinut törmätä eri lajien talotekniikka-asentajiin. Kolmannessa kerroksessa porskuttaa sähkärin lisäksi myös maalari ja töitään aloitteleva alakattoasentaja.
D-lohko
Kellarikerroksessa puljataan edelleen talotekniikkaa paikoilleen.
Ulkopuoliset työt

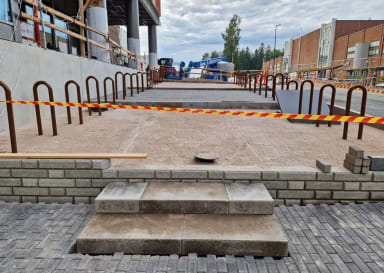

Ulkopuolisia töitä on edistetty niin paljon kun vain suinkin on ehditty. Sisäpihan lasiseinä valmistuu näillä näppäimillä ja pääsisäänkäynnin katoksen kermityöt ovat valmistuneet. Arkadin levyverhous etenee ja C-lohkon sisäänkäynnin termorankaseinää asennetaan. Peltejä on nakeltu sinne ja tänne pitkin poikin julkisivuja ja vesikattoja.
Maarakentaja on tonkinut viimeiset sadevesiviemärit maahan ja pihaurakoitsija jatkaa edelleen A-lohkon vierustan kimpussa. Ja voi pojat, hyvältähän tuo valmis pinta alkaa jo näyttää. Kadun puolelle saatiin alkuviikosta nättiä asfalttipintaa.
Pysäköintitalo
Parkkihallissa painelee menemään putkari ja sähkäri. Alkuviikosta on saatu maalattua autopaikkojen viivat, joten parkkitalo alkaa jo ihan näyttääkin parkkitalolle.
Valmistuneet työvaiheet
Elementtiasennus on vihdoin ja viimein oikeasti valmistunut, kun työmaahissi lähti ja tilalle saatiin asennettua viimeisetkin julkisivuelementit.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 28.8.2026 98.95%
Pysäköintitalo TR-mittaus 28.8.2026 100%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
