Viikkotiedote vk 23/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Kesä on virallisesti alkanut, kun viimeinenkin harjoittelija on jalkautunut työmaalle. Liekö vedettiin NCC:n työmaista pisin korsi harjoittelijamäärän suhteen, sillä meidän hellään huomaan annettiin kokonaiset kahdeksan harjoittelijaa. Kesän ajan täällä viuhtoo menemään kolme työmaainsinööriharjoittelijaa, kaksi työnjohtoharjoittelijaa, kaksi haalariharjoittelijaa ja vieläpä talotekniikkaharjoittelijakin.
Muistetaan työmaalla hääriessä toimia harjoittelijoille hyvänä esimerkkinä niin henkilökohtaisten suojavarusteiden käytön kuin loistavan työilmapiirinkin saralla, jotta kesä NCCläisenä jää varmasti mieleen opiskeluaikojen parhaana kesänä.
Käynnissä olevat työvaiheet
A-lohko

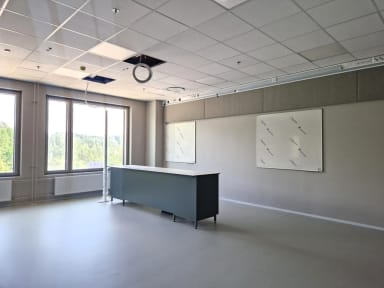

Kolmoskerroksessa on päästy fiilistelemään jo ihan oikeasti valmista tuotetta, kun kerrosta on loppusiivottu ja siivouksen vanavedessä ummistettu alakattoja. Porrashuoneessa on valmisteltu mattopohjia ja vitosessa asennettu tekstiilimattoja. Ryhmäkeskuksiin ja kuiluihin ilmestyy johtoja ja putkia tämän tästä ja onpa muutama ATK-kaappikin löytänyt tiensä komeroihinsa.
Ylimmissä kerroksissa on asennettu laboratorioiden kiintokalusteita ja tehty niiden TATE-kytkentöjä, asennettu palokatkoja ja käytävien alakattoja sekä vedetty kaasulinjoja. IV-konehuoneessa on tuttuun tapaan pistetty töppöstä toisen eteen. Käynnissä ovat edelleen IV-, putki-, sähkö- ja palokatkoasennukset.
B-lohko
Lattiapinnoituksia on urakoitu eteenpäin ykkösessä ja kakkosessa. Porrashuoneessa on käynnissä tasoitus ja maalaus. Kolmannessa kerroksessa pyörii IV-asentaja, laatoittaja ja alakattoasentaja.
Ylimmissä kerroksissa asennetaan palokatkoja ja IV-konehuoneessa tehdään hieman yllätyksettömästi IV-asennuksia.
C-lohko

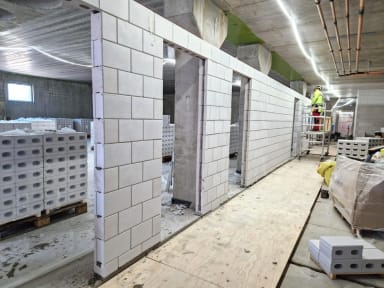

C-lohkon kellari on saanut varsinaisen piristysruiskeen tällä viikolla. Väliseinämuuraus on alkanut ja porskuttaa eteenpäin hillitöntä tahtia. Väestönsuojaan on asennettu viemäri- ja radonputkia ja parhaillaan käynnissä on vaahtolasipuhallus. Kakkoskerroksessa rakentuu sprinkleriputkistoa ja putkiasennusten puolella tehdään lämpö-, jäähdytys- ja käyttövesilinjoja.
Nelosessa on käynnissä pintabetonilattian raudoitus. IV-konehuoneessa on tehty lattiapinnoitus ja aloitettu sprinkleriputkien asennus. Vesikatolla on aloitettu IV-koneen asennus.
D-lohko
Kellarissa on raudoitettu ja raudoitustarkastettu tornin aukon pohjalaatta. Sisäpihan kermitystä on jatkettu tällä viikolla ja vedenpainekokeet on saatu tuotua jälleen uudelle alueelle.
Ulkopuoliset työt
Julkisivun tiililaatat on asennettu ja työvaihe on viimeisiä silauksia vaille tehty.
Pysäköintitalo
Parkissa on ollut työlistalla lähinnä vähän pienempiä työvaiheita. Alapohjan lämmöneristeiden asennus jatkuu. Alapohjan täyttö on saatu valmiiksi, pari pientä sokkelia on valettu ja muuntamon juuret kermitetty. Katutyömaalla jatkuu viemäröinnin asennus ja peitto.
Valmistuneet työvaiheet
Tiililaatta-asennukset ovat pieniä viimeistelyrääppeitä lukuun ottamatta valmiit.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 4.6.2026 97.09%
Pysäköintitalo MVR-mittaus 4.6.2026 97.52%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
