Viikkotiedote vk 16/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Ollaan työmaalla varovaisen vakuuttuneita, että nyt on kevät. Rohkeimmat työnjohtajat ovat jo vaihtaneet pilkkihaalarinsa kesähepeniin, kun taas varovaisemmat pitävät toppatamineensa käden ulottuvilla mahdolliseen takatalveen saakka. Eli siis suunnilleen juhannuksen tienoille. Niin tai näin, kyllähän tällainen aurinkoisempi pätkä vaan antaa kivasti lisää energiaa saattaa työviikko päätökseen.

Yleiskuva julkisivusta



Käynnissä olevat työvaiheet

A-lohko

A-lohkolla suoritettiin tällä viikolla tämän työmaan ensimmäinen lämpökamerakuvaus, jonka tuloksia odotellaan sormet ristissä vielä tovi. Ovipainikkeita asennetaan alimmissa kerroksissa ja talotekniikka touhuaa omia hommiaan oikeastaan vähän kaikkialla. Tekniikkakuilujen lattioiden valuja on suoritettu siellä täällä.

Kolmannen kerroksen vinyyliasennus valmistui ja neljännessä kerroksessa jatketaan kiintokalusteiden parissa aherrusta. Viidennessä ja kuudennessa kerroksessa tehdään kaasuasennuksia ja asennetaan muovimattoa siivouskomeroihin. Kuudennessa kerroksessa jatkuu laatoitus.

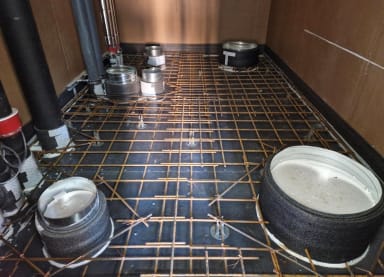

A-lohko tekniikkakuilu valuvalmistelu



A-lohko tekniikkakuilu valu

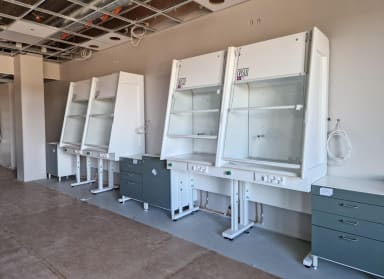

A-lohko vetokaapit



B-lohko

Kellarikerroksessa jatkuu lasiseinien asennus. Hissiasennus alkaa olla voiton puolella ja ykköskerroksen musiikkiluokan lattian valu saatiin kunnialla maaliin. Nyt käynnissä on lattian palastelu väliseiniä ja huonejakoa varten. Nelosessa pykätään pystyyn väliseiniä.

B-lohko lasiseinien profiileja



B-lohko musiikkiluokan lattia



B-lohko katto valmis



C-lohko

C-lohkolla on valettu kakkoskerroksen pintabetonilattia ja aloitettu kolmannen kerroksen lattian valuvalmisteluja. Konehuoneessa eli toistaiseksi vielä taivasalla on käynnissä harkkosokkelin muuraus ja teräsrungon asennusta on aloiteltu. Elementtiasennus touhuaa viidennen ja kuudennen kerroksen porrashuoneen ja hissikuilun parissa.

C-lohko 2. krs lattiavalu



C-lohko konehuone muuraus



C-lohko konehuoneen teräsrunko



D-lohko

Hurjan kiireis...hiljaista.



Ulkopuoliset työt

Julkisivujen kittaukset jatkuvat edelleen. Arkadin valuvalmistelut ovat hyvää vauhtia etenemässä kohti sinkopuhallusta. Tiililaattojen asennus ja sadetakkipellitys jatkuu.



Pysäköintitalo

Täällä on taas, ylläri, valettu. Tällä viikolla valuohjelmassa oli sokkelinpätkiä ja yksi tukimuuripötkö. Elementtiasennus on hyörinyt porrastornien ympärillä. Maanrakentaja on jatkanut kuopsuttelua viemärilinjojen ja salaojien merkeissä.

Pysäköintitalon työmaa



Valmistuneet työvaiheet

Termorankaseinätyöt on saatu päätökseen.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

TR-mittaus 17.4.2026 97.01%
Pysäköintitalo MVR-mittaus (ulkoinen) 14.4.2026 96.00%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 16
