Viikkotiedote vk 39/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Viikko alkoi varsin sumuisissa merkeissä ja jos parempaa tietoa ei olisi ollut, olisi voinut hetken aikaa kuvitella, että rakennamme muutamaa kerrosta matalampaa rakennelmaa, josta ei merimaisemaa ole näkösällä vaikka savupiipun nokkaan kiipeäisi kököttämään. Tai oikeastaan minkäänlaista maisemaa.

Mepä emme kuitenkaan antaneet mokoman lonkerokelin hidastaa menoa, vaan suuntasimme sisätiloihin puhtaustarkastusten, vipu-kierrosten jälkitarkastusten ja tiiveysmittausten pariin.

Sumuinen näkymä CTG



Käynnissä olevat työvaiheet

A-lohko

Viikko on vierähtänyt kaiken maailman kierrosten ja tarkastusten merkeissä. On tehty puhtaustarkastuksia, itselleluovutuslistojen jälkitarkastuksia, käyty läpi alkusammutuskalustoa ja tehty tiiveysmittaus. Kerroksissa ja porrashuoneissa on maalattu kerrosnumeroita ja asennettu viimeisiä varusteita. Kellarikerroksesta ykköskerrokseen johtavat kierreportaat ovat löytäneet tontille ja paikoilleen, samoin kuin ykköskerroksen kaide.

Kierreportaat A-lohkolla

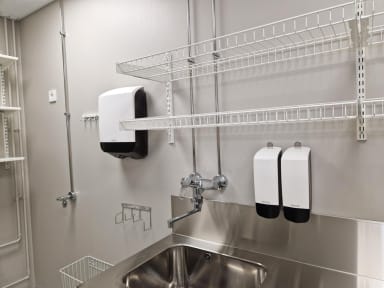

Yleiskuvaa A-lohkolta



Yleiskuvaa A-lohkolta



Kerrosmerkintöjä A-lohkolla



B-lohko

Nollassa tehdään vinyylilankkuasennusta valmistelevia töitä. Ykkösessä ja kolmosessa on tehty massalattioita. Kaikissa kerroksissa on asennettu tauluja, kiinnityspintoja, varusteita ja verhokiskoja.



C-lohko

Talotekniikkaa asennetaan ylemmissä kerroksissa. Maalaus ja tasoitus sekä vedeneristys ja laatoitus jatkuvat nollassa ja nelosessa. Massalattiaa tehdään ykkösessä ja kolmosessa. Kittari kulkee likipitäen kaikkialla.

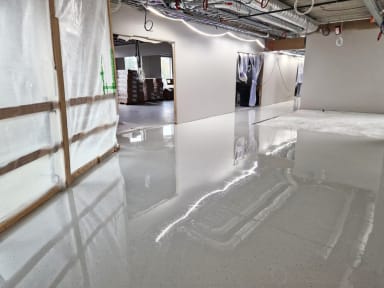

Massalattia C-lohko



D-lohko

Kellarikerroksessa etenevät väliseinä- ja tasoitetyöt.

Nollakerros väliseiniä



Ulkopuoliset työt

Tämän viikon lukujärjestyksestä on löytynyt pihaurakoitsijan osalta jos jonkilaisia pihatöitä A- ja C-lohkojen vierustoilla. Muuntamon aidan pystytys on edennyt hienosti. Peltimies jatkaa peltien paikalleen pakerrusta ja B-lohkolla on asennettu julisivulevytystä. Sisäpihan puolen julkisivuelementtien pintakäsittely on saatu päätökseensä A-lohkon osalta.



Pysäköintitalo

Liikennemerkit on asennettu sekä pysäköintitaloon että kadun puolelle ja kerrosnumerointi porrashuoneisiin. Sähkötyöt jatkuvat vielä, mutta sähköpääkeskukset on jo asennettu. Istutukset alkavat olla viimeisiä rapsutteluja vaille valmiit. Tilasimme myös tällaisen luonnonmukaisen kastelujärjestelmän vastaistutetuille taimille tälle viikolle ja täytyy sanoa, että toimitus meni ihan jopa yli odotusten. Vettä on piisannut.

Liikennemerkkejä asennettuna

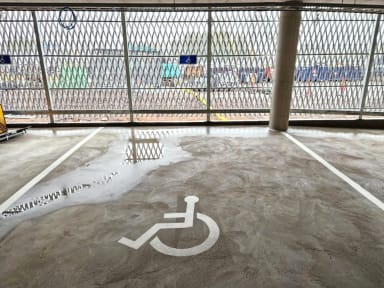

Yleiskuvaa parkkitalosta



Porrashuoneiden kerrosnumerointia

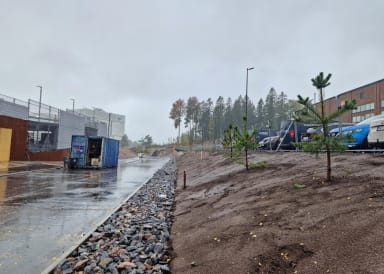

Istutuksia kadun varrella



Valmistuneet työvaiheet

Tauko näistä toimista.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

TR-mittaus 24.9.2026 96.47%
Pysäköintitalo TR-mittaus 25.9.2026 98.92%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 39
