Viikkotiedote vk 32/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Yksi harjoittelijoistamme totesi kuluneella viikolla, että aika on tuntunut menneen aivan siivillä tänä kesänä. Tottahan se on, sillä silmäys almanakkaan paljasti, että ensi kuun jälkeen ollaan jo lokakuussa, eli kuussa, jolloin A-lohko pitää saada luovutuskuntoon loppukäyttäjille. Ennustamme seuraaville kuukausille kahvin ja nopeiden hiilihydraattien menekin kasvua, sillä empiiriseen tutkimukseen pohjautuen rakennukset rakennetaan valmiiksi yleensä kofeiinin, sokerin ja huonon huumorin voimin. Niin varmasti tälläkin kertaa.
Käynnissä olevat työvaiheet
A-lohko
Yllättyneet parijonoon, sillä täällä jatkuu yhä vielä loppusiivous. Muut työvaiheet keskittyvät alimpiin kerroksiin, sillä nollassa ja ykkösessä asennetaan sähköhyllyjä ja väestönsuojassa tehdään laiteasennuksia ja keposesti läpi mennyt tiiveysmittaus.
B-lohko
Kellarissa jatkuu IV-asennukset ja koko talossa tehdään talotekniikan alakattoasennuksia. Varsinaiset alakattotyöt viilettävät jo loppusuoralla. Ykköskerroksessa maalataan musiikkiluokkia ja nelosessa pinnoitetaan lattioita. IV-konehuoneessa käynnistellään loppusiivousta ja viimeistellään sähköhyllyreittejä.
C-lohko

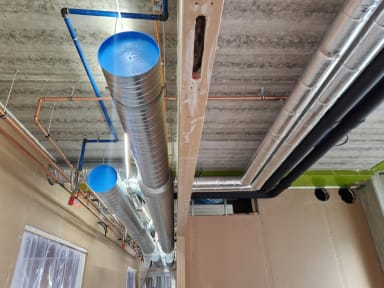

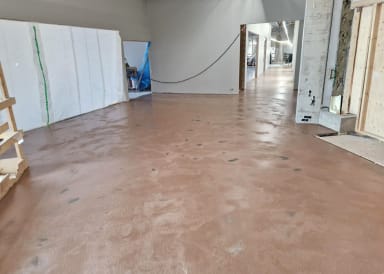

Kellarissa ovat käynnissä väliseinätyöt ja valmistuskeittiön puolella IV-asennukset. Ykköskerroksessa pinnoitetaan lattioita ja kakkoskerroksessa tasoitetaan ja maalataan seiniä.
Kolmannessa kerroksessa vipeltää sähkäri sähköhyllyjen ja kaapeloinnin parissa ja nelosessa asennetaan ilmanvaihtoa ja jäähdytystä. IV-konehuoneessa tehdään IV-asennuksia ja palokatkoja.
D-lohko
Sisäpihalla on rauhallisempi huiliviikko, mutta kellarissa sen sijaan tapahtuu. Väliseiniä ja sprinkleriputkistoja asennetaan kovaa kyytiä ja sprinklerihuoneessa jatkuu laiteasennus.
Ulkopuoliset työt
Piharakentaja viihtyy edelleen muuntamon ympäristössä kiveystä tehden ja pyörätelineitä asentaen. Muutama pieni valuvalmistelu ja valu on tehty ympäri pihaa ja sisäänkäyntien katosten kermityöt on aloitettu.
Pysäköintitalo
Julkisivujen käsittely on valmistunut, PVP-elementit asennettu ja julkisivusäleikköjen runkokin saatu valmiiksi. Sähkärikin on saatu houkuteltua tontille aloittelemaan sähköasennuksia. Kadun puolella maanrakentaja jatkaa möyrimistään.
Valmistuneet työvaiheet
Pysäköintitalossa on saatu julkisivujen pintakäsittely taputeltua.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 4.8.2026 98.26%
Pysäköintitalo TR-mittaus 7.8.2026 96.46%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
