Viikkotiedote vk 19/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

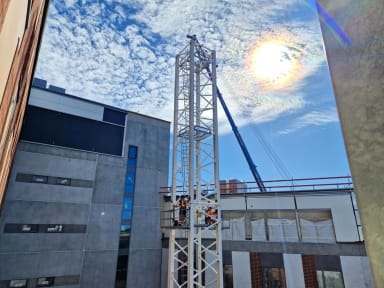

Sinne se nyt sitten lähti, nimittäin meidän torninosturi. Aikalailla vuoden päivät tuo ylväs olento ilostutti työmaatamme läsnäolollaan, mutta nyt tuli purkamisen aika. Tämähän siis toisin sanoen tarkoittaa, että pytinki on saavuttanut harjakorkeutensa! Aikamoinen virstanpylväs sekin, ihan jopa juhlistamisen arvoinen.
Käynnissä olevat työvaiheet
A-lohko

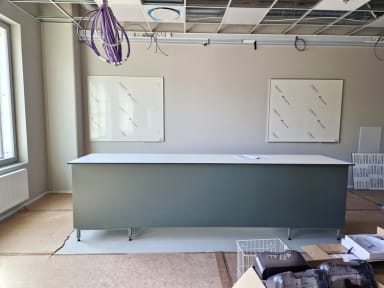

A-lohkolla asennetaan alakattolevyjä porrashuoneissa ja tehdään ykköskerroksessa varusteasennusta ja lattiapinnoitusta. Taulut ja kiinnityspinnat on asennettu ykköseen ja kakkoseen ja kolmannen kerroksen asennukset ovat parhaillaan käynnissä. Kakkoskerroksessa on korjailtu itselleluovutuskierroksella havaittuja puutteita.
Kolmosessa on kierretty itselleluovutuskierrosta eli tehty nakkilistaa eli vipulistaa. Tiedättehän, rakkaat lapset ja niiden nimet. Nelosessa on käynnissä puu- ja metallilasiseinien asennus sekä oviasennus. Vinyylilattia-asennus on saatu tämän kerroksen osalta valmiiksi. Ovia laitellaan paikoilleen nelosen lisäksi myös vitoskerroksessa. Vitosessa edistetään kaluste- ja IV-asennusta.

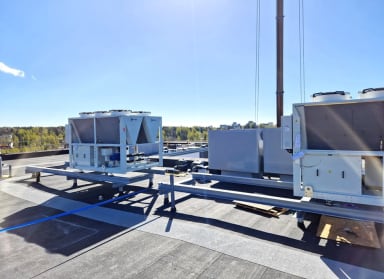

Kuudennessa kerroksessa etenee sprinkleri- ja alakattotyöt. Sähkäri lymyilee vuoroin kaikissa ylimmissä kerroksissa. Katolla on käynnissä raitisilmakammioiden kermitys.
B-lohko
Ykköskerroksessa puuhailevat maalari, laatoittaja ja sprinkleriasentaja. Höyrynsulkukittauksia tehdään siellä täällä. Sähkäri porskuttaa aina kakkoskerroksesta neljänteen kerrokseen asti. Tasoitus on käynnissä kakkosessa ja IV-asennukset kolmosessa.
C-lohko
Tälläkin lohkolla on nyt pistetty tuulemaan. Kellarissa tehdään pintalaatan valuvalmisteluja ja ykkösessä väliseinät ovat hyvällä mallilla. Etuputsari vipeltää koko talossa. Kolmannen kerroksen pintalattia on valettu.
Konehuoneessa ja vesikatolla käy hirmuinen kuhina. Konehuoneen kattopeltejä asennetaan parhaillaan, alemman katon höyrynsulkukermi on saatu valmiiksi ja katon villoitus on päässyt alkamaan. Räystäät valmistuvat näillä näppäimillä.
D-lohko
Pitäkäähän hatuistanne kiinni, sillä nyt tulee uskomattomia uutisia! D-lohko on herännyt eloon, kun torninosturi lähti lätkimään. Torninosturin aukon ummistus, eli pilarin raudoitus ja muottityöt on aloitettu ja vielä tänään on ohjelmassa sisäpihan sokkelivalu.
Ulkopuoliset työt
Ulkopuolen työvaiheet ovat ottaneet aimo harppauksia eteenpäin. Arkadilla edistyy termorankaseinäasennuksiin liittyvä katon villoitus ja lattian vedeneristystyöt ovat alkaneet. Julkisivupellityksiä jatketaan ja tiililaatta-asennuskin on jo selvästi voiton puolella. Julkisivukittaukset on saatu tehtyä sisäpihan puolella ja homma jatkuu seuraavaksi B-lohkolla.
Pysäköintitalo

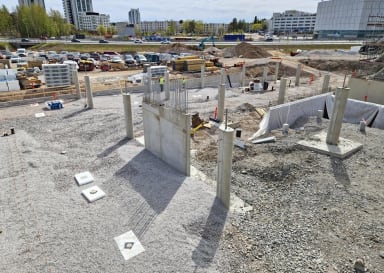

Perustukset, pilarit ja paikallavaluseinät on nyt valettu ja Isodrän-levyt asennettu. Patolevyjen asennus sokkeleihin on pääosin valmistunut. Paalulaatan alapuoliset täytöt on käynnistyneet.

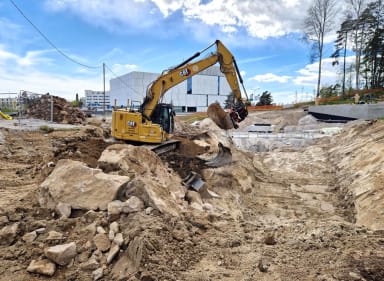

Katutyömaalla liittymäkohdasta kallio on nyt raavittu esiin ja seuraavaksi käynnistyy louhinta.
Valmistuneet työvaiheet
Pysäköintitalon perustuksiin liittyvät valut on nyt taputeltu.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 7.5.2026 97.60%
Pysäköintitalo MVR-mittaus (ulkoinen) 8.5.2026 97.73%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
