Viikkotiedote vk 42/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

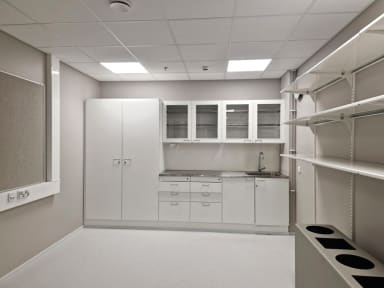

Ei sitä oikein meinaa todeksi uskoa, mutta ensimmäisen vaiheen, eli A-lohkon, luovutukseen on aikaa enää kaksi viikkoa. Syyslomailut ja muut humputtelut on jätetty tältä erää aivan muille murmeleille ja täällä keskitytään saattamaan luovutettavat osat luovutuskuntoon. Vaikka tilat ovatkin päällisin puolin jo aivan valmiit, löytyy sitä aina jostain nurkasta pientä säädettävää ja puunattavaa ihan loppumetreille asti.
Käynnissä olevat työvaiheet
A-lohko
Nollassa levitellään lattioille viimeisiä lattiapinnoitteita. Lattiapinnoitteiden vanavedessä vipeltää listoittaja. Viimeistely ja lukituksen loppuun saattaminen jatkuvat.
B-lohko
Pohjakerroksessa tehdään massalattiaa ja vinyylilankkuasennuksia. Kerroksissa tehdään loppusiivousta, viimeistellään lukituksia ja sähkärikin reippailee viimeisien sähkökalustuksien parissa. IV-konehuoneessa saattaapi törmätä satunnaiseen sähkäriin tai väliseinäasentajaan.
C-lohko
Kellarissa on saatu päätökseensä keittiön kylmiöiden lattiavalut ja aloiteltu putkitöitä ja sähkötöiden puolelta hyllyjen asennusta ja reitityksiä. Väestönsuojassa lymyää laatoittaja. Ykköskerroksessa tehdään matto- ja vinyylilankkuasennuksia ja putkitöitä. Nelosessa jatkuu alakattotyöt ja edistyy ilmanvaihdon päätelaiteasennukset sekä sähkön alakattoasennukset.
D-lohko
Agendalla tällä viikolla: sähköhyllyt ja putkityöt. Ei siis mitään uutta auringon, saati sitten D-lohkon katon, alla.
Ulkopuoliset työt

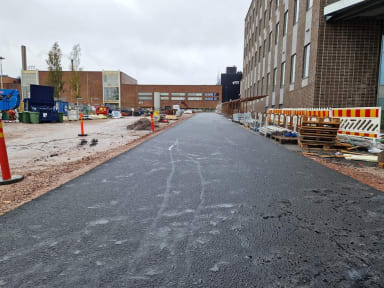

Talon ympäristöä on taasen asfaltoitu hieman lisää. Kaikki piha-aidat ja arkadin portti on nyt asennettu ja reunakiveyksistäkin iso osa varsinkin sisäpihan osalta. Pääsisäänkäynnin pihaportaat ovat valmistuneet ja B-lohkon raitisilmakammioiden sadetakkipellitykset pyörähtäneet käyntiin. Pellitys, kittaus ja pihatyöt jatkuvat vielä kotvan verran ympäri maita ja mantuja.
Pysäköintitalo
Pysäköintitalossa on saatu työvaiheita työvaiheiden perään valmiiksi. Rullaovet ovat löytäneet oman paikkansa, kuten myös palo-ovet. Sammuttimet ja niihin liittyvät opasteet ovat kiivenneet seinille ja palokittauksetkin on saatu valmiiksi. Porrashuoneiden kaiteetkin on asennettu.
Väliaikaiset sähköt ovat saaneet lähtöpassit, joskin sähkäri jatkaa vielä omia töitään tovin verran. Myös pellittäjä jatkaa tontilla vierailua vielä ensi viikollakin.
Valmistuneet työvaiheet

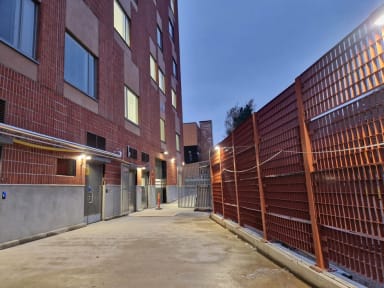

Parkissa saatiin valmiiksi yksi jos toinenkin työvaihe. Hyvä parkin puolen porukka! Talon puolella esimerkiksi piha-aidat on saatu paikoilleen, 10 pistettä siis myös pihaporukalle!
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 15.10.2026 98.37%
Pysäköintitalo TR-mittaus 16.10.2026 98.77%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
