Viikkotiedote vk 30/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Tavan puurtamista plakkarissa taas tältäkin viikolta. Pysäköintitalon puoli on vastannut ehkäpä kuluneen viikon näkyvimmistä edistysaskelista hissiasennuksen, julkisivujen pintakäsittelyn ja kadunpätkän asfaltoinnin voimin. Aina yhtä kiva nähdä lopullisen pinnan valmistuvan, se kun valaa uskoa tulevaan ja siihen, että kyllä se vain tämäkin rakennus tästä vielä valmistuu.
Käynnissä olevat työvaiheet
A-lohko
Loppusiivous jatkuu yhä vielä kerroksissa. Lisäksi muutamaa hassua ovea lukuun ottamatta koko pytingin ulko-ovet on nyt asennettu. Hyvästi väliaikaiset vaneriovet, teitä ei jää ikävä!
B-lohko
Ykköskerroksessa musiikkiluokan katto on valmistunut. Kakkosessa tehdään putkikalustusta ja kakkosessa ja kolmosessa sähkökalustusta. Kolmoskerroksessa asennetaan ovia ja IV-päätelaitteita ja nelosessa tehdään putki- ja alakattotöitä.
C-lohko
Talotekniikka on vallannut lohkon miltei kokonaan ja maalaus ja tasoitus jatkuvat. Hissiasennus etenee suunnitellusti. Valmistuskeittiössä etenevät pohjatyöt laatoitusta varten.
D-lohko

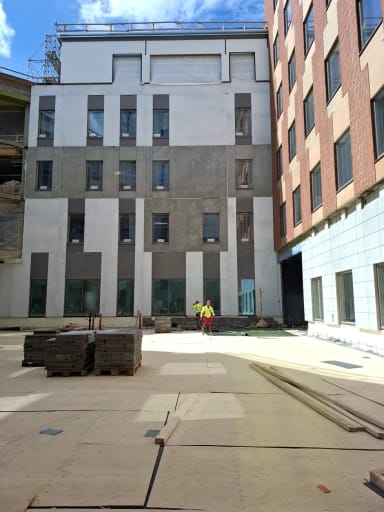

Kellarissa viimeistellään väliseiniä ja jatketaan talotekniikan parissa. Sisäpihalla aloitellaan muurauksia ja odotellaan, että loputkin valetut osat kuivuvat riittävästi, jotta niitä uskaltaa alkaa kuormittaa nostimilla ja päästään seuraavien työvaiheiden kimppuun.
Ulkopuoliset työt
Maanrakennusta, julkisivusaumausta ja pihatöitä jatketaan ympäri taloa.
Pysäköintitalo
Katu sai tällä viikolla ylleen asfalttipinnan. Tätä työvaihetta ei talopuolella työskentelevänä ihan joka päivä näe, joten olihan sitä käytävä ihmettelemässä. Olkoonkin, että ammattilaiset kun olivat asialla, niin johan työ oli miltei tehty sillä välin kun itse kävi kulauttamassa aamukahvikupillisen toimistossa. Asfaltoinnin jälkeen päästettiin pihaurakoitsijan katukiveyksen kimppuun. Parkin puolella on käsitelty porrashuoneiden julkisivuja ja miltei asennettu hissi.
Valmistuneet työvaiheet
Ensimmäinen osa katutyömaasta on asfaltoitu.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 23.7.2026 98.54%
Pysäköintitalo TR-mittaus 23.7.2026 95.83%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
