Viikkotiedote vk 17/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Pienenä sivutyönä päräytettiin käyntiin Kiviruukinkujan katualueen rakentaminen. Tekijät ovat tästä projektista aivan pähkinöinä, sillä normaalista talonrakentajan elämästä poiketen hommaan kuuluu esimerkiksi oikeasti syvän kuopan kaivaminen, ja päästäänpä myös posauttelemaan muutama pieni pala peruskalliota pois kadun tieltä. Jännittäviä työvaiheita ja kivaa vaihtelua siis tiedossa kevään edetessä!

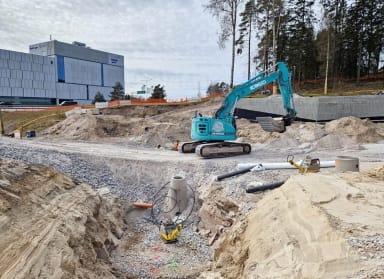

Katualueen rakennus



Käynnissä olevat työvaiheet

A-lohko

A-lohkolla talotekniikka lymyilee tuttuun tapaan joka nurkan takana. IV-putkia eristetään pohjakerroksessa ja sprinkleriasennus jatkuu nelosessa. Mattopohjia valmistellaan ja kaasulinjoja ja kiintokalusteita asennetaan viidennessä kerroksessa. Kuudennessa kerroksessa asennetaan siivouskomeroiden muovimattoja ja tehdään alakattorunkoja. IV-konehuoneessa jatkuu talotekniikka-asennukset.

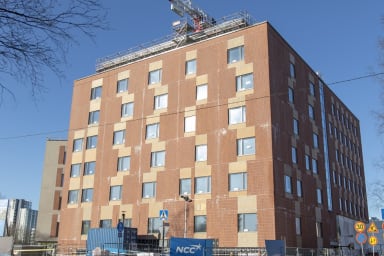

Yleiskuva CTG julkisivu



A-lohko lämmönjakohuone



A-lohko kellari iv-putkien eristys



B-lohko

Kellarikerroksessa on käynnissä väliseinien otsien rakentaminen ja lasiseinien asennus on reippaasti voiton puolella. Hissin asennus on viittä vaille valmis (jee!). Ykköskerroksessa on päästy aloittamaan musiikkiluokan väliseinätyöt ja väliseinien tasoitus.

B-lohko julkisivu



B-lohko 0 lasiseinä



C-lohko

C-lohkolla on valettu vesikaton puolella.

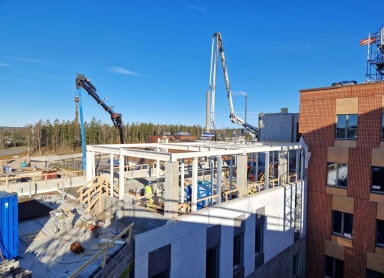

C-lohko konehuone teräsrunko

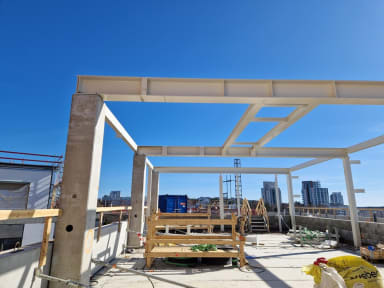

C-lohko konehuone teräsrunko



C-lohko vesikatto valu



D-lohko

D-lohkolta ei raportoitavaa.



Ulkopuoliset työt

Tutut työvaiheet jatkuvat.



Pysäköintitalo

Montussa on jatkettu tutulla linjalla eli valettu tällä viikolla sokkeleita ja pilareita, asennettu pohjaviemäreitä ja kaivettu salaojia. Elementtiasennus saa A-porrashuoneen valmiiksi vielä kuluvan viikon aikana. Sokkeleiden ja tukimuurien Isodrän-levyjen asennus on alkanut ja muuntamon muotitus ja raudoitus on käynnissä. Myös sähkäri on saatu houkuteltua tontille sähköputkituksia aloittelemaan.

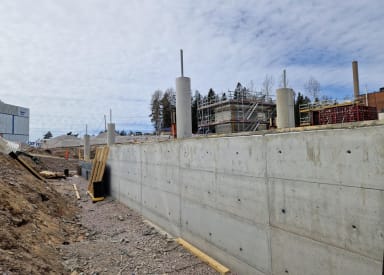

CTG parkki valettu tukimuuri

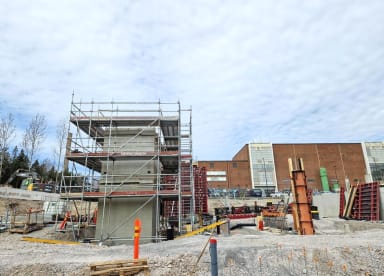

CTG pysäköintitalo porrastorni



Isodrän-levyt asennettuina



Parkkitalo CTG



Valmistuneet työvaiheet

Ei mainittavaa tämän viikon osalta.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

TR-mittaus 23.4.2026 97.76%
Pysäköintitalo MVR-mittaus 24.4.2026 9.00%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 17
