Viikkotiedote vk 38/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Kuluneen viikon ehdottomasti juhlavin saavutus on pääsisäänkäynnin edustalle pystyyn pykätty lipputanko ja siihen liehumaan hilattu NCC:n lippu. Kaikkea muutakin on toki puuhattu, kuten litkitty kymmeniä litroja kahvia, edistetty pihatöitä hiki hatussa ja todettu syyssateiden iskiessä, että onneksi suurin osa työvaiheista sijoittuu jo mukavasti lämpimiin sisätiloihin.

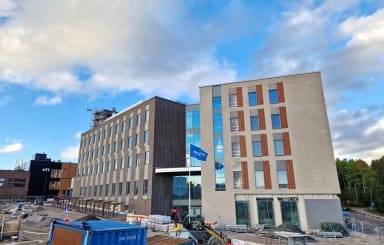

Yleiskuvaa työmaasta



Käynnissä olevat työvaiheet

A-lohko

Kellarissa on pinnoitettu käytäviä ja pystytetty väliseiniä väestönsuojassa. Valot on saatu likipitäen kaikkialle ja viimeisiä metallilasiovia on asennettu. Käyttäjien vipu-kierroksia on pidetty ihan urakalla.

A-lohko yleiskuvaa



A-lohko yleiskuvaa



B-lohko

Mattopohjia on pakerrettu kellarissa. Ympäriinsä on ummistettu IV-kuilujen seiniä ja asennettu loppuja metallilasiovia.

B-lohko lattiapohjien tekoa



C-lohko

Kellarissa humpsutellaan akryylibetonia valmistuskeittiön lattiaan. Alakattojen tekniikkalevyjen asennus on alkutekijöissään. Tasoitus ja maalaus ovat saaneet ykköskerroksen jotakuinkin valmiiksi ja siirtyneet neloseen laattatöiden vanavedessä.

Akryylibetonipinnoite valmistuskeittiössä



D-lohko

Kellarikerroksessa jatkuu IV-työt.

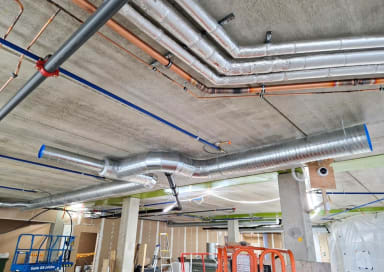

D-lohko talotekniikkaa alakatossa



Ulkopuoliset työt

Maarakentaja maisemoi talon ympäristöä ja C-lohkon seinustalla piharakentaja viimeistelee töitään. Pääsisäänkäynnin kohdalla on asennettu linjakaivoja ja muuntamon ympäristössä aitatolppia. Sisäpihalla on jatkettu edelleen elementtien pintakäsittelyä. Peltityö- ja julkisivukittausrääppeitä räpelletään eteenpäin siellä täällä.

Arkadilla on asennettu Lautex-sälekattoa, jonka tuijotteleminen sivumennen sanoen saa silmät melkoiseen solmuun. Vesikaton rajassa on asennettu viimeisiä aaltopeltejä A-lohkon konehuoneen seiniin.

Pihatöitä



Arkadin alakatto



Pysäköintitalo

Viimeisiä työlajeja viedään täälläkin. Pihalla on aloitettu puiden istutus, eli multaa on raahattu tontille ja kuoppia kaivettu taimille. Sähkökeskusten kytkentä on päästy aloittamaan ja ilmastointipiiput ovat löytäneet paikoilleen. Hissiasentaja on ajellut hissillä ympäriinsä eli myös hissin sähköt edistyvät hyvää vauhtia.

Pysäköintitalon sähkökaappien kytkentää



Valmistuneet työvaiheet

A-lohkon sähkömittaukset on tehty.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

TR-mittaus (ulkoinen) 17.9.2026 98.46%
Pysäköintitalo TR-mittaus (ulkoinen) 17.9.2026 97.92%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 38
