Viikkotiedote vk 27/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Olemme tilanneet työmaalle muutaman viikon hyvää, kuivaa kesäsäätä, mutta tilaus on jossain matkan varrella vielä. Yllättävän moni ulkotyövaiheista on melko sääkriittisiä, joten ennakoitava ja hyvä kesäkeli kelpaisi. Työvaiheiden aikatauluttaminenkin voisi olla hieman helpompaa, kun sääennusteet eivät muuttuisi nopeammin kuin työnjohtaja ehtii sanoa "perjantaipulla".



Käynnissä olevat työvaiheet

A-lohko

Koko A-lohkon pölyttömyyssiivoukset on nyt saatu tehtyä. Porrashuoneessa asennetaan lopullisia kaiteita ja viimeistely jatkuu vähän kaikkialla. Kellarissa asennetaan laboratoriokalusteita. Muovi- ja puuoviasennusta tehdään ykkösessä, vitosessa ja kutosessa. Ensimmäisiä IV-säätöjä tehdään vitosessa, putkari tekee kalustekytkentöjä vitosessa ja kutosessa ja listoituksia viimeistellään kutosessa. Sähkönousukaapeleita vedellään pitkin poikin kerroksia.

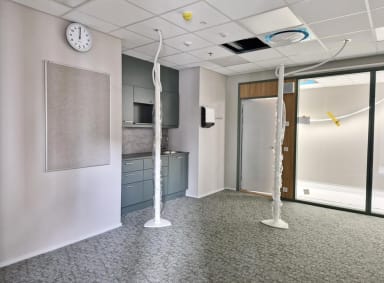

A-lohko viimeistelyvaihe



B-lohko

Ykkösessä jatkuu sulassa sovussa pitkä liuta työvaiheita. Alakattotyöt, laatoitus ja kalusteasennus jatkuu, listoitus on alkanut ja puulasiseiniä ja -oviakin on jo asennettu paikoilleen. IV-päätelaitteiden asennuksia tehdään ykkösessä ja kakkosessa.

Nelosessa maalari on saanut työrupeamansa päätökseen ja laattamies jatkaa vielä töitään. IV-konehuoneessa jatketaan julkisivun levytystä.

B-lohko kiintokalusteasennusta



B-lohko kipsiseinien tasoitusta



B-lohko lattiapinnoitteita



B-lohko lattiapinnoitteet



C-lohko

Kellarissa asennetaan kipsiväliseiniä ja pääsisäänkäynnin ulkoseinää. IV-asennuksia tehtaillaan ykkösessä ja kakkosessa ja kolmosessa myllertää putkari. Kolmosen väliseinäasennus on valmistunut ja lattiapinnoitus käynnissä.

Neloskerroksessa voi törmätä sprinkleriasentajaan ja väliseinien tekijään. IV-konehuoneessa jatkuu putkityöt ja ulkopuolella julkisivulevyjen asennus.

Pääsisäänkäynnin ulkoseinä



D-lohko

Kellarissa pintalaatan raudoitus saatiin tehtyä ja valukin suoritettua jo aiemmin tällä viikolla. Pihakannella on aloitettu liikuntasaumaraudoitteiden asennus. Muutoin kannen raudoitus alkaa olla jotakuinkin valmis.

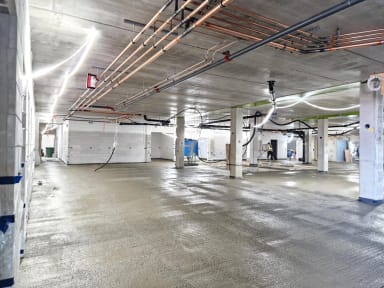

D-lohko lattia valettu

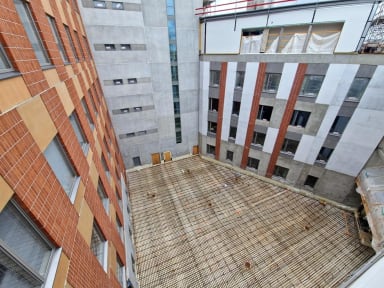

Pihakannen raudoitusta



Ulkopuoliset työt

A-lohkon edustalla on peitetty maalämmön kaivanto ja B-lohkon edustalla tehty pihakiveystä ja muuntamon hollilla aitojen anturoita.



Pysäköintitalo

Valuagendalla oli kuluneella viikolla pilareita, seinänpätkää ja pieni pala laattaa. Viimeisen holvin muottityöt ovat pyörähtäneet näpsäkästi käyntiin ja edellisen holvivalun muotin purkukin on aloitettu. Kermittäjäkin on nähty tällä puolella työmaata porrashuoneiden kattojen kimpussa. Kadun puolella on vähän rauhallisempaa eikä mitään järisyttävän isoja ylläreitä.

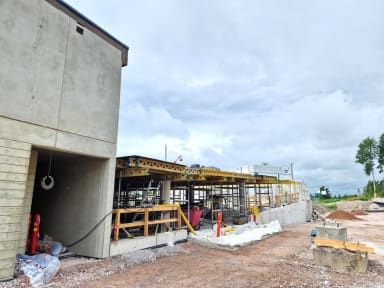

Pysäköintitalo muottitöitä



Pysäköintitalo porrashuoneen kermitys



Valmistuneet työvaiheet

Hiihdellään hiljakseen kerroksesta ja lohkosta toiseen, mutta ei sinänsä valmistuneita työvaiheita tähän hätään.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

TR-mittaus 2.7.2026 98.35%
Pysäköintitalo MVR-mittaus 3.7.2026 90.38%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 27
