Viikkotiedote vk 22/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Jos olet kurvannut työmaan pihaan joku arkiaamu siinä seitsemän hujakoilla, olet todennäköisesti törmännyt laumaan työntekijöitä aamujumpalla. Kaikilla NCC:n työmailla pidetään aamun sarastaessa pieni jumppahetki, jonka tarkoituksena on lämmitellä lihakset työpäivän haasteisiin ja herätellä mieli, jottei kukaan aivan unenpöpperössä seikkaile työmaalle. Eräänlainen työturvallisuusteko siis tämäkin.
Aamujumppa voi olla esimerkiksi vakavamielisempää taiturointia, parin minuutin tehotreeni, jos taivaalta sataa kuin saavista kaatamalla ja motivaatio laahaa pohjamudissa tai sitten, vetäjästä riippuen, vaikkapa Fröbelin Palikoiden Jumppalaulu. Tyylejä on yhtä monta kuin jumpan vetäjiä, mutta yksi asia on varma; kellon tikatessa seitsemää aamulla, ilmestyy työmaakoppien eteen keltaiseen pukeutuneita hahmoja valmiina venyttelytuokioon.
Käynnissä olevat työvaiheet
A-lohko
A-lohkolla alkaa aktiiviset työvaiheet pikkuhiljaa hiljenemään, mikä on toki varsin toivottavaa, kun luovutukseen on aikaa reippahasti alle puoli vuotta. Valvojat ovat tehneet kierroksensa ykköskerroksessa ja pölyttömyys- ja yläpölysiivouksia on käynnistelty alimmissa kerroksissa.
Viidennessä kerroksessa asennetaan puulasiseiniä ja -ovia ja wc-tilojen vesikalusteita ja vitosessa ja kutosessa metalliovia. IV-konehuoneessa ja kuiluissa sen sijaan on vielä täysi tohina päällä, kun suurin piirtein kaikki lohkon talotekniikka-asentajat ovat ahtautuneet samaan tilaan. Ulkopuolella konehuoneen julkisivuverhoukset ovat loppusuoralla.
B-lohko

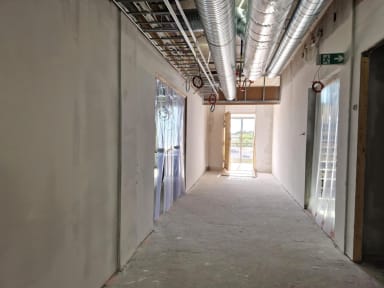

Tasoitus ja maalaus etenee kaikissa alimmissa kerroksissa ja kakkoskerroksessa laatoitetaan ja rakennetaan alakattorunkoja. Talotekniikkaa asennetaan ihan joka paikassa eikä vähiten IV-konehuoneessa. Vesikaton puolella on saatu valmiiksi alemman katon pintakermi.
C-lohko
Kellarissa tapahtuu! Putkari on löytänyt tiensä väestönsuojaan radonputkituksen vanavedessä ja pintabetonilattian valukin on on mahtunut päiväjärjestykseen. Väliseinätyöt etenevät kakkos- ja kolmoskerroksessa ja lattiavalua valmistellaan nelosessa.
D-lohko

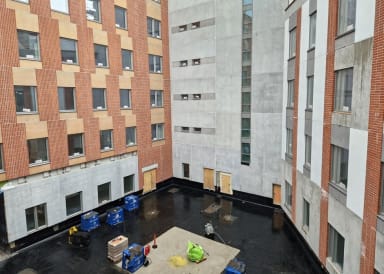

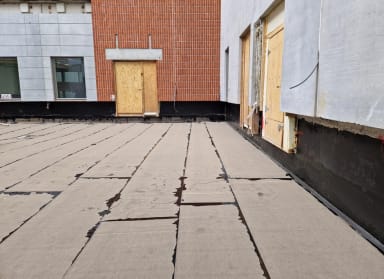

D-lohkolla valettiin alkuviikosta torninosturin aukko ja sittemmin purettiin valumuotit. Sisäpihalla on käynnissä kermitys.
Ulkopuoliset työt
C-lohkolla on tehty vierustäyttöjä maanrakentajan toimesta. Pakokuilun kermitys on käynnissä ja tiililaatta-asennus miltei valmistunut.
Pysäköintitalo

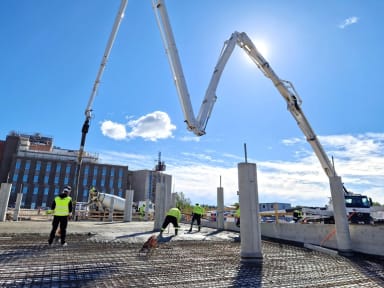

Alkuviikko puuhattiin paalulaatan raudoitusta ja tänään päästiin valupuuhiin. Maanrakentaja on ahkeroinut pohjatöiden, anturoiden ympärysten täytön ja kadun sadevesiviemärirunkojen asennuksen parissa.
Valmistuneet työvaiheet
Torninosturin aukosta on päästy valun myötä lopullisesti eroon.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 28.5.2026 97.89%
Pysäköintitalo MVR-mittaus 29.5.2026 95.76%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
