Viikkotiedote vk 17/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Käynnissä olevat työvaiheet



A-lohko

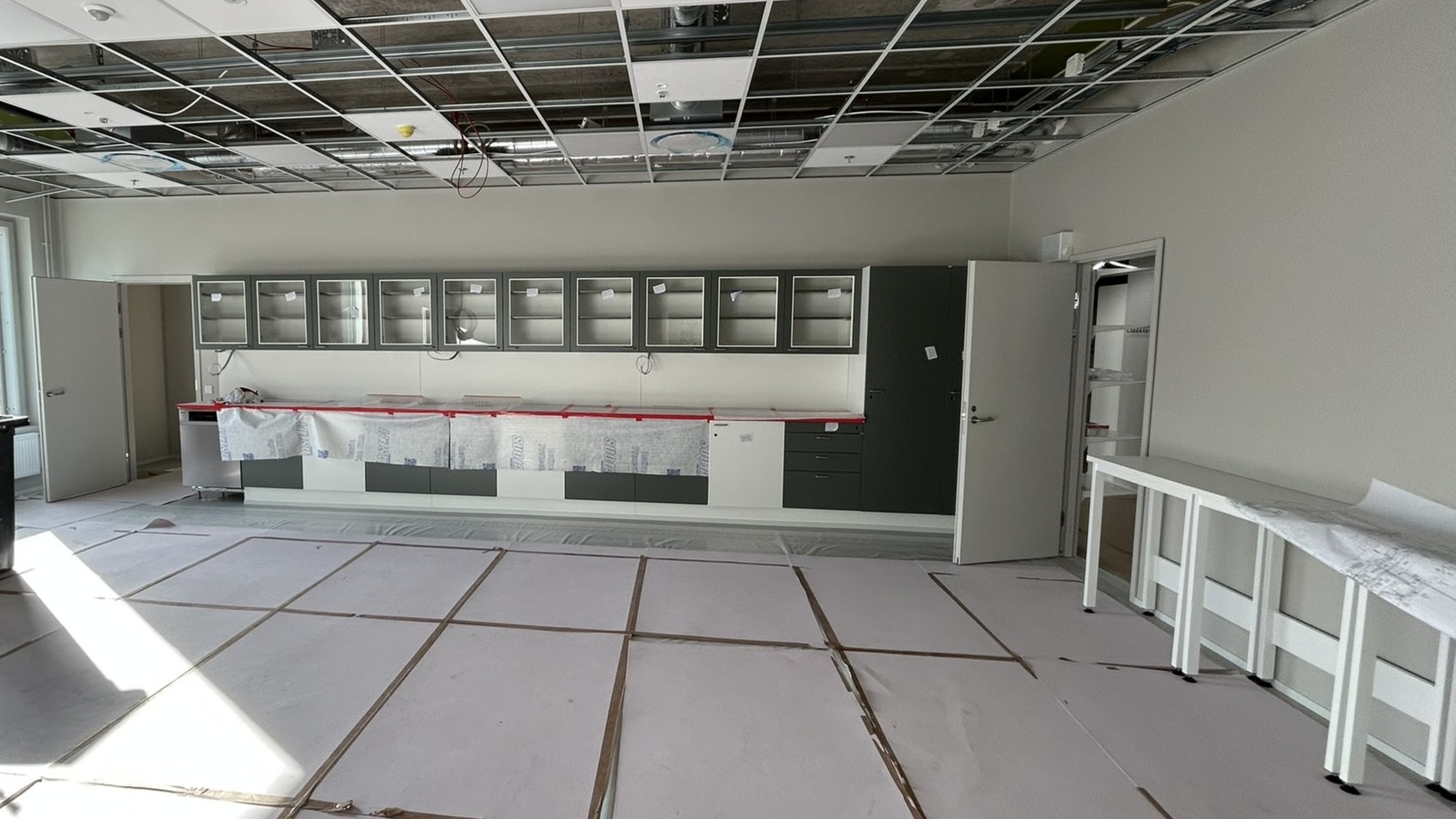

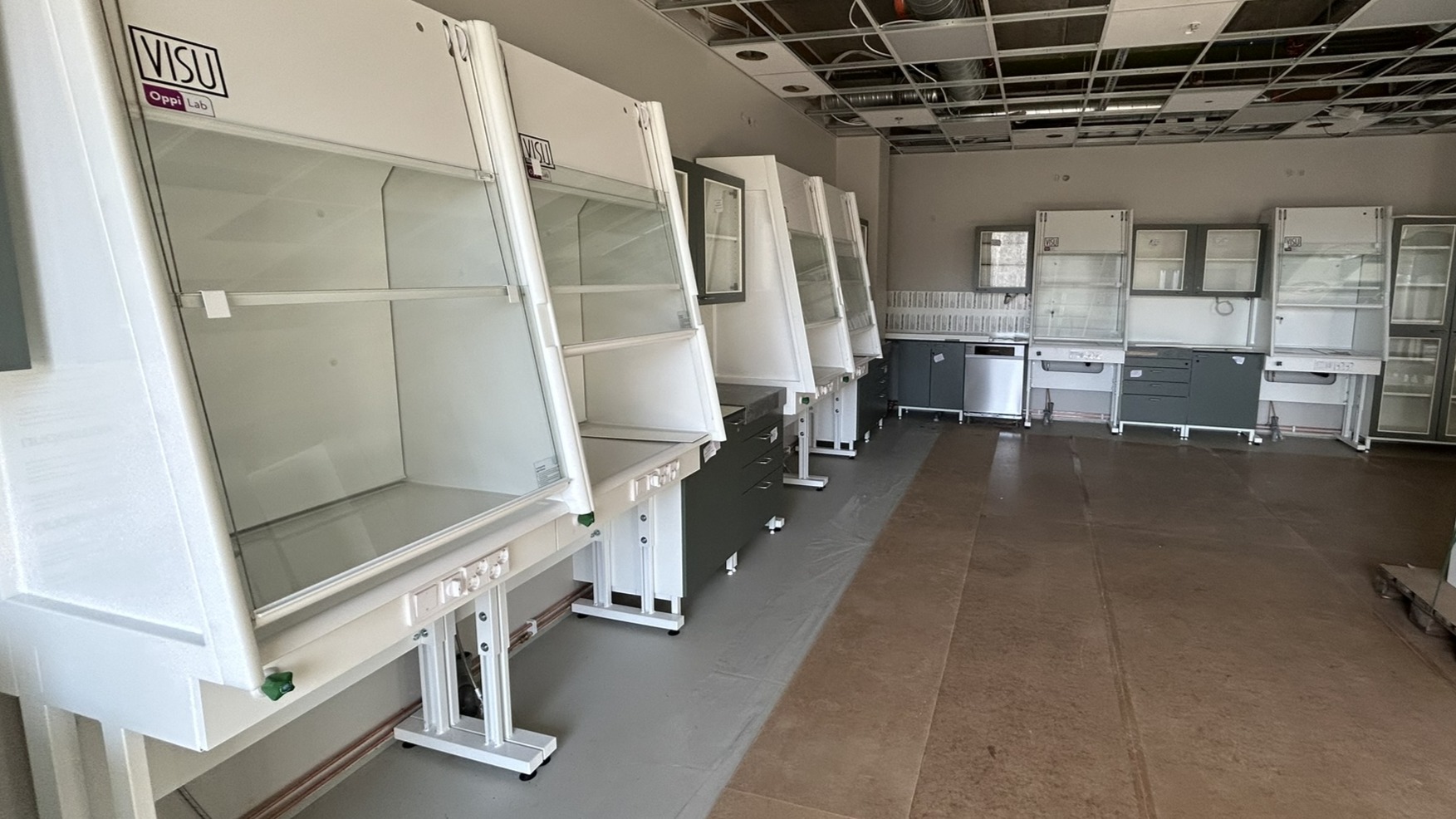

A-talon sisäpuolen viimeistelytyöt lähteneet käyntiin. Valvojat ovat aloittaneet tekemään omia tarkastuslistoja kerroksistaan. Laboratoriokalusteet ovat käynnistyneet ylemmissä kerroksissa. Myös kodinkoneasennukset lähtivät liikkeelle tällä viikolla.









B-lohko

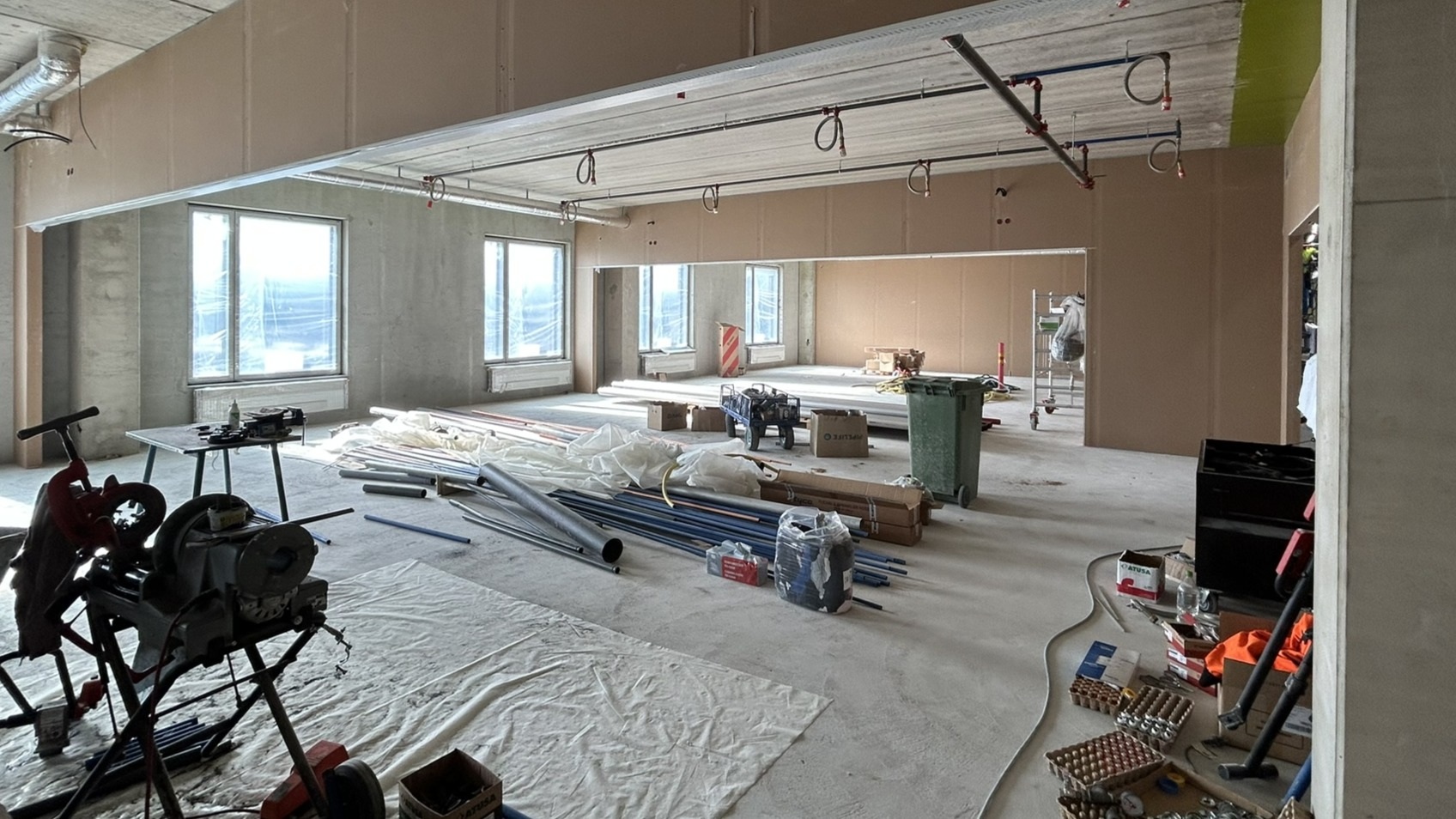

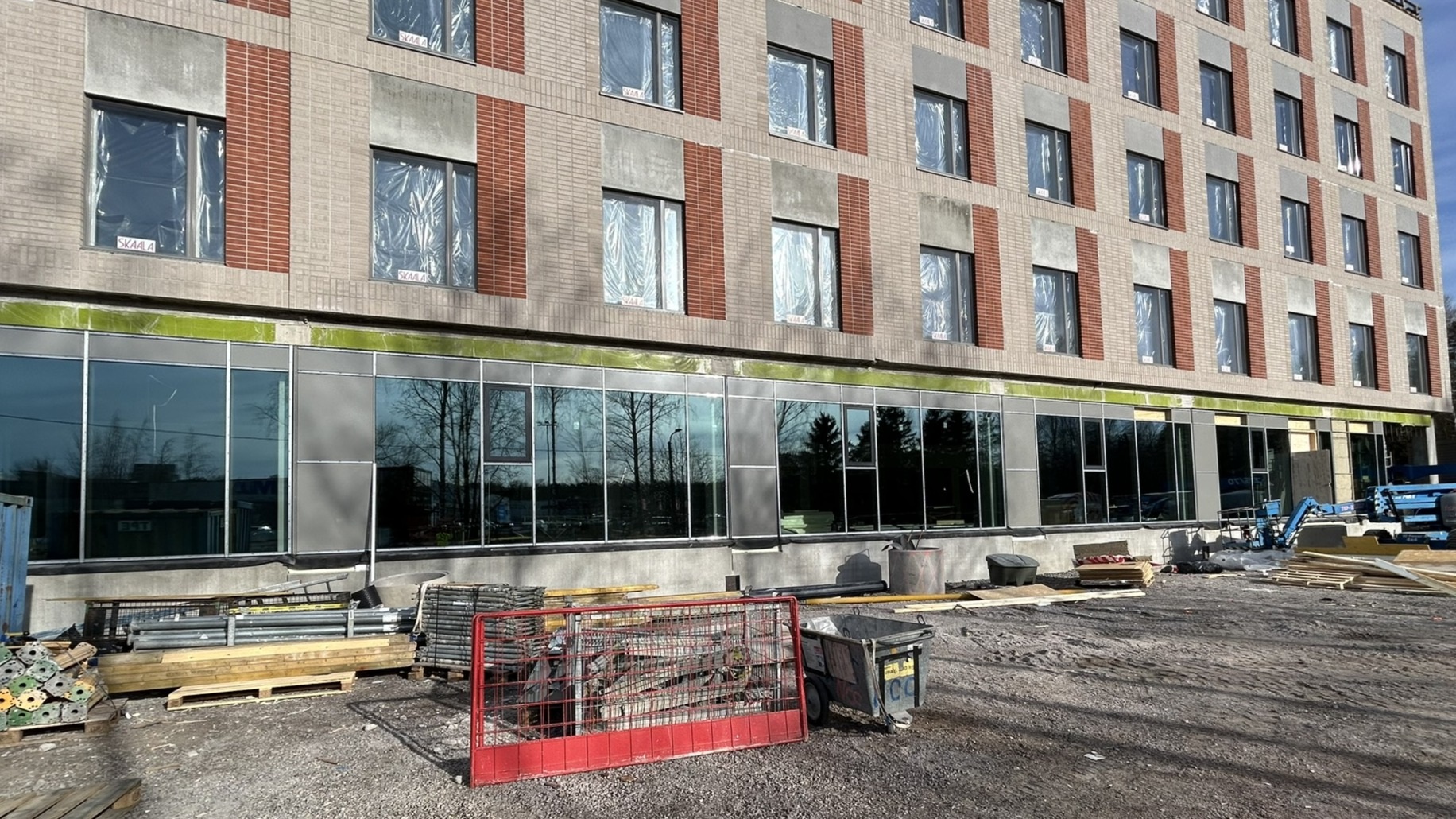

B-lohkolla päästiin tällä viikolla aloittamaan tasoitetyöt. TATE-työt ovat edenneet kovaa vauhtia eteenpäin kerroksissa. Musiikkiluokan seinät ovat saaneet ääneneristysvilloja seinälle. Hyvä kun työkoneen ääniä kuulee edes seinien läpi. Sen verran hiljaista. 0-kerroksen ruokailusalin metalli-ikkuna-asennus on ohjelmassa tällä viikolla.

C-lohko

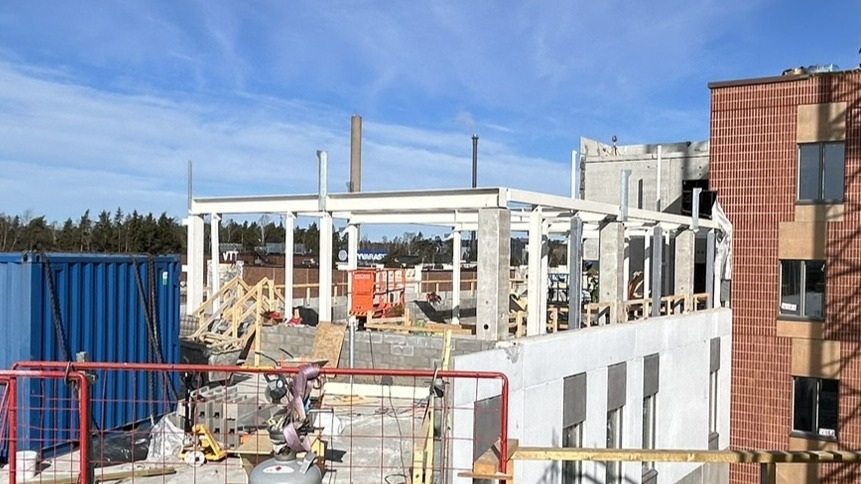

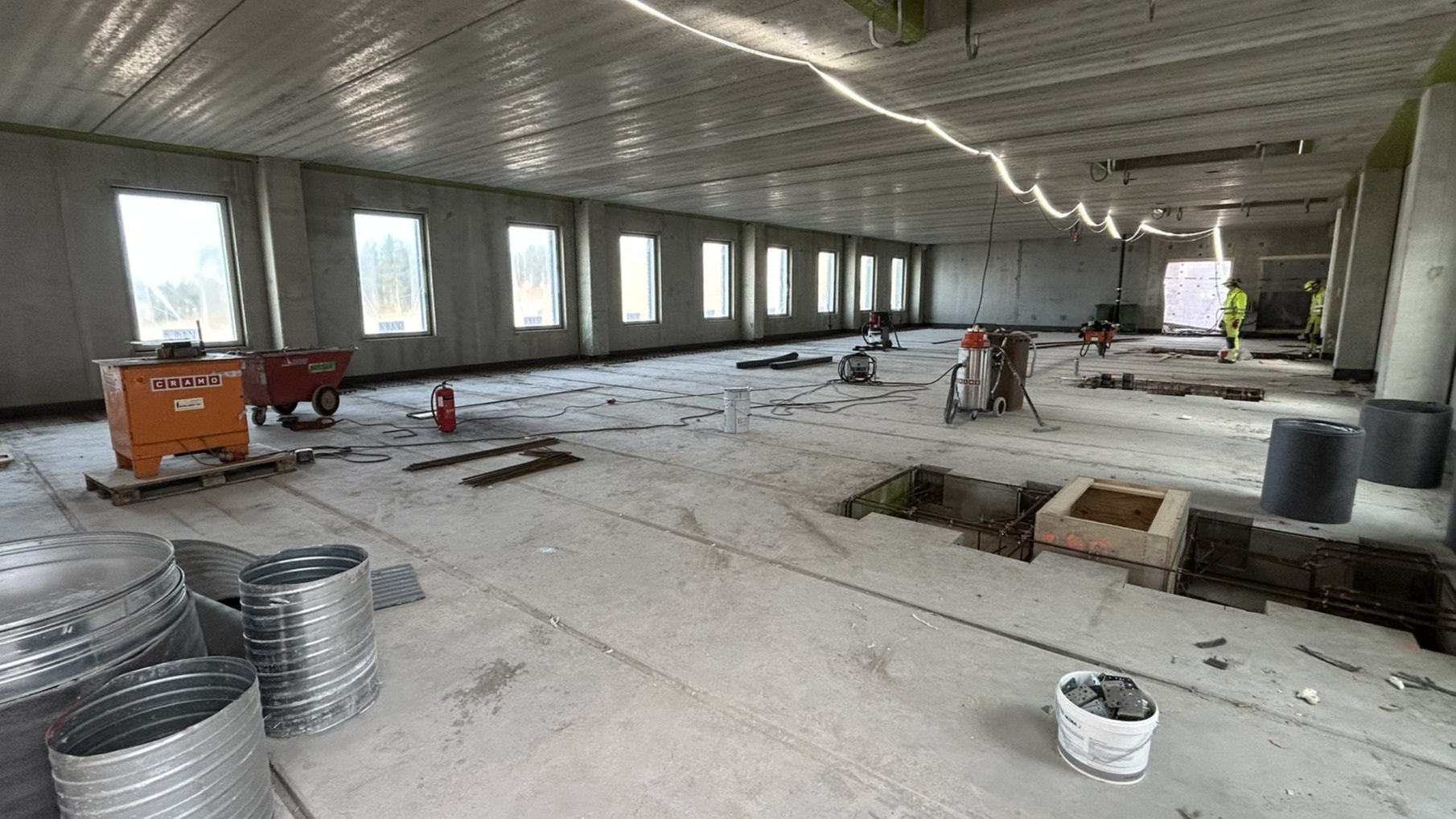

Lasipullot ovat poksahdelleet sen kunniaksi, että viimeinen rungon betonielementti on saatu asennettua Cleantech Gardenissa. Vanha pielaveteläinen sanonta "Tarpeeksi kun asennetaan, niin kyllä se viimeinen kivi tulee paikoilleen", piti tässäkin tapauksessa paikkansa. Vesikatolla on aloitettu IVKH-teräsrungon pystytys, sekä ensimmäinen kaatovalu on saatu tehtyä. C-lohkon alemmissa kerrokissa tehdään pintabetonilattian raudoituksia, sekä valmistaudutaan sisäpuolen työvaiheiden alkamiseen.

D-lohko

Sisäpihan puolella on tällä viikolla tehty julkisivusaumauksia.

Ulkopuoliset työt

A-lohkon arkadin alueella betonipinnat on sinkopuhallettu ennen kaatovalua. Tämän jälkeen odotellaan vedeneristystöiden aloitusta.

Pysäköintitalo

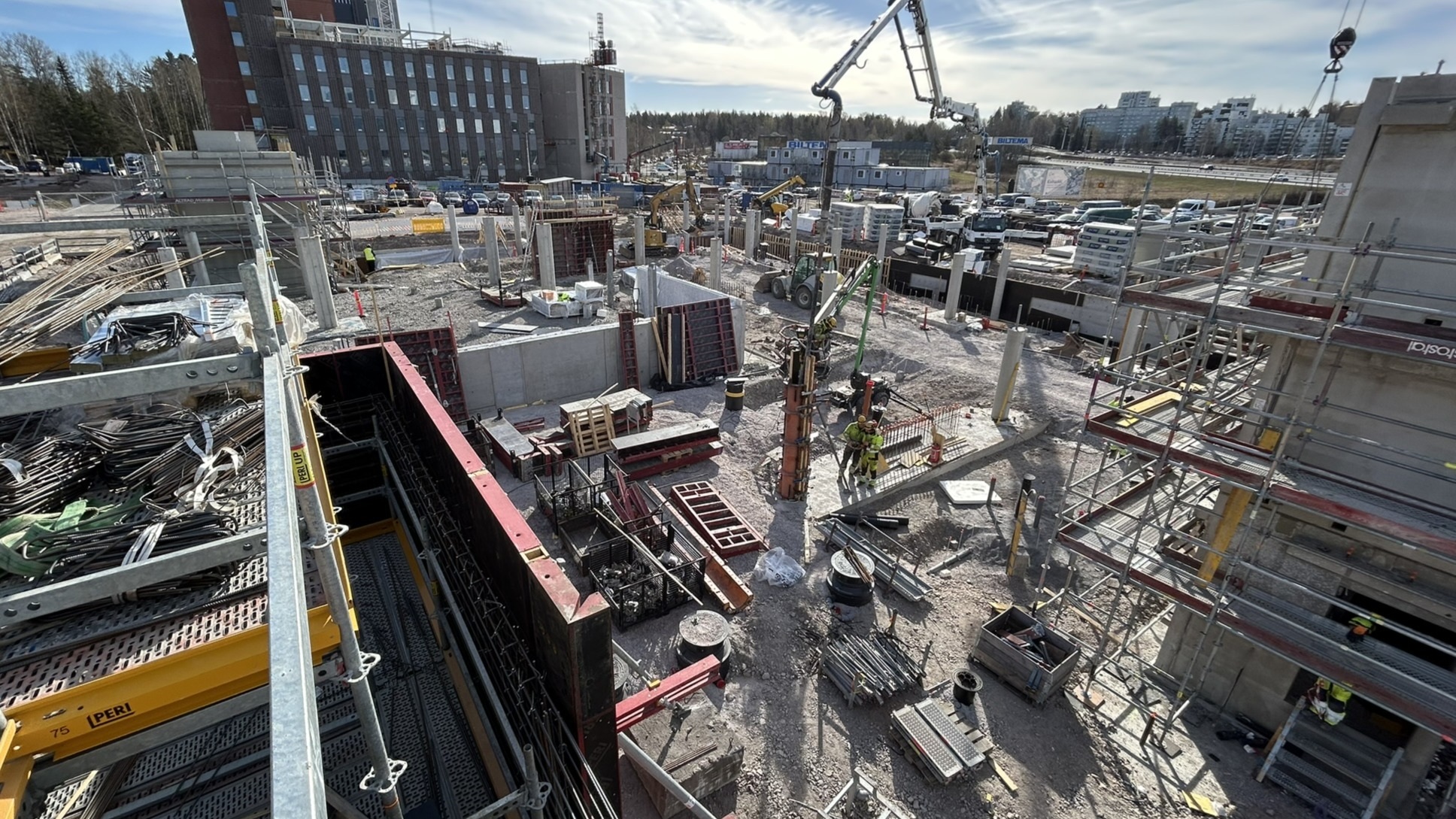

Pysäköintitalon elementtiasennus on viimeisiä elementtejä vaille valmis. Runkotyöjohtaja olikin silmin nähden hyvissä mielin työmaalla ja lauleskeli Veikko Lavia "Ota löysin rantein, älä jännitä". Muuntamon raudoitustyöt ovat kovassa vauhdissa. Rauta vääntyy ja kolina käy. Ei viikkoa ilman betonitöitä. Tänään oli taas nähtävissä betonipumppu Parkin työmaalla.

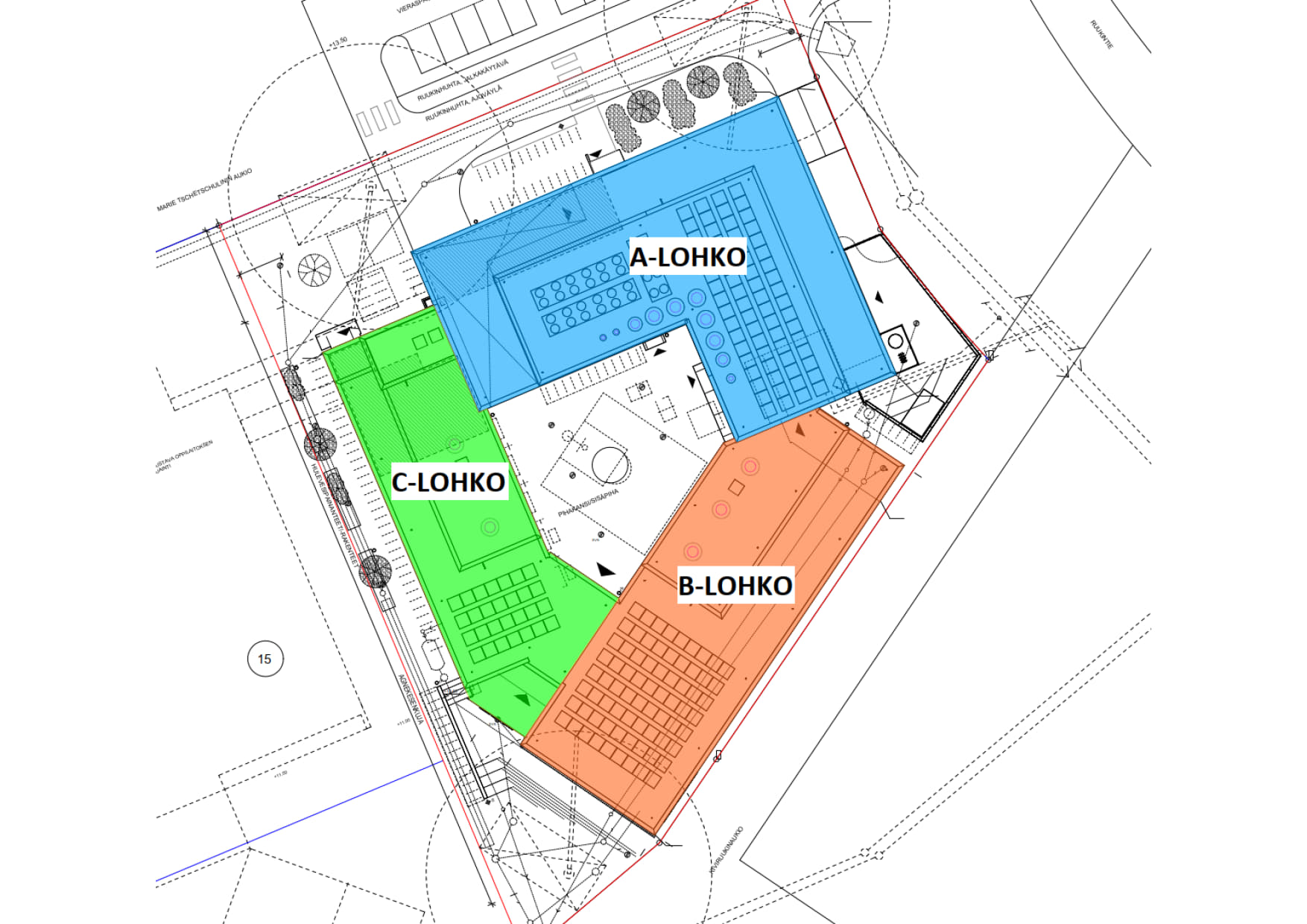

Lohkojako

Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

TR-mittaus 23.4.2026 97.76%
Pysäköintitalo MVR-mittaus 24.4.2026 97.80%

Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

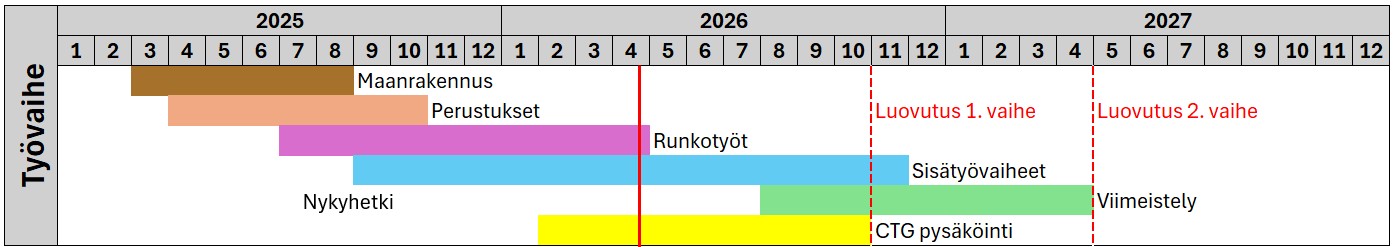

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
