Viikkotiedote 32/2026
Lahden Harjun H-osan pihakannen korjaustyöt alkoivat maanantaina 18.5. Työmaa tulee jatkumaan lokakuun loppuun 2026.
Työmaan toiminta viikolla 32
Viime lauantaina tehtiin kannen kaatovalun korjauksia kaivojen ympärillä. Samalla kannessa oleva kaivon aukko pienenettiin uutta kaivoa varten betonivalulla. Luiskaksi muutettavan portaan askelmat oikaistiin vedeneristystä varten.


Lauantaina tehtyjä vedeneristyksen pohjatöitä
Alkuviikosta tehtiin sokkelin laasti oikaisuja ja kannen paikkakorjauksia, jotta vedeneristeelle saadaan hyvä pohja. Tiistaina kansi siivottiin ylimääräisestä tavarasta ja aloitettiin huolellinen imurointityö. Imurointia jatkettiin vielä keskiviikkoaamuna.




Vedeneristeen pohjatöitä
Vedeneristystyöt aloitettiin maanantaina tartuntavetokoetta valmistelevilla töillä. Ensin kokeen vaatima alue imuroitiin huolellisesti ja imuroidulle alueelle levitetiin bitumiliuos. Liuoksen tarkoitus on parantaa vedeneristeen kiinnitystä asennusalustaan. Seuraavana päivänä alueelle kiinnitettiin sulatetulla kumibitumilla noin neliömetrin kokoinen pala kumibitumikermiä. Keskiviikkona suoritettiin tartuntavetokoe. Tartuntavetokokeella varmistetaan vedeneristeenä toimivan kumibitumikermin tartunta asennusalustaan. Koe meni hyvin ja kaikki kolme koetettavaa kohtaa läpäisi testin. kokeen jälkeen aloitettiin bitumiliuoksen levittäminen kannelle.

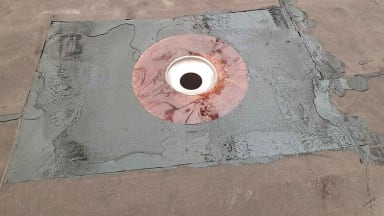

Kuvia tartuntavetokokeesta

Kannen bitumiliossivelyä
Torstaina asennettiin uudet pihakannen kattokaivot. Työ vaati yhteistyötä putkiasentajalta ja vedeneristäjältä. Kaivojen asennus vaati myös kannen alapuolella työskentelyä nuorisotoimen käytössä olevissa tiloissa mikä teki asennuksesta tavallista haastavampaa. Asennuksessa pyrittiin aiheuttamaan mahdollisimman vähän häiriötä nuorisotoimen henkilöstölle. Työmaa kiittääkin nuorisotoimen henkilöstöä joustavuudesta ja kärsivällisyydestä. Torstaina päästiin myös aloittamaan varsinainen vedeneristystyö alimman kumibitumikermin asennuksella.


Kaivojen asennusta


Bitumikermin asennusta ja kannen päätyyn tehty ylösnoston malli
Työturvallisuus
Työmaan TR-mittauksen tulos oli 100 %

Työmaan toiminta ensi viikolla
Ensi viikolla jatketaan vedeneristystöitä. Maanantaina käydään eristämässä tällä viikolla asennetut kaivojen viemäriputket kannen alapuolisissa tiloissa. Kannella oleva vesiposti puretaan ja työmaata varten asennetaan uusi vesipiste. Vedeneristeen pohjatöitä jatketaan tasoittamalla uuden tukimuurin harkkojen saumoja. muurin takana valmistellaan myös vedeneristystöitä.
Muuta huomioitavaa
Yläpihan parkkipaikat ovat pääsääntöisesti käytössä normaalisti. Lyhytkestoisia rajoitteita parkkipaikkojen käyttöön on tulossa esim. betonivalujen ja tavaran toimitukisien vuoksi. Näistä tiedotus erikseen.
Työmaan toiminnasta aiheutuu raskasta liikennettä yläpihan puolelle. Yläpihalta käsin tehdään myös nosto- ja valutöitä. Piha-alueella kulkiessa kannatta kiinnittää huomiota työmaaliikenteeseen.
Purkutyöstä aiheutuu melua. Meluavaa työtä pyritään tekemään klo. 7.00-15.30 välisenä aikana.
Vedeneristystyön aikana saattaa syntyä hajuhaittaa ympäristöön.
Työmaalla vieraileville tiedoksi pyöröportin yhteydestä löytyy ovikello, jota soittamalla teille tullaan avaamaan portti.
Ystävällisin terveisin,
Henri Kuusisto, työnjohtaja
NCC Suomi Oy
