Viikkotiedote 19/2026

Tämän viikon työt

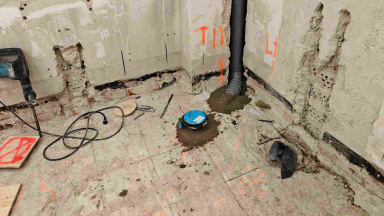

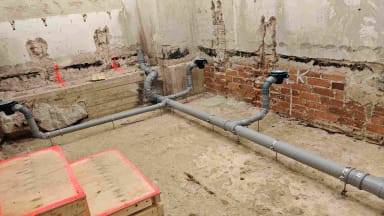

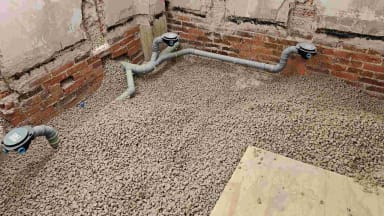

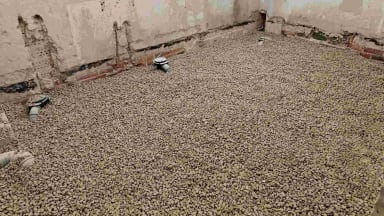

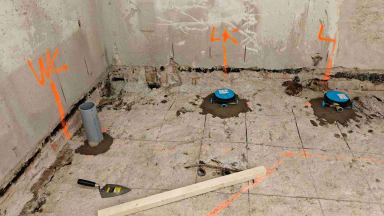

Märkätiloissa on tällä viikolla tehty viemäriasennuksia, jonka jälkeen ollaan päästy aloittamaan vaahtolasimursketäyttö. Viemärit tarkistettiin ja kuvattiin ennen täytön alkua. Kahdessa märkätilassa tehty timanttiporauksia ja päästy valamaan kaivot paikalleen. Pukuhuoneissa tehty viemäriasennuksia ja yläpuolien kotelointitöitä. Tällä viikolla tehty myös väliaikaisten parkkipaikkojen kaivuu- ja aitaustöitä.





Lauantai ja ensi viikon työt
Lauantaina teemme vaahtolasimursketäytöt loppuun ja asennamme niiden päälle eristekerroksen. Näin maanantaina päästään aloittamaan raudoitusverkon asennus ja sen jälkeen lattialämmityksen kiinnittäminen verkkoon. Ensi viikolla valmistallaan märkätilat valukuntoon, että märkätilojen betonilaatta päästään valamaan viikon 21 aikana. Pukuhuoneiden puolella tehdään kotelointitöitä ja maalarin etuputsia.
Muita huomioita
Ensi viikolla väliaikaisten parkkipaikkojen kaivuutyöt jatkuu ja tästä johtuen kannattaa huomioida työmaaliikenne D-siiven edustalla.
Työturvallisuus
Ei työtapaturmia tai läheltäpiti-tilanteita. Tämän viikon TR-mittaustulos (sisäinen) on 98,89%. Puute johtui sähköjohdoista kulkutiellä.

Työmaan vahvuus
Työmaan keskimääräinen vahvuus tällä viikolla oli 2+7.
Ystävällisin terveisin,
Eino Sulin, työnjohtaja
NCC Suomi Oy
