Viikkotiedote 23/2026



Käynnissä olevat työt

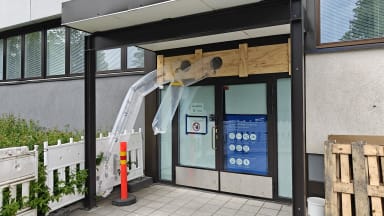

Muuraustyöt saatu lähes valmiiksi. Ensi viikon alussa vielä sähkörasiapaikkojen tekoa ja paikkauksia. Muuraustöiden valmistumisen myötä märkätiloissa on päästy aloittamaan tasoitus-, vedeneristys- ja laatoitustyöt. Laatoittamaan päästiin tänään. Talotekniikan asennusten puolesta sähköasennukset edenneet jo johtovetoihin ja arinat saatu lähes kaikki paikalleen.











Ensi viikon työt

Märkätilojen uusien betonilaattojen porareikämittaus kosteuksia varten suoritetaan tiistaina. Laatoitustyöt jatkuvat ja samalla alkaa maalaustyöt märkätiloissa sekä pukuhuoneissa. Talotekniikan puolelta alkaa vesijohtojen asennus sekä ilmanvaihtokanavien asennus.

Työturvallisuus

Ei työtapaturmia tai läheltäpiti-tilanteita. Tämän viikon TR-mittaustulos (sisäinen) on 98,88 %. Puutteena oli täysinäinen jäteastia.



Työmaan vahvuus

Työmaan keskimääräinen vahvuus tällä viikolla oli 2+8.

Työmaan aikataulu

Työmaan arvioitu valmistuminen 14.8.2026.

Ystävällisin terveisin,

Eino Sulin, työnjohtaja

NCC Suomi Oy
