Viikkotiedote 35/2026

Lahden Harjun H-osan pihakannen korjaustyöt alkoivat maanantaina 18.5. Työmaa tulee jatkumaan lokakuun loppuun 2026.



Työmaan toiminta viikolla 35

Maanantaina katselmoitiin pihakannen vedenpainekokeen toinen alue. Kokeessa ei havaittu vuotoja. Kokeen jälkeen testattavalla alueella oleva vesi laskettiin hallitusti pois. Vedeneristäjä aloitti vedeneristeiden yläpään mekaanisten kiinnikkeiden asennuksen. Kiinnityksellä varmistetaan, ettei vedeneristeen yläreuna pääse irtoamaan asennusalustasta. Lisäksi vedeneristäjä levitti muurin taustalle bitumiliuoksen, jolla parannetaan vedeneristyksen kiinnitystä asennusalustaan. Muurin tausta vedeneristettiin kuluneen viikon aikana pois lukien savupoistokuilun kohta, joka vedeneristetään sääsuojan purkutöiden jälkeen. Sääsuojan rakenteiden vuoksi kuilun ympärillä ei ollut riittävästi tilaa tehdä vedeneristystä suunnitelmien mukaisesti.

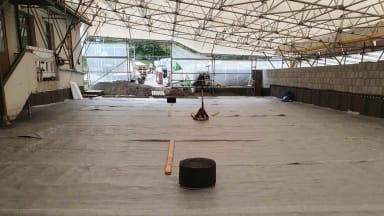

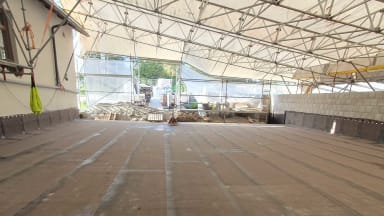

Pihakansi vedenpainekokeen jälkeen

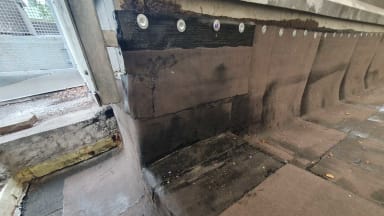

Vedeneristeen ylösnoston mekaaninen kiinnitys

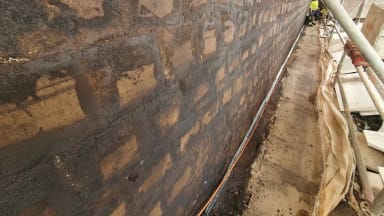

Muurin taustan bitumiliuossively

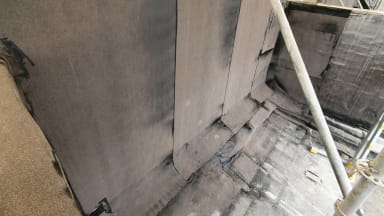

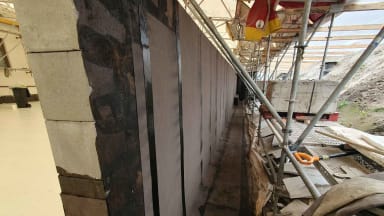

Muurin taustan vedeneristyksiä



Tiistaina levitettiin kannelle salaojamatto. Keskiviikkona aloitettiin XPU lämmöneristelevyjen eli suulakepuristettujen polystyreeni lämmöneristelevyjen asennus salaojamaton päälle. Pihakannen rakenne on niin kutsuttu ”käännetty katto” joka tarkoittaa, että vettä pitävä kerros on lämmöneristeen ja muiden kannen rakennekerrosten alapuolella, mutta kantavan rakenteen yläpuolella. Suurin osa sadevedestä ohjautuu kaivoille rakenteen pintakerrosta pitkin, mutta pieni osa sadevedestä kulkeutuu rakenteen läpi ja se ohjautuu kaivoille vedeneristeen pintaa pitkin salaojamaton mahdollistamassa tyhjässä tilassa.

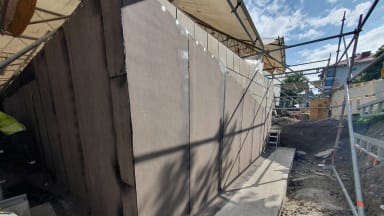

Pihakannelle levitetty salaojamatto

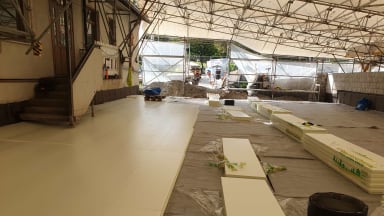

Lämmöneristeiden asennusta ja valmis lämmöneristys

Keskiviikkona NCC:n työterveyshuolto eli Mehiläinen kävi tekemässä työmaalla työpaikkaselvityksen, jonka tarkoituksena on mitata NCC:n eri työmaiden työhyvinvointiin liittyvää tasoa.



Työturvallisuus

Työmaan TR-mittauksen tulos oli 100 %.



Työmaan toiminta ensi viikolla

Ensi viikolla aloitettaan lämmöneristekerroksen päälle tulevan teräsbetonilaatan raudoitustyöt. Teräsbetonilaatta valetaan keskiviikkona. Valun kovetuttua teräsbetonilaattaan tehdään sahasaumat. Sääsuojan purkutyöt alkavat mahdollisesti jo ensi viikon lopulla.



Yläpihan parkkipaikkojen käytön rajoitukset ensi viikolla

Huom! Yläpihan parkkipaikkojen käytössä on ensi viikolla rajoite keskiviikkona 3.9 valutyön vuoksi.

 Yläpihan parkkipaikat



Muuta huomioitavaa

Yläpihan parkkipaikat ovat pääsääntöisesti käytössä normaalisti. Lyhytkestoisia rajoitteita parkkipaikkojen käyttöön on tulossa esim. betonivalujen ja tavaran toimitukisien vuoksi. Näistä tiedotus erikseen.

Työmaan toiminnasta aiheutuu raskasta liikennettä yläpihan puolelle. Yläpihalta käsin tehdään myös nosto- ja valutöitä. Piha-alueella kulkiessa kannatta kiinnittää huomiota työmaaliikenteeseen.

Työmaalla vieraileville tiedoksi pyöröportin yhteydestä löytyy ovikello, jota soittamalla teille tullaan avaamaan portti.



Ystävällisin terveisin,

Henri Kuusisto, työnjohtaja

NCC Suomi Oy
