Viikkotiedote 34/2026
Lahden Harjun H-osan pihakannen korjaustyöt alkoivat maanantaina 18.5. Työmaa tulee jatkumaan lokakuun loppuun 2026.
Työmaan toiminta viikolla 34
Maanantain ja tiistain aikana tehtiin pihakannen viimeisiä vedeneristystöitä ja valmistauduttiin vedenpainekokeeseen.

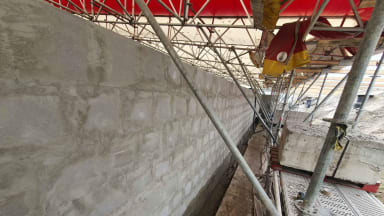

Ylösnostojen ja kannen päädyn vedeneristystyötä
Tiistaina aloitettiin ensimmäinen puolen vedenpainekoe täyttämällä testattava alue vedellä. Veden lasku kesti pitkälle iltapäivään. Torstaina katselmoitiin vedenpainekoe. Kokeessa ei havaittu vuotokohtia eli kansirakenne on nyt vedenpitävä. Iltapäivän aikana kannelle laskettu vesi tyhjennettiin kaivojen kautta hallitusti, siten ettei sadevesijärjestelmää ylikuormiteta. Perjantaina ruvettiin laskemaan vettä toiselle testattavalle alueelle. Vesi saa seistä alueella viikonlopun yli. Koe katselmoidaan ensi viikon maanantaina.


Ensimmäisen alueen vedenpainekoe ja alue kokeen jälkeen

Toisen alueen vedenpainekoe
Tällä viikolla vedeneristyksen pohjatyöt ovat edenneet uuden tukimuurin taustapuolelle. Tukimuurin saumat oikaistiin laastilla, betonipurseet piikattiin pois ja uuden vedeneristeen liitoskohta huoltokäytävän kattoon puhdistettiin. Lisäksi uuteen savunpoistokuiluun tehtiin korotusvalu, jotta savunpoistoluukku saadaan asennettua haluttuun korkeuteen.



Vedeneristyksen pohjatyötä tukimuurin taustalla
Työturvallisuus
Työmaan TR-mittauksen tulos oli 100 %.

Työmaan toiminta ensi viikolla
Ensi viikolla katselmoidaan kannen toisen puolen vedenpainekoe. Vedeneristystyöt jatkuvat vedeneristeen ylösnostojen mekaanisten kiinnitysten asennuksella, salaojamaton levityksellä ja tukimuurin taustan vedeneristyksellä. Keskiviikkona aloitetaan pihakannen lämmöneristeiden asennus.
Ensi viikon tavarantoimitukset
Huom! Yläpihan parkkipaikkojen käytössä on ensi viikolla rajoitteita tavarantoimitusten vuoksi. Parkkipaikat ovat poissa käytöstä koko päivän maanantaina 24.8. Tiistai 25.8 on varapäivä, jos kaikki maanantain tavarantoimitukset eivät ehdi työmaalle maanatain aikana. Perjantaina 28.8 on yksi tavarantoimitus. Työmaa rajaa parkkipaikat lippusiimalla tavarantoimituksia edeltävänä päivänä.

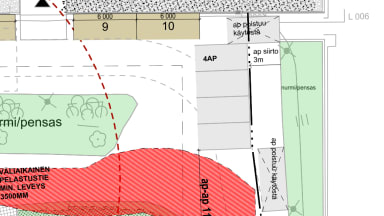

Yläpihan parkkipaikat
Muuta huomioitavaa
Yläpihan parkkipaikat ovat pääsääntöisesti käytössä normaalisti. Lyhytkestoisia rajoitteita parkkipaikkojen käyttöön on tulossa esim. betonivalujen ja tavaran toimitukisien vuoksi. Näistä tiedotus erikseen.
Työmaan toiminnasta aiheutuu raskasta liikennettä yläpihan puolelle. Yläpihalta käsin tehdään myös nosto- ja valutöitä. Piha-alueella kulkiessa kannatta kiinnittää huomiota työmaaliikenteeseen.
Vedeneristystyön aikana saattaa syntyä hajuhaittaa ympäristöön.
Työmaalla vieraileville tiedoksi pyöröportin yhteydestä löytyy ovikello, jota soittamalla teille tullaan avaamaan portti.
Ystävällisin terveisin,
Henri Kuusisto, työnjohtaja
NCC Suomi Oy
