Viikkotiedote 26/2026
Lahden Harjun H-osan pihakannen korjaustyöt alkoivat maanantaina 18.5. Työmaa tulee jatkumaan lokakuun loppuun 2026.
Työmaan toiminta viikolla 26
Maanantai ja tiistai olivat työmaalla hiljaisia päiviä. Tiistai iltapäivällä suoritettiin kuitenkin työmaan ensimmäinen betonivalu. Useinhan etenkin uudisrakentamisessa tätä pidetään eräänlaisena perinteenä ja puhutaankin peruskiven muuraamisesta, vaikkakin nykypäivänä peruskivi onkin useimmiten valettu betonista. Peruskiven muuraamisen vuoksi saatetaan järjestää erityyppisiä juhlallisuuksia ja työmaalla saattaa vierailla rakennusprojektiin osallistuneita kunniavieraita. Lahden Harjun H-osan pihakannen työmaalla ei kuitenkaan päädytty järjestämään mitään juhlallisuuksia ja kunniavieraitakaan ei lähdetty kutsumaan. Työmaan näkökulmasta tiistai olikin aivan tavallinen työpäivä, vaikka uuden kulmatukimuurin peruskivi ”muurattiinkin”, tässä tapauksessa siis valettiin betonista.

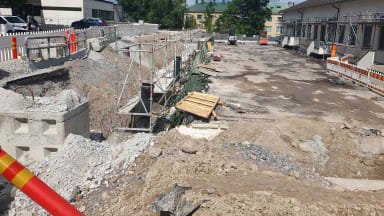

Kulmatukimuurin perustusten valutyötä ja betoninkujettamiseen ja pumppaamiseen soveltuva kuljetuspumppuauto
Keskiviikkona päästiin viimein jatkamaan sääsuojan asennusta. Keskiviikon aikana kaivannon puoleiselle reunalle rakennettiin sääsuojan tukitorni, jonka päälle sääsuojan ristikot asennetaan. Torstaina nostetiinkin jo sääsuojan ristikoita paikalleen. Ristikkonostot etenivät ripeästi ja iltapäivällä työmaatoimiston ja sosiaalitilojen jalankulkuliikenne ohjattiin kulkemaan H-rakennuksen alakerran kautta, jottei kukaan sääsuoja-asennuksen ulkopuolinen henkilö pääse kulkemaan nostettavien taakkojen alle. Perjantaina sääsuoja asennukset jatkuivat suojan päätyjen tukirakenteiden teolla ja suojan lisätuennalla.


Sääsuojan asennustyön eri vaiheita
Torstaina tehtiin myös korjauksia viime viikolla havaittuun kahden muurin väliin jäävän vedeneristyksen vuotokohtaan. Perjantaina paikatulle alueelle tehtiin uusi vedenpainekoe, joka jatkuu viikonlopun yli kuten viime kerrallakin.

Vedenpainekoe
Työturvallisuus
Työmaan MVR mittauksen tulos oli 96.55 %

Työmaan toiminta ensi viikolla
Ensi viikolla jatketaan sääsuoja-asennusta nostamalla maanantaina sääsuojan katteet paikalleen ja viimeistelemällä sääsuoja. Tiistaina työmaa aidataan raskasaidoin nyt kun kaivannossa ei enää työskennellä kaivinkoneen kanssa. Eli maanantaina ja tiistaina yläpihalta käsin tehdään nostotöitä. Purkutyötkin on tarkoitus käynnistää ensi viikolla toden teolla.
Muuta huomioitavaa
Yläpihan parkkipaikkojen käytössä on rajoitteita ainakin 30.6 asti. Rajoite koskee kaivannon viereisiä 6 parkkiruutua. Korvaavat paikat järjestetään Sosiaali- ja terveysaseman länsipuolelle. Paikat ovat käytettävissä 9.6-30.6 välisenä aikana.
Työmaan toiminnasta aiheutuu raskasta liikennettä yläpihan puolelle. Yläpihalta käsin tehdään myös nostotöitä. Piha-alueella kulkiessa kannatta kiinnittää huomiota työmaaliikenteeseen.
Purkutyöstä aiheutuu melua. Purkutyötä tehdään klo. 7.00-15.30 välisenä aikana.
Ystävällisin terveisin,
Henri Kuusisto, työnjohtaja
NCC Suomi Oy
