Viikkotiedote 18/2026

Tämän viikon työt

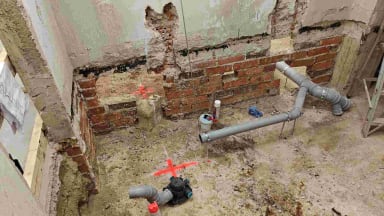

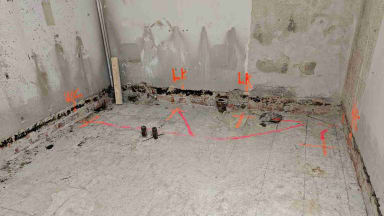

Kaikissa märkätiloissa purkutyöt saatu tällä viikolla päätökseen. Pintabetonit saatu sahattua ja siirrettyä jätelavalle. Hiekkaimu tehty kaikissa väestönsuojan päällä olevissa tiloissa ja viemärityöt päässeet alkamaan. Pukuhuoneiden seinien yläpuolien kotelointi käynnissä. Oviaukot sahattu kaikki mittaansa. Purkutyöt saatu päätökseen muutamia holvipiikkauksia ja timanttiporauksia lukuun ottamatta.







Ensi viikon työt
Ensi viikolla aloitetaan timanttiporaus viemäreitä varten. Alla olevan tilan kanssa sovittu suojaukset ja työn kesto. Viemäriasennuksia tehdään, jonka jälkeen siirrytään väestönsuojien yläpuolen tilojen vaahtolasimursketäyttöihin. Täyttöjen jälkeen alkaa raudoitustyöt ja lattialämmityksen asennus viikolla 20. Pukuhuoneissa jatkuu koteloiden teko ja muut maalausta varten tehtävät valmistelutyöt. Ensi viikolla voi kuulua piikkauksesta johtuvia ääni, kun hormeja vielä puretaan viemäriasennuksia varten.
Muita huomioita
Väliaikaisten parkkipaikkojen rakennustyöt D-siiven edustalla aloitetaan tiistaina 5.5.2026. Tästä koituu pieniä häiriöitä alueen parkkipaikkoihin. Kaivuualueet aidataan selkeästi ennen töiden aloitusta. Parkkipaikalle tultaessa kannattaa huomioida kuorma-autot, jotka hakevat ja tuovat maa-ainesta väliaikaisille parkkipaikoille.
Työturvallisuus
Ei työtapaturmia tai läheltäpiti-tilanteita. Tämän viikon TR-mittaustulos (sisäinen) on 98,81%. Puute yhden tilan siivouksessa.

Työmaan vahvuus
Työmaan keskimääräinen vahvuus tällä viikolla oli 2+10.
Ystävällisin terveisin,
Eino Sulin, työnjohtaja
NCC Suomi Oy
