Viikkotiedote 25/2026

Käynnissä olevat työt

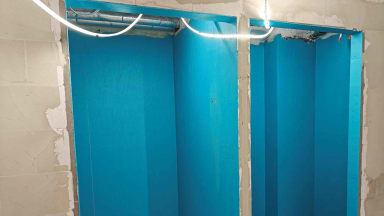

Lattiat saatu pinnoitettua kahdesta pukuhuoneesta ja märkätilasta. Lattia saa nyt kuivaa juhannuksen ajan, jotta maanantaina päästään suojaamaan ja jatkamaan muita töitä tiloissa. Vedenristystyöt edenneet viimeiseen märkätilaan ja laatoitus aloitettu kolmannessa. IV-asennukset aloitettu pukuhuoneiden puolella ja kanavaa asennettu kattoon jo kolmen pukuhuoneen matkalta.







Ensi viikon työt
Laatoitustyöt jatkuvat viimeisen kahden märkätilan osalta ja lattiasuojausten jälkeen päästään kahteen ensimmäiseen märkätilaan laatoittamaan alin rivi, jonka jälkeen laattapinnat saumataan. Maalaustöissä päästään pintamaalauksen makuun. IV-asennukset jatkuvat pukuhuoneiden puolella ja lattiapinnoitukset alkavat lopuissa pukuhuoneissa ja märkätiloissa keskiviikkona.
Työturvallisuus
Ei työtapaturmia tai läheltäpiti-tilanteita. Tämän viikon TR-mittaustulos (ulkoinen) on 100 %.

Työmaan vahvuus
Työmaan keskimääräinen vahvuus tällä viikolla oli 2+8.
Työmaan aikataulu
Työmaan arvioitu valmistuminen 14.8.2026.
Ystävällisin terveisin,
Eino Sulin, työnjohtaja
NCC Suomi Oy
Mukavaa juhannusta!
