Viikkotiedote 27/2026

Lahden Harjun H-osan pihakannen korjaustyöt alkoivat maanantaina 18.5. Työmaa tulee jatkumaan lokakuun loppuun 2026.



Työmaan toiminta viikolla 27

Alku viikosta työmaalla jatkettiin sääsuojan asennusta. Maanantaina tehtiin sääsuojan päätyjen tukirakenteita. Tiistaina ja keskiviikkona asennettiin sääsuojan katepressut. Sääsuoja tuli täysin valmiiksi keskiviikkona. Torstaina tehtiin vielä sääsuojan pystytystarkastus. Sääsuojan vedenpitävyyttä päästiin testaamaan torstaina alkaneen sateen toimesta. Sääsuoja toimi odotetusti ja alapuolinen tila pysyi kuivana.

Sääsuojan katepressujen asennusta

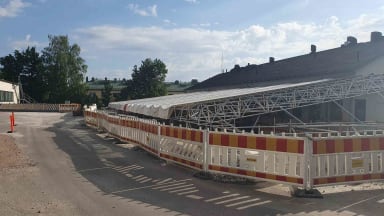

Valmis sääsuoja ja työmaan raskasaitaus ennen kaikkien verkkoaitojen asennusta

Tiistaina asennettiin työmaan raskasaitoja yläpihan puoleiselle alueelle. Aitaus koostuu betonisesta GP-link raskasaidasta, jonka päälle asennetaan vielä kevyempi metallinen verkkoaita. Työmaan etupuoli aidattiin myös verkkoaidoin. Keskiviikkona asennettiin työmaan sisäänkäynnille pyöröportti. Kulku työmaatoimistoon ja sosiaalitiloihin ohjataan jatkossa pyöröportin kautta. Näin pyritään estämään, ettei kukaan pääse vahingossa kulkemaan pihakannen työmaalle.

Työmaan pyöröportti

Purkutöitä jatkettiin keskiviikkona purkamalla ensin vielä viimeiset asfaltit pois ennen kuin siirryttiin purkamaan betonirakenteita. Pihakannen teräsbetonista laattaa purettiin kaivinkoneeseen asennetulla hydraulisella iskuvasaralla. Kaivinkone osoittautui kuitenkin liian kevyeksi, jotta työmenetelmä olisi tehokas. Raskaampaa kaivinkonetta ei voi pihakannelle ottaa kannen painorajoituksen vuoksi. Betonilaatta tullaan jatkossa sahaamaan timanttisahalla sopivan kokoisiksi paloiksi, jota voidaan nostaa ja kuljettaa jätelavalle kaivinkoneella ja bobcatilla. Tukimuurin vielä purkamaton osa sahattiin timanttisahalla pienemmiksi paloiksi ja samalla sahattiin myös vanha ilmanvaihtopiippu. Tämän jälkeen muuri ja ilmanvaihtopiippu voidaan purkaa kaivinkoneella.

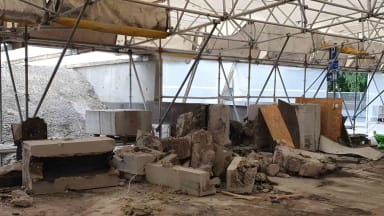

Teräsbetonilaatan purkua

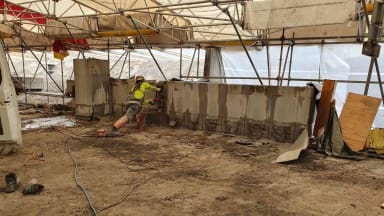

Vanhan tukimuurin sahausta ja purkua



Työturvallisuus

Työmaa siirtyi tällä viikolla käyttämään viikoittaisissa kunnossapitotarkastuksissa TR-mittausta. Työmaan TR-mittauksen tulos oli 100 %



Työmaan toiminta ensi viikolla

Purkutyöt jatkuvat ensi viikolla betonirakenteiden purkamisella. Betonilaatan sahaus paloiksi aloitetaan maanantaina.



Muuta huomioitavaa

Yläpihan parkkipaikat ovat jälleen käytössä normaalisti. Lyhytkestoisia rajoitteita parkkipaikkojen käyttöön on tulossa esim. betonivalujen ja tavaran toimitukisien vuoksi. Näistä tiedotetaan erikseen.

Yläpihan parkkipaikat

Työmaan toiminnasta aiheutuu raskasta liikennettä yläpihan puolelle. Yläpihalta käsin tehdään myös nostotöitä. Piha-alueella kulkiessa kannatta kiinnittää huomiota työmaaliikenteeseen.

Purkutyöstä aiheutuu melua. Purkutyötä tehdään klo. 7.00-15.30 välisenä aikana.

Työmaalla vieraileville tiedoksi pyöröportin yhteydestä löytyy ovikello, jota soittamalla teille tullaan avaamaan portti.



Ystävällisin terveisin,

Henri Kuusisto, työnjohtaja

NCC Suomi Oy
