Viikkotiedote 29/2026
Lahden Harjun H-osan pihakannen korjaustyöt alkoivat maanantaina 18.5. Työmaa tulee jatkumaan lokakuun loppuun 2026.
Työmaan toiminta viikolla 29
Tällä viikolla jatkettiin kohteen purkutöitä vanahan XPS lämmöneristelevyn purkamisella ja poisviennillä. Eristeen purkutyö toteutettiin pääosin bobcatin lumikauhalla, jolla eristeet kolattiin ensin kasalle ja kasasta kauhan avulla jätelavalle. Purku sujui niin rivakasti, ettei lavojen tyhjennys enää pysynyt purkutyön perässä. Paikoin työmaalla olikin melkoinen kasa eristelevyä odottamassa jätelavalle vientiä.
Eristelevyjen purun kanssa limittäin tehtiin myös vanhan kumibitumikermistä valmistetun vedeneristeen purkutyötä. Purkutyö toteutettiin kaivinkoneen kauhalla sekä hydraulisella kouralla. Vedeneriste irtosi pohjastaan hyvin ja vedeneristeen pohjalla ollut betoninen kaatovalu osoittautui hyväkuntoiseksi.

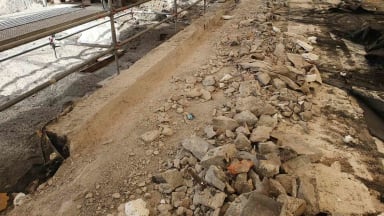

XPS lämmöneristelevyn ja vedeneristeen purkutyötä
Alku viikon aikana purettiin myös vanhan tukimuurin viimeiset rippeet, jotta päästiin tekemään uuden tukimuurin pohjatöitä. Pohja puhdistettiin ensin huolellisesti, jonka jälkeen se oikaistiin sementtilaastilla suoraksi.

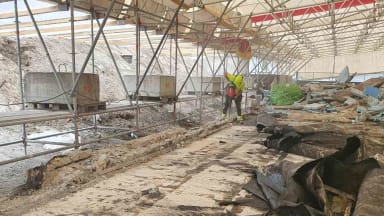

Vanhan tukimuurin viimeisiä purkutöitä

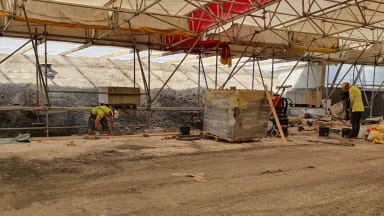

Uuden tukimuurin pohjatöitä
Työturvallisuus
Työmaalla tehtiin tällä viikolla ulkoinen TR-mittaus. Ulkoisen TR-mittauksen tulos oli 100 %

Työmaan toiminta ensi viikolla
Ensi viikolla jatketaan purkutyötä tekemällä vedeneristeen pohjan hiontatöitä. Huoltokäytävän kattoon sahataan timanttisahalla aukko uutta savunpoistokuilua varten. Vanhat sadevesikaivot puretaan myös ensi viikolla. Lisäksi tehdään muita pienempiä purkutöitä. Purkutyöt alkavatkin lähestyä pikkuhiljaa loppuaan.
Maanantaina aloitetaan uuden tukimuurin rakentaminen. Tukimuuri toteutetaan Ruduksen Paasikko harkoista latomalla. Torstaina on tarkoitus tehdä uuden tukimuurin ensimmäinen reikävalu, kun tukimuuri on saavuttanut noin puolet lopullisesta korkeudestaan.
Muuta huomioitavaa
HUOM! yläpihan parkkipaikkojen käytössä rajoite torstaina 23.7. Työmaalla on tällöin betonivalu ja parkkipaikat on varattu betonipumppuauton työskentelyalueeksi. Pysäköinti yläpihan parkkipaikolille on kielletty klo 7.00 eteenpäin.

Yläpihan parkkipaikat
Yläpihan parkkipaikat ovat pääsääntöisesti käytössä normaalisti. Lyhytkestoisia rajoitteita parkkipaikkojen käyttöön on tulossa esim. betonivalujen ja tavaran toimitukisien vuoksi. Näistä tiedotus erikseen.
Työmaan toiminnasta aiheutuu raskasta liikennettä yläpihan puolelle. Yläpihalta käsin tehdään myös nosto- ja valutöitä. Piha-alueella kulkiessa kannatta kiinnittää huomiota työmaaliikenteeseen.
Purkutyöstä aiheutuu melua. Meluavaa työtä pyritään tekemään klo. 7.00-15.30 välisenä aikana.
Työmaalla vieraileville tiedoksi pyöröportin yhteydestä löytyy ovikello, jota soittamalla teille tullaan avaamaan portti.
Työmaan vastaava työnjohtaja Jukka Mässeli on kesälomalla 13.7-26.7.
Ystävällisin terveisin,
Henri Kuusisto, työnjohtaja
NCC Suomi Oy
