Viikkotiedote 30/2026
Lahden Harjun H-osan pihakannen korjaustyöt alkoivat maanantaina 18.5. Työmaa tulee jatkumaan lokakuun loppuun 2026.
Työmaan toiminta viikolla 30
Maanantaina aloitettiin uuden tukimuurin harkkojen ladontatyö. Tukimuuri toteutetaan Ruduksen Paasikko betoniharkoista. Ensin ladottiin tukimuurin alin harkkovarvi muovikiilojen päälle. Kiilojen avulla harkot säädetään suoraan. Pituussuunnassa harkkojen suoruus säädetään kohdalle linjalankaa apuna käyttäen.

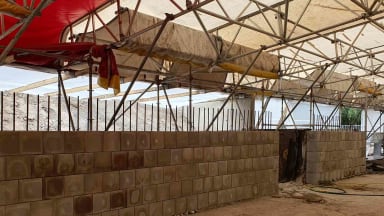

Tukimuurin ladonta aloitettiin latomalla ensin alin harkkovarvi
Tiistaina päästiinkin jo poraamaan tukimuurin tartuntaterästen asennusreikiä. Asennusreikien mitoittaminen kohdalleen sujui vaivatta koska reikä porattiin aiemmin ladotun harkon läpi ja jokaiseen harkon onteloon tuli aina yksi tartuntateräs. Tartuntateräkset ovet halkaisijaltaan 16 mm ja ne kiinnitettiin heti reikien porauksen jälkeen. Tartuntateräkset kiinnitettiin käyttämällä kemiallista kaksikomponenttista ankkurointimassaa. Ennen terästen kiinnitystä asennusreiät tuli kuitenkin vielä puhdistaa porauspölystä.

Tukimuurin tartuntateräkset
Tartuntojen kiinnityksen jälkeen tukimuurin harkkoladonta pääsi täyteen vauhtiin. Tukimuuri ladottiin aluksi hieman yli puoleen väliin lopullisesta korkeudesta. Muurin ensimmäinen ontelovalu toteutettiin torstaina. Valun päätyttyä asennettiin jokaiseen harkon onteloon 16 mm pystyteräs.


Tukimuurin onteloiden valutyötä ja valun jälkeen asennetut pystyteräkset
Myös purkutyöt etenivät tällä viikolla. Pihakansi puhdistettiin bobcattiin asennetulla harjakoneella. Kannen puhdistuksen jälkeen kannen betonipinta hiottiin. Hiontaa tehtiin keskiviikon ja perjantain välisenä aikana.
Keskiviikosta eteenpäin tehtiin myös timanttiporauksia ja sahauksia. Uutta savunpoistokuilua varten vanhaan huoltokäytävän kattoon pitää tehdä aukko. Aukko päädyttiin tekemään ns. riviporauksella, jossa timanttiporalla tehdään reikiä vieri viereen savunpoistokuilun aukon ääriviivaa pitkin. Tähän ratkaisuun päädyttiin koska huoltokäytävän katon paksuus on noin 400 mm eikä tavallisella timanttisahalla pystytä sahamaan näin syvälle betoniin. Ennen aukon tekoa tehtiin aukon alapuolelle tarvittavat tuennat holvituilla ja puisilla vaakapalkeilla.

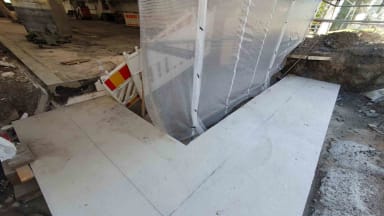

Savunpoistokuilun aukon paikka ja aukon alapuolen tuenta


Savunpoistokuilun aukon riviporausta

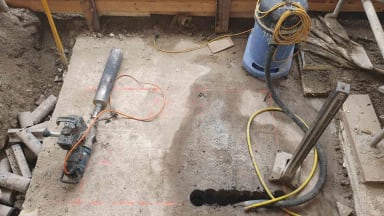

Keskiviikon aikana tehtiin myös 2 kpl pihakannen uusien kaivojen asennusta varten porauksia. Vanhan puretun kaivon alla on betoninen kaivon pohja valu. Uuden kaivon asennus vaatii pääsyä kasiksi kaivon pohjaan alakautta, jonka takia betonia tarvitsee poistaa. Betonin purku toteutettiin timanttiporaamalla 300 mm reikä vinoporauksella ja varovasti piikkaamalla porattu pala irti. Työstä teki haastavaa pölynhallinta koska pihakannen alapuolella on käytössä olevia tiloja eikä porauksesta syntyvää pölyä saanut levitä haitallisessa määrin alapuolisiin tiloihin. Tavallisesti timanttiporauksessa käytetään vettä estämään pölyn syntymistä sekä jäähdyttämään porauskalustoa. Veden käyttökään ei ollut kyseisessä työssä mahdollista.


Kaivojen pohjavalun porausta ja valmis poraus alapuolelta kuvattuna
Torstaina sahattiin timanttisahalla vielä vanjoja pihakannen pintarakenteita, jotta uusi vedeneristys saadaan limitettyä vierisen kannen puolelle suunnitelmien mukaisesti 600 mm.

Pihakannen pintarakenteiden purkua viereisen kannen rajalla
Työturvallisuus
Työmaan TR-mittauksen tulos oli 100 %

Työmaan toiminta ensi viikolla
Ensi viikolla jatketaan tukimuurin ladontaa. Myös savunpoistokuilu ladotaan ensi viikolla. Torstaina suoritetaan tukimuurin toinen ontelovalu, jonka jälkeen tuki muurin betonirakenteet ovatkin jo valmiit. Ensi viikolla jatketaan vielä timanttiporauksia savunpoistokuilun aukon ja pihakannen kaivojen osalta. Lisäksi tehdään uuden vedeneristyksen pohjatöitä.
Muuta huomioitavaa
HUOM! yläpihan parkkipaikkojen käytössä rajoite torstaina 30.7. Työmaalla on tällöin betonivalu ja parkkipaikat on varattu betonipumppuauton työskentelyalueeksi. Pysäköinti yläpihan parkkipaikolille on kielletty klo 7.00 eteenpäin.

Yläpihan parkkipaikat
Yläpihan parkkipaikat ovat pääsääntöisesti käytössä normaalisti. Lyhytkestoisia rajoitteita parkkipaikkojen käyttöön on tulossa esim. betonivalujen ja tavaran toimitukisien vuoksi. Näistä tiedotus erikseen.
Työmaan toiminnasta aiheutuu raskasta liikennettä yläpihan puolelle. Yläpihalta käsin tehdään myös nosto- ja valutöitä. Piha-alueella kulkiessa kannatta kiinnittää huomiota työmaaliikenteeseen.
Purkutyöstä aiheutuu melua. Meluavaa työtä pyritään tekemään klo. 7.00-15.30 välisenä aikana.
Työmaalla vieraileville tiedoksi pyöröportin yhteydestä löytyy ovikello, jota soittamalla teille tullaan avaamaan portti.
Työmaan vastaava työnjohtaja Jukka Mässeli palaa kesälomalta maanantaina.
Ystävällisin terveisin,
Henri Kuusisto, työnjohtaja
