Viikkotiedote 16/2026

Tämän viikon työt

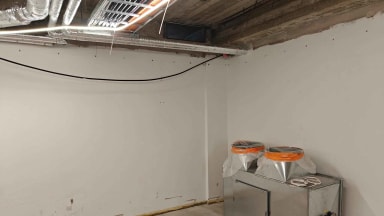

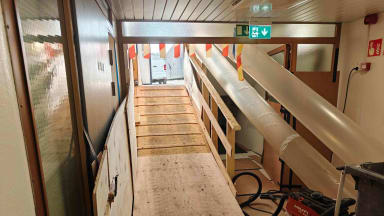

Viikon aluksi teimme loput suojaustyöt valmiiksi ja rakensimme rampin haalauksia varten alakertaan. Purkutyöt pääsivät alkamaan aikataulussa. Tällä viikolla saatu purettua jo suurin osa lattiamatoista, alakatot purettu kokonaan, talotekniikkaa purettu ja ensimmäisen märkätilan betonilaatta sahattu sekä piikattu. Tällä hetkellä käynnissä jätteen vieminen jätelavalle. Yhden pukuhuoneen lattia hiottu.






Lauantai ja ensi viikon työt
Lauantaina tarkoitus tehdä jätehaalauksia ja märkätilojen betonilaattasahauksia. K2-kerroksen arkistoon menemme tekemään hormipurkuja, mikä on sovittu käyttäjän kanssa suoraan. Teemme tilaan huolelliset suojaukset ennen työn aloitusta. Maanantaiaamuna teemme vielä viimeistelysiivouksen arkistotilaan.
Ensi viikolla purkutyöt jatkuu etenkin betonilaattapuruilla ja lattiahiomisilla. Pukuhuoneissa aloitamme alakaton yläpuolisten seinäpintojen tasoittamisen. Talotekniikkapurut saadaan päätökseen ja IV-kone puretaan kokonaisuudessaan.
Huomio ensi viikon töistä
Väestönsuojan päällä olevien märkätilojen hiekan imu tehdään joko loppuviikosta tai viikon 18 maanantaina. Tästä tulee syntymään melua ja neuvomme häiriötilanteissa olemaan yhteydessä työmaan työnjohtoon.
Työturvallisuus
Ei työtapaturmia tai läheltäpiti-tilanteita. Tämän viikon TR-mittaustulos (sisäinen) on 98,95%. Puute yhden pukuhuoneen järjestyksessä, kun purkujätettä vielä varastoitu työmaa-alueelle. Tämä ilmoitettu purku-urakoitsijalle.

Työmaan vahvuus
Työmaan keskimääräinen vahvuus
3+12
Ystävällisin terveisin,
Eino Sulin, työnjohtaja
NCC Suomi Oy
