Viikkotiedote 42

Työmaalta kantautuu purkuääniä alakerran tiloihin. Työmaan arvioitu valmistuminen syyskuussa 2027.



Tämän viikon töitä

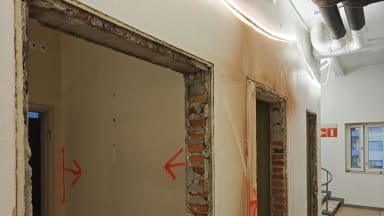

Tiiliseiniä on saatu purettua hyvää vauhtia. Työmaalla onkin oltava tarkkana, kun sitä mukaa kun seinää puretaan, tiilijätettä viedään ulos. Vanhan talotekniikan ja alakattojen purku kulkenut samaan aikaan eteenpäin. Vessat purettiin tällä viikolla ja jäljellä on vain laatoitettu lattia, joka puretaan myöhemmin. Ensimmäisessä kerroksessa tehty suojauksia, työmaasähköistyksiä ja -valaistuksia sekä palovartioinnin muutoksia, että ensi viikolla päästään siellä aloittamaan purkutyöt.













Ensi viikon töitä

Ensi viikolla tosiaan siirrytään jo ensimmäisen kerroksen puolelle ja aloitetaan purkutyöt. Toisessa kerroksessa aloitetaan välipohjan alapuolen sahauksia ja tyhjennyksiä. Lisäksi muut purkutyöt toisessa kerroksessa jatkuvat.

Työturvallisuus

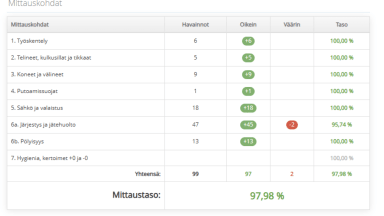

Työmaalla ei ole ollut läheltäpiti-tilanteita tai työtapaturmia. TR-mittauksen tulos oli tällä viikolla 97,98 %. Puutteita purkujätteen siirroissa ja yleisestä siivouksesta.



Työmaan vahvuus

Työmaan keskimääräinen vahvuus tällä viikolla oli 2+8.

Muita asioita

Ensi viikolla työmaalla työskennellään klo 7:00 - 17:30 välisenä aikana. Poikkeuksena toimii tiistai, jolloin meluavat työt lopetetaan klo 15:00.

Ystävällisin terveisin,

Eino Sulin, työnjohtaja
