Viikkotiedote 25/2026

Työturvallisuus:

MVR sisäinen mittaus: Vk 25 99,07 %

Työmaatilanne:

Työmaalla jatkuu vaiheen 2 työt. Tähän sisältyy vanhan koulun purku ja piha-alueen muutokset. Vanhan koulun tilalle tulee parkkipaikkoja uuden koulun oppilaille ja opettajille.

Maanrakennustyöt käynnissä alueella 1 ja vanhan koulun sisäpurku B-osassa eli laajennusosassa.

Valmistuneet työvaiheet:

  • Asbestipurku, osastointi 1
  • Irtaimisto purku

Käynnissä olevat työvaiheet:

  • Sisäpurku B-osa

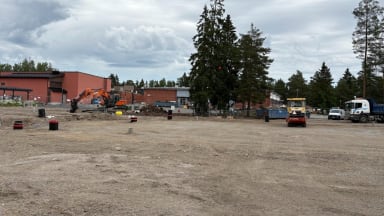

  • Maanrakennustyöt alueella 1

Alkavat:

  • Asbestipurku, osastointi 2
  • Pelastustien asfaltointi

Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
