Viikkotiedote 18/2025

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia.

Viikon 18 TR- mittaustulos oli  97 ,42% työmaan sisäisessä mittauksessa.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!



Työmaatilanne

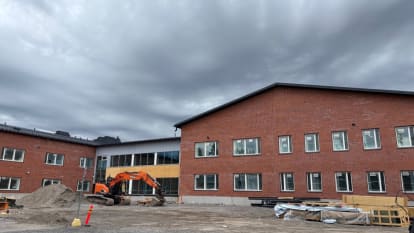

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D



Käynnissä olevat työvaiheet:

  • Julkisivun peltityöt
  • Talotekniikan asennustyöt
  • Ilmanvaihtokoneiden asennus
  • Vedeneristys ja laatoitustyöt D-lohko 1. ja 2.krs
  • Maanrakennustyöt
  • Tasoitetyöt C-lohko 1.krs
  • Maalaustyöt B-lohko 1.krs
  • Alakattotyöt 2.krs C-lohko
  • Valmistuskeittiön akryylimassalattia
  • Vedeneristys- ja laatoitustyöt B- ja C-lohko 1.krs



Kuva: Valmistuskeittiön akryylimassalattian asennus käynnissä



Kuva: Ulko-ovien asennus alkanut



Kuva: Sisääntulokatoksen anturat valettu



Kuvat: Sisävalmistusvaiheet etenevät D-lohkon toisessa kerroksessa



Valmistuneet työvaiheet:

  • Tasoitetyöt B-lohko 1.krs
  • Maalaustyöt A-lohko 1.krs
  • Mattotyöt D-lohko 2.krs



Alkavat työvaiheet:

Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
