Viikkotiedote 19 / 2022
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia
As Oy Suvikuja 2:n pysäköintialueen järjestelyt muuttuvat ensi viikosta alkaen. Tänään aloitetaan uuden liittymän valmistelu puiden kaadolla Syystien puolelta. Nykyinen ajoyhteys pysäköintialueelle Suvikujalta poistuu käytöstä ja korvaava ajoyhteys tulee Syystien varteen. Uusi järjestely kestää NCC:n työmaan valmistumiseen asti (arvio 08/2023).

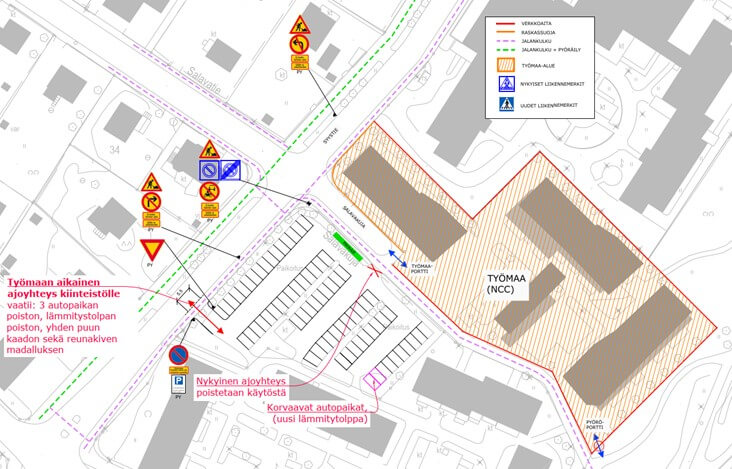

Liikennejärjestelyihin liittyvät liikennemerkit on viety jo kohteeseen liikennejärjestelysuunnitelman mukaisiin paikkoihin viime sunnuntaina. Työmaa pahoittelee asiasta aiheutunutta hämmennystä kun liikennemerkkejä ei heti oltu peitelty.

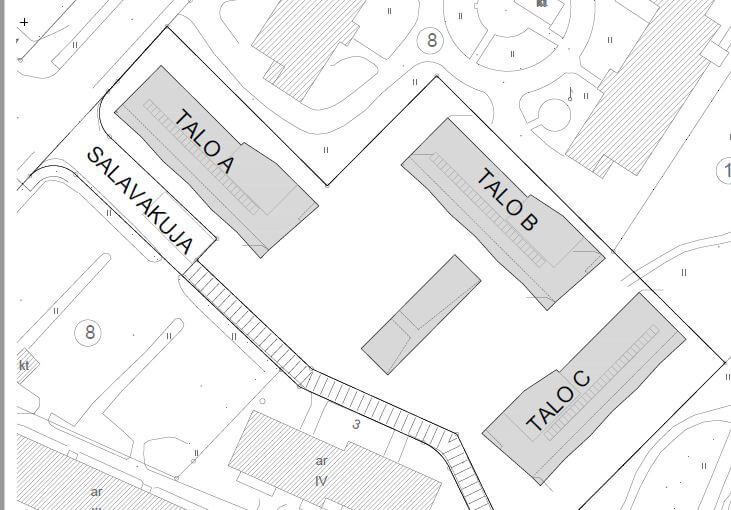

Talo A:

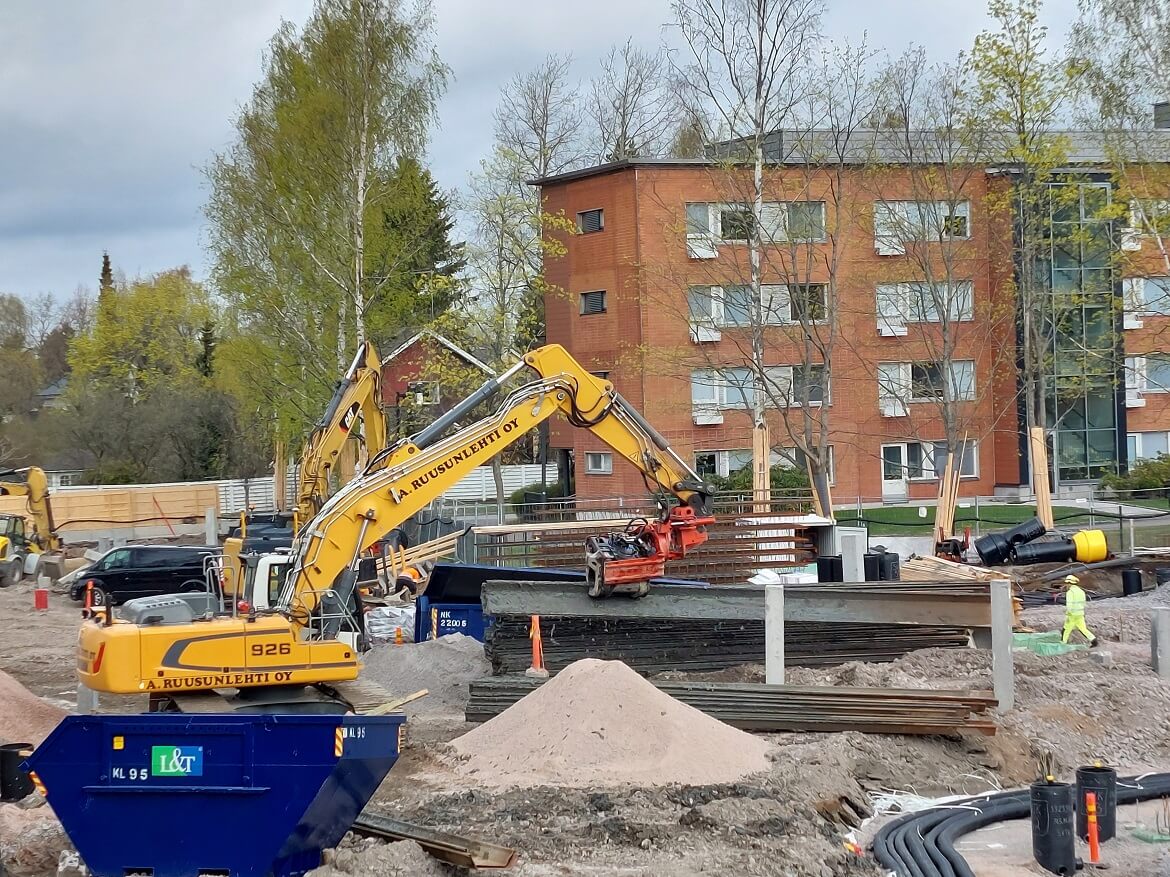

Tällä viikolla alkoivat paalujen päiden katkaisut oikeaan mittaansa sekä viivytysputkien kaivannon ponttiseinän työt
Talo B:

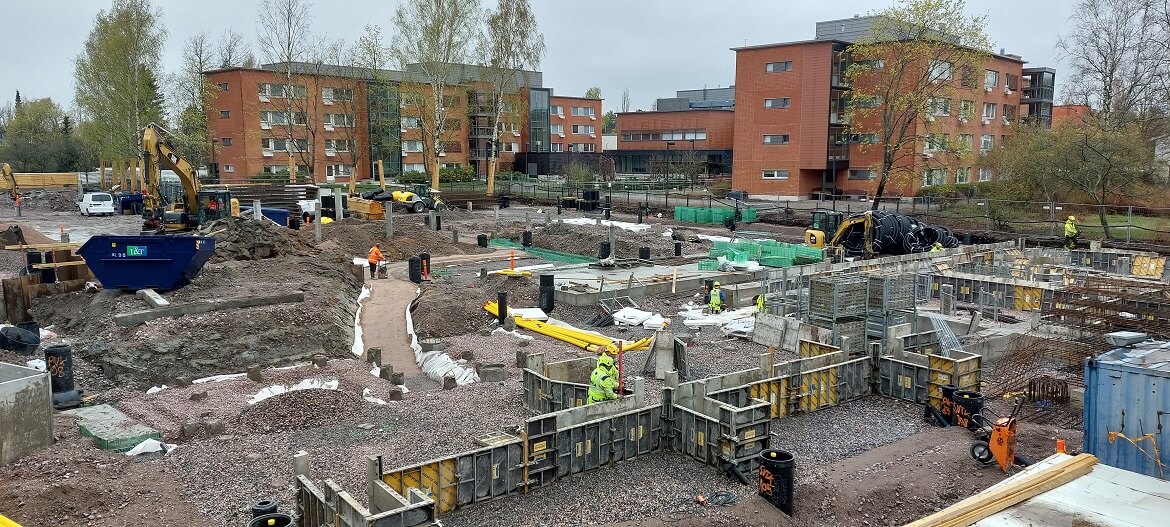

Talon edustalla on valettu arinalaattoja ja piharakennuksen kohdan ponittiseinä on purettu. Lisäksi käynnissä on ollut maantäyttötyöt.

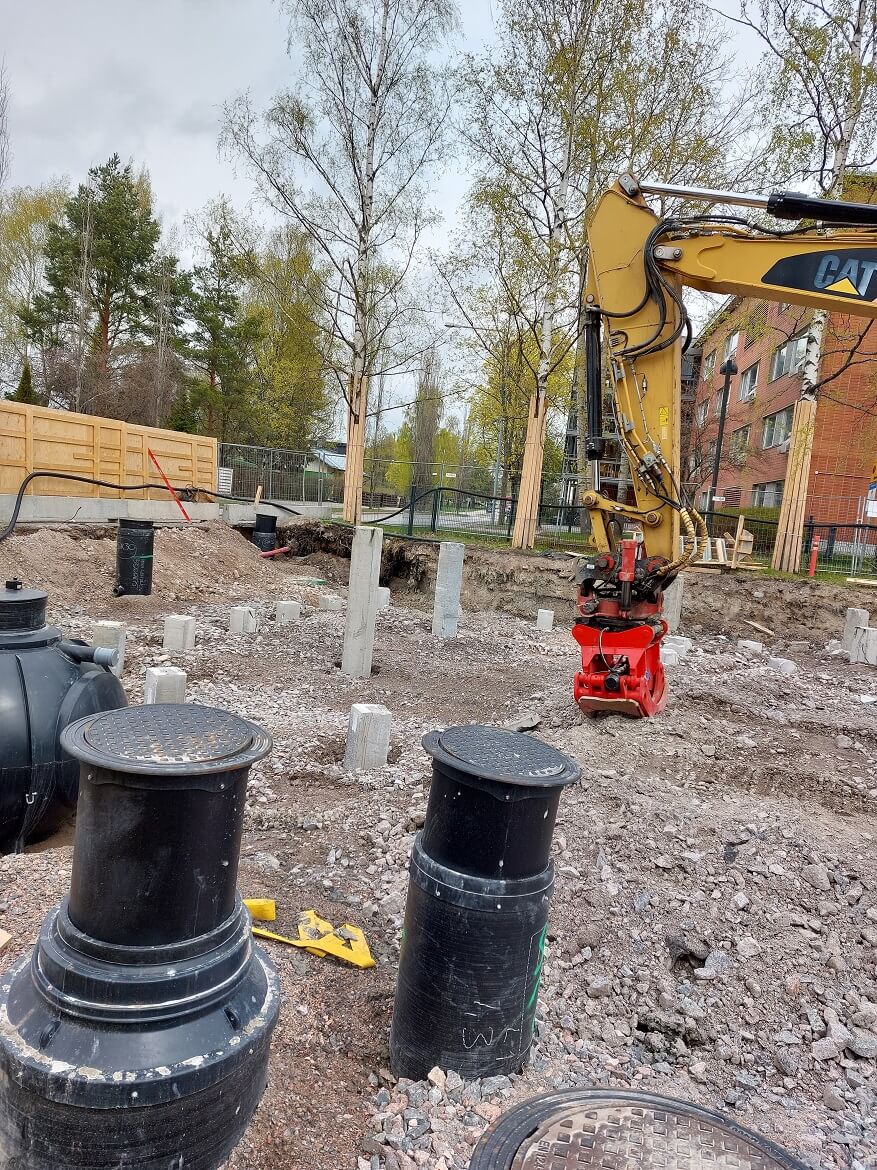

Talo C:
Tällä viikolla on valettu puolet talon perustuksista ja niiden muotit ovat purettu. Loppu osan muotti- ja raudoitustyöt valmistuvat perjantaina.

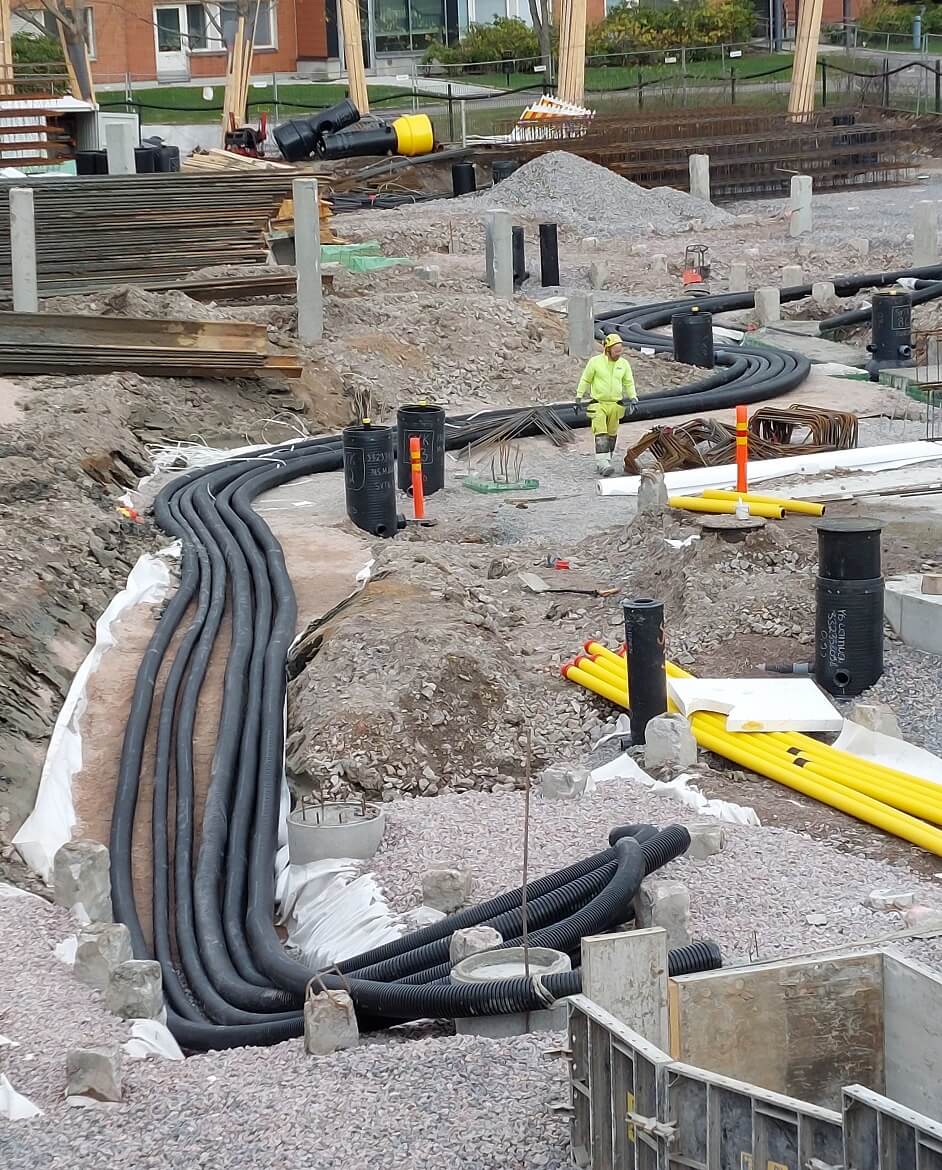

Lisäksi B-C talojen väliselle alueelle asennettiin lämpöputkielementtejä.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. MVR-mittaus (maa- ja vesirakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
MVR-mittaus: 94.92 % (Sisäinen mittaus, mitattu 12.5.2022).
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
