Viikkotiedote 49

Käynnissä olevat työvaiheet

  • K2 ja K1. kerrosten pintalattiat.
  • Ulkopintojen elastomeeri-vedeneristys
  • Elementtien asennus 5. kerroksessa
  • Paikallavalurakenteiden raudoitus- ja betonointityöt
  • Sprinkleri-, sähkö- sekä putkiasennukset K3 kerroksessa

Työmaalle on toimitettu lavoittain harkkoja pian alkavia muuraustöitä varten.

Sääsuoja peittää sortumasuojalaatan kokonaisuudessaan.

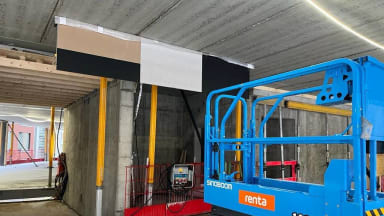

3. kerrokseen on tehty malliasennus erilaisista väliseinien otsa vaihtoehdoista.

Torninostureihin on asennettu jouluvalot.

Työmaaympäristön turvallisuus

  • Meluilmoituksen mukaisia meluavia töitä tehdään arkisin aina ma-pe klo 7-18 välillä. Viikolla 48 työmaa siirtyy kahteen vuoroon, jonka jälkeen normaaleja rakennustöitä tehdään pääsääntöisesti arkisin sekä lauantaisin klo 7-22 välillä.
  • Polkupyöräliikenne on kielletty Itämerenkadulta Tallberginkadulle.
  • HUOM! Porkkalankadun ylitys vain liikennevalo-ohjattujen suojateiden kautta.

5. kerroksessa asennetaan liittopilareita seuraavia kerroksia varten.
