Viikkotiedote 28

Työmaan kuulumisia

Rempparinki kokoontui keskiviikkona 23.6.2021: Rempparinkimuistiot

Louhinnan räjäytystyöt jatkuvat. Pahoittelemme tästä aiheutuvaa meluhaittaa. Louhintatiedote.

HUOM! Helsingin kaupungin rakentamispalveluliikelaitos Stara on myös aloittanut louhintatyöt Tanssintalon piha-alueella.

Muutoksia Tanssintalon ja HUS-sintalon väliseen polkupyöräliikenteeseen

Polkupyöräliikenne ohjataan kiertoreitille Tanssintalon ja HUSsintalon väliseltä kujalta kaupungin ohjeiden ja oheisen suunnitelman mukaisesti. Kiertoreitti on voimassa toistaiseksi.

Muutos liikennejärjestelyihin_2021-07.pdf


Tällä viikolla lisäsimme uusia kevyenliikenteen opasteita työmaan ympäristöön.

Muutoksia Porkkalankadun liikennejärjestelyihin

Porkkalankadun ja Porkkalankadun ja Länsisatamankadun risteysalueen liikennejärjestelymuutokset on purettu ja kaistat on avattu käyttöön. Ajoneuvoliikenteelle jää edelleen käyttöön yksi kaista Porkkalankadulle keskustan suuntaan Rumbanaukion ja K.A. Fagerholmin aukion kohdalla.

Porkkalankadulla keskustaan päin käytössä liikenteelle vain 1 kaista toistaiseksi

Valmistuneet työvaiheet

  • Ankkureiden poraus
  • Tulvaseinät Fagerholminkujalla

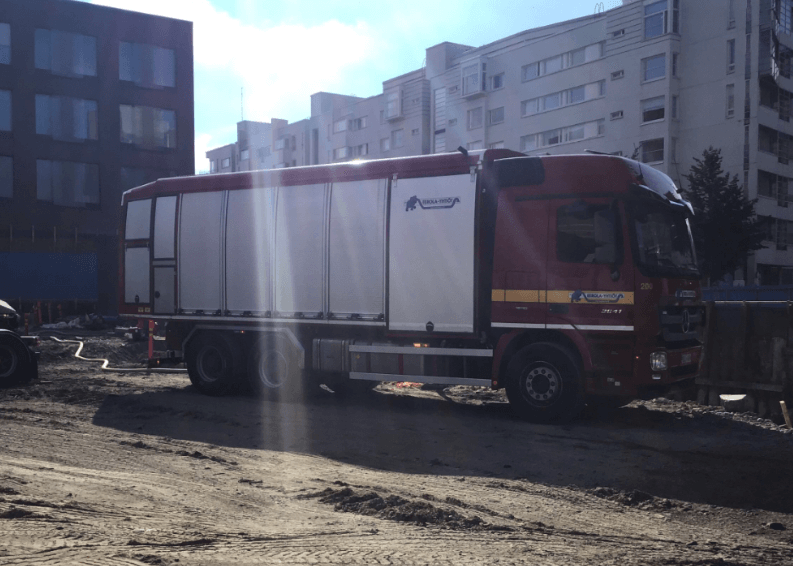

  • Nosturi A:n pohjatimagetr2q.png
  • Ruoholahden väestönsuojan kuilun vesipainekoe

Käynnissä olevat työvaiheet

  • Louhintatyöt Itämerenkadun vieressä
  • Vesi- ja maanäytteidenotto sekä vesienpumppaus
  • Maankaivuutyöt ja pilaantuneiden maiden poisajo
  • Itämerenkadun ja Fagerholminkujan suuntaisen porapaaluseinän ankkurointityöt

Työmaaympäristön turvallisuus

  • Meluilmoituksen mukaisia meluavia töitä tehdään arkisin aina ma-pe klo 7-18 välillä. Muita rakennustöitä teemme satunnaisesti ma-pe klo 18-22 ja viikonloppuisin klo 7-22. Rakennustyöt pyritään kuitenkin tekemään pääsääntöisesti arkisin klo 7-18 välillä.
  • Vallitsevasta tilanteesta huolimatta työmaalla ei ole todettu ainuttakaan koronavirustartuntaa (kop, kop!)
  • HUOM! Porkkalankadun ylitys vain liikennevalo-ohjattujen suojateiden kautta!
