Viikkotiedote 20

Työmaan kuulumisia

Pahoittelemme edellisen viikon automaatti-ilmoituksen puuttumista. Lähettämisessä oli teknisiä ongelmia ja ilmoitusta ei saatu lähetettyä. Nyt toimii taas. Viime viikon tiedote löytyy viikon 19 kohdalta.

Louhinnan räjäytystyöt jatkuvat. Pahoittelemme tästä aiheutuvaa meluhaittaa. Louhintatiedote.

20210518b

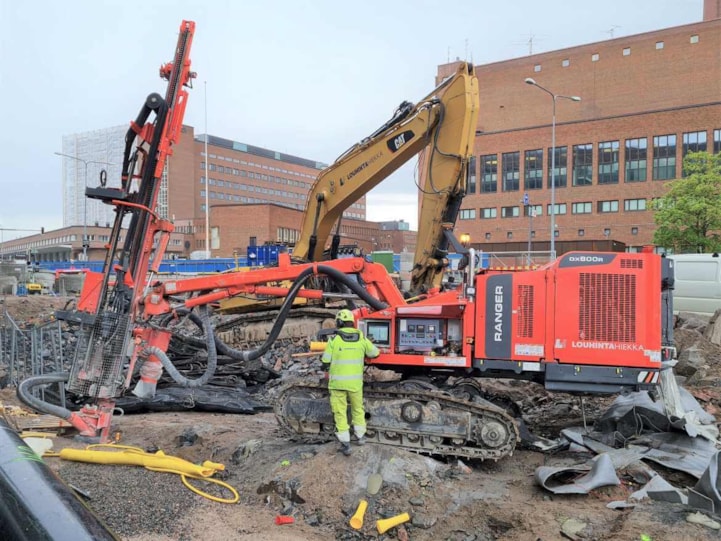

Kuvassa louhinnan kallioporaus käynnissä.

Liikennejärjestelyt

Liikennejärjestelyihin on tehty uusia muutoksia 19.4.2021 alkaen.

Liikennejärjestelyt.pdf

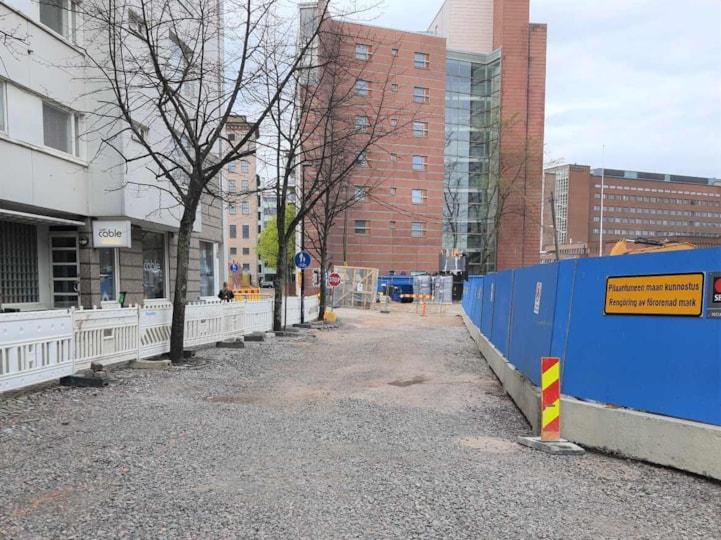

Tanssin talon työmaaliikenne on siirretty kulkemaan Itämerenkadun kautta.

2021

Tanssin talon työmaaliikenteelle on avattu oma kulkutie.

Valmistuneet työvaiheet

  • Porkkalankadun suuntaisen porapaalu- ja ponttiseinän injektointi
  • Itämerenkadun suuntaisen porapaalu- ja ponttiseinän ankkurointi: 1. taso
  • Tanssintalon työmaan liikenteen siirto Itämerenkadun kautta ja työmaa-aidan siirto

Käynnissä olevat työvaiheet

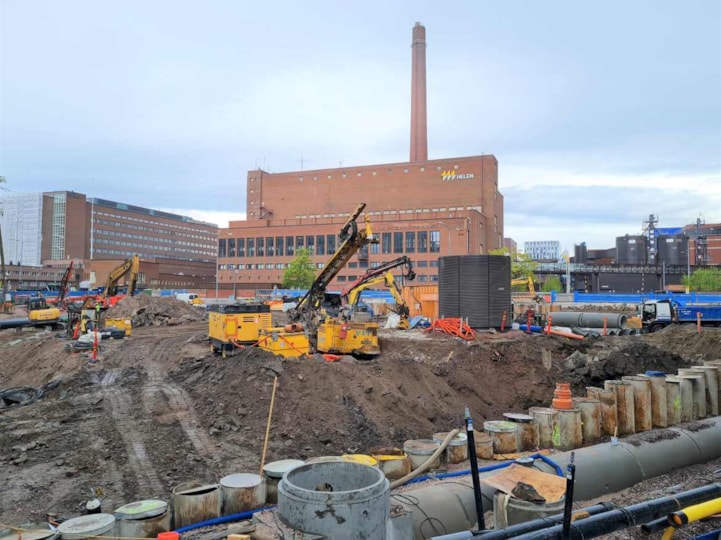

  • Louhintatyöt entisen Rumba-veistoksen alueella
  • Hule- ja jätevesiviemärin sekä vesijohdon asennus Fagerholminkujalla
  • Porkkalankadun suuntaisen porapaalu- ja ponttiseinän ankkurointi: 2. taso
  • Fagerholminkujan suuntaisen porapaaluseinän ankkurointityöt
  • Porkkalankadun suuntaisen porapaaluseinän tulvaseinä

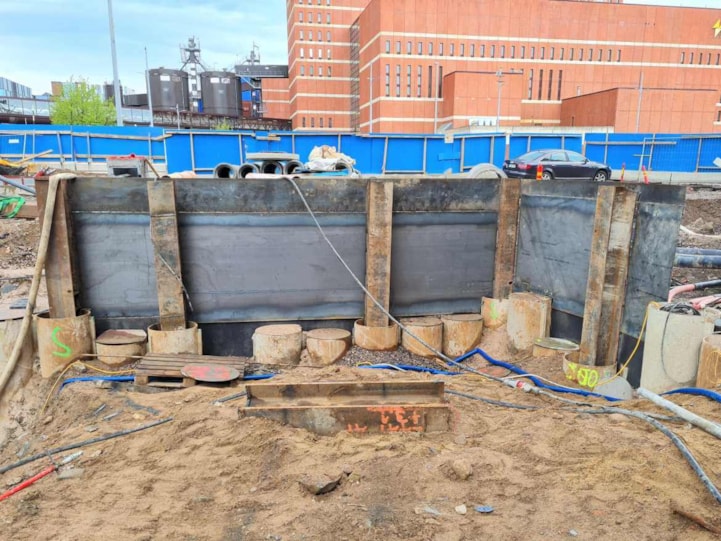

20210518c

Kuvassa Porkkalankadunsuuntaisen porapaaluseinän tulvaseinän teko

Työmaaympäristön turvallisuus

  • Meluilmoituksen mukaisia meluavia töitä tehdään arkisin aina ma-pe klo 7-18 välillä. Muita rakennustöitä tehdään satunnaisesti myös klo 18-22.
  • Pyörä-/kävelytie Porkkalankadun eteläpuolella on suljettu. Kulku työmaan ohi Porkkalankadun pohjoispuolelta tai Itämerenkadun kautta.
  • Vallitsevasta tilanteesta huolimatta työmaalla ei ole todettu ainuttakaan koronavirustartuntaa (kop, kop!)
  • HUOM! Porkkalankadun ylitys vain liikennevalo-ohjattujen suojateiden kautta!
20210518a
