Viikkotiedote vk 39
TR-mittaus 99,24%
Tapaturmattomat päivät TOAS Rauhaniemen työmaalla: 167 päivää
Julkaisemme viime viikon viikkotiedotteen poikkeuksellisesti vasta tänään.
Viime viikon maanantaina alkoi telineiden rakennus talon kahdelle sivulle.

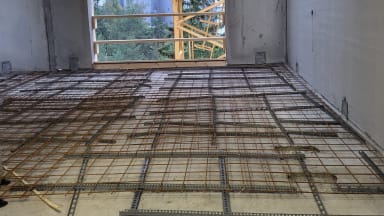

Maanantaina valettiin myös 5-6 kerrosten kylpyhuoneet. 7-9 kerrosten kylpyhuoneiden, sekä iv- konehuoneen lattian raudoitukset valmistuvat alkuviikosta, ja lattiat on tarkoitus valaa tämän viikon torstaina.
7. kerroksen ikkunat ja ranskalaisten parvekkeiden ovet asennettiin torstaina.
Tiistaina vesikatolla saatiin aloitettua höyrynsulkukermityöt ja kattoristikot nostettiin sinne loppuviikosta.
Torninosturi purettiin torstain ja perjantain aikana.
Ohessa vielä drone kuvia työmaalta;
Mukavaa alkanutta viikkoa viikkotiedotteen lukijoille!
