Viikkotiedote 35/2026

Toteutamme Turun tuomiokirkon mittavan peruskorjauksen. Hanke modernisoi kansallispyhäkön talotekniikan, parantaa esteettömyyttä ja mahdollistaa monipuolisemman tilojen käytön. Samalla parannetaan rakennuksen esteettömyyttä sekä lisätään tilojen turvallisuutta ja muunneltavuutta. Työt kestävät noin kaksi ja puoli vuotta ja peruskorjauksen on määrä valmistua adventiksi 2028.

Työmaan kuulumisia

Työmaalla työt etenevät hyvää vauhtia aikataulussa ja kuluneella viikolla on päästy aloittamaan useita uusia työvaiheita.

Seurakuntakuorissa saarnatuolin konservointityöt jatkuvat, ja Mikael Agricolan kappelissa on päästy aloittamaan konservointi sekä injektointi työt.

Ursulan kappelissa on saatu valmiiksi ensimmäisen kerroksen wc-tilojen purkutyöt. Kappelin edustalla piha-alueella tehdyt arkeologiset kaivaukset ovat pääosin valmiit ja alueella valmistaudutaan jälleen rakennuksen aloittamiseen. Myös Tiilikellarin lattian pohjatöitä varten on aloitettu valmistelevia töitä, joita katselmoitiin yhdessä museoviraston kanssa.

Pääkuorissa on päästy aloittamaan alttarialueen suoja- ja työtelineiden teko. Yleisillä alueilla on jatkettu lattialaattojen poistoa kanaalien päältä sekä kanaalien avaamista.

Sakastissa on aloitettu sosiaalitilojen ja taukotilan välisen aukon toteutus.

Työturvallisuus

·       Kaikilla työmaalla työskentelevillä tai työmaalla vierailevilla tulee olla NCC:n yleisen ohjeen mukaiset suojavarusteet.

·       Perehdytys: www.ncc.fi/liikekumppaneille/tyomaaperehdytys/



Käynnissä olevat työvaiheet

·       Seurakuntakuori

Saarnatuolin konservointityöt

·       Pormestarin kappeli

Seinien alaosien rappaus- ja retusointityöt

·       Mikael Agricolan kappeli

Konservointi ja injektointi työt

·       Ursulan kappeli

1.-  ja kellari kerroksen väliset holvityöt

·       Piha-alue
Ursulan kappelin edustan arkeologiset kaivaukset

·       Pääkuori
Telinetyöt

·       Yleistä

Lattialaattojen poisto kanaalien päältä

Kanaalien aukaisutyöt

Suojausten muokkaus tarpeen mukaan



Alkavat työvaiheet

·       Ursulan kappeli

Kellarin ja pihojen jälleen rakennuksen valmistelutyöt

·       Sakasti

Aukon teko taukotilan ja sosiaalitilojen väliin

sosiaalitilojen purkujen viimeistely

·       Pääkuori

Alttari alueen suoja-/työteline

Konservoinnin puhdistustyöt

·       Mikael Agricolan kappeli

Telineiltä tehtävät injektointityöt



Kuvia

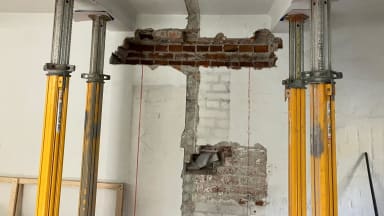

Kuva 1: Sosiaalitilojen ja taukohuoneen välinen uusi oviaukko



Kuva 2:  Museovirasto katselmointi kierroksella



Kuva 3: Tiilikellarin pohjaan tehty vaahtolasi täyttö
