Viikkotiedote 32/2026

Uuteen, pinta-alaltaan noin 7 000 neliömetrin koulurakennukseen tulee monipuoliset tilat vuosiluokille 1–6 sekä esiopetukselle. Lisäksi kouluun tulee tilat valmistavalle opetukselle ja erityisopetukselle. Yhteensä tilat mitoitetaan noin 450 lapselle.

Työmaan kuulumisia

Tämä viikko alkoi nosturin pystytyksellä.

Kuva 1 Nosturin pystytys

Kuva 2  Nosturi pystytetty

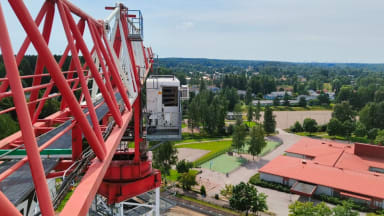

Kuva 3 Näkymät nosturista

Maanrakentaja työskentelee A-lohkolla salaojien ja alapohjan täyttöjen parissa.



Perustusurakoitsija työskentelee muotti- ja raudoitustöiden parissa B- ja C-lohkoilla.

Ensi viikolla on B-lohkon perustusten valu.

Kuva 4  Muottityöt B-lohkolla

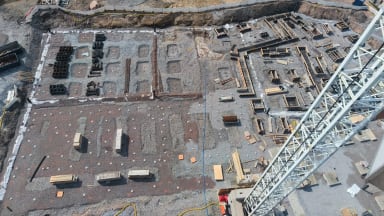

Kuva 5  B-ja C-lohkot ylhäältäpäin

Valmistuneet työvaiheet

Torninosturin pystytys

A-lohkon alapohjan täytöt

Alkavat työvaiheet

Elementtiasennus A-lohko vko 33

B-lohkon perustusten valu vko 33

MVR-mittaus

Viimeisin mittaus: 6.8.2026

-Tulos: 98.48 %

Työmaan aikataulu
