Viikkotiedote 43/2026

Uuteen, pinta-alaltaan noin 7 000 neliömetrin koulurakennukseen tulee monipuoliset tilat vuosiluokille 1–6 sekä esiopetukselle. Lisäksi kouluun tulee tilat valmistavalle opetukselle ja erityisopetukselle. Yhteensä tilat mitoitetaan noin 525 lapselle.

Työmaan kuulumisia

Puukattoelementit A-lohkolla on saatu paikalleen ja vesikatolla työt ovat jatkuneet muun muassa vedeneristyksien parissa. Kattoelementeissä on jo tehtaalla valmiiksi asennettu aluskermi, jonka saumat viimeistellään työmaalla. Aluskermin päälle asennettaan vielä pintakermi.

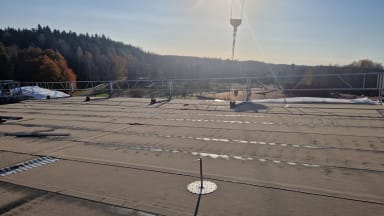

Kuva 1. Vesikaton vedeneristyskermien asennus käynnissä.

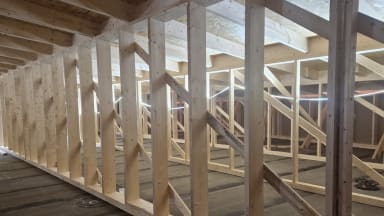

Kuva 2. kuva yläpohjasta.

B-lohkolle tulevan paikallavaluseinän työt on käynnistetty 1. kerroksen osalta muotti- ja raudoitustöillä. Seinä valetaan tänään perjantaina. Paikallavaluseinät tulee rajaamaan liikuntasalin, näyttämön sekä aulatilan.

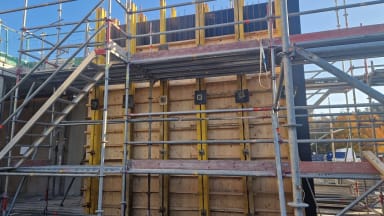

Kuva 3. Paikallavaluseinän muotti- ja raudoitustyöt käynnissä.

C-lohkolla väestönsuojien elementtiasennus valmistui viime viikolla. Alla kuva väestönsuojan sisältä.

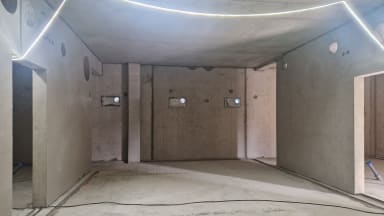

Kuva 3. Kuva väestönsuojan sisältä

Alkavat työvaiheet

  • CLT-elementtiasennus

TR-mittaus

Viimeisin mittaus: 22.10.2026

-Tulos: 97,05%

Työmaan aikataulu

Tulevana viikonloppuna siirrytään talviaikaan, muistetaan siis kääntää kelloja tunti taaksepäin.

Syksyistä viikonloppua,
NCC
