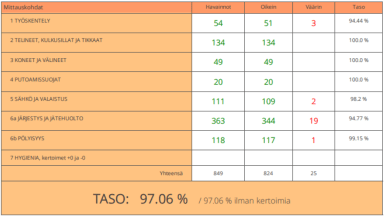

Turvallisuusmittaus on mitattu 7.12.

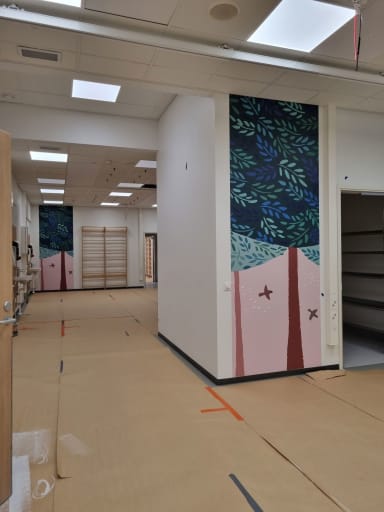

Kalustus jatkuu alimmissa kerroksissa.
Teippauksia 5.kerroksesta.
212
tapaturmatonta työpäivää
