Viikkotiedote 44/2026
Käynnissä olevat työvaiheet:
- Kaivuu- ja täyttötyöt
- 1-lohkolla paikallavaluseinien muotitus, raudoitus ja valu 0-kerroksessa
- 1-lohkon maanvaraisen laatan raudoitus
- 1-lohkolla paikallavaluholvin ja ontelokentän raudoitus
- 2-lohkolla paikallavaluholvin raudoitustyöt

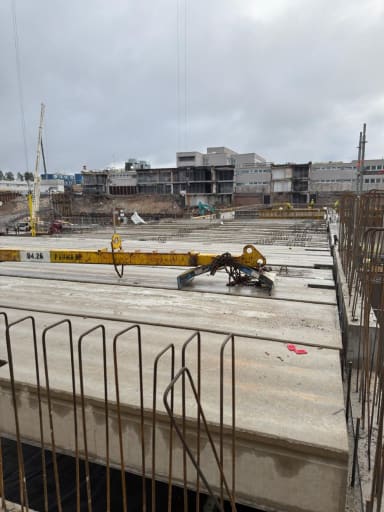

- 3-lohkolla 0. kerroksen ontelolaattojen asennukset
- 4-lohkolla väestönsuojan lattian eristystyöt
- Parkkihallin anturoiden muottaus, raudoitus ja betonointi
Tällä viikolla on tehty paljon raudoitustöitä joka puolella työmaata. Paikallavaluholvi ja ontelokenttä 1-lohkolla on valussa tulevan viikon alussa.
1-lohkolla maanvaraisen laatan raudoitus on alkanut.
1-lohkolla 0. kerroksessa on pystytetty seinämuotit, raudoitettu ja valu suoritetaan vielä viimeisinä töinä tällä viikolla.
3-lohkolla ontelolaattojen asennus on jatkunut.
