472
tapaturmatonta työpäivää

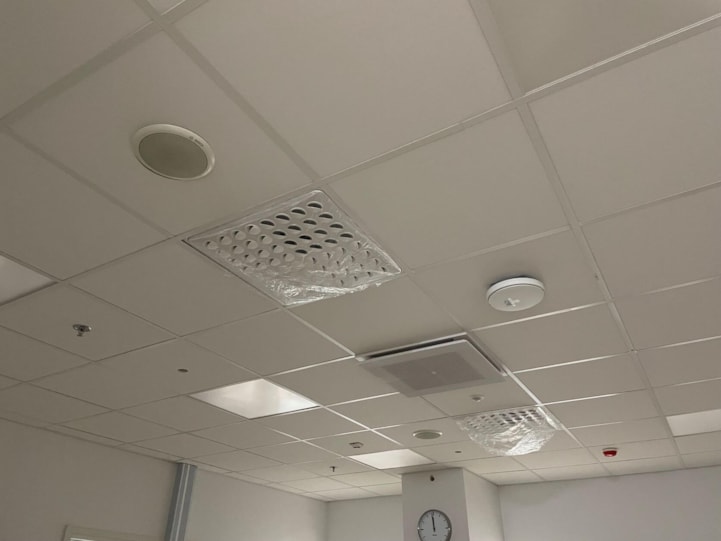

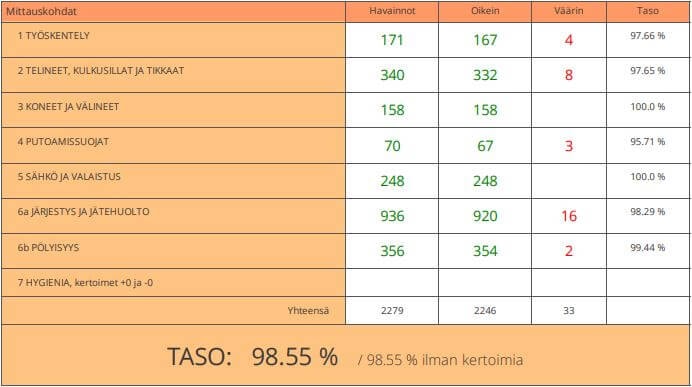

Turvallisuusmittaus on tehty 11.7.2022.

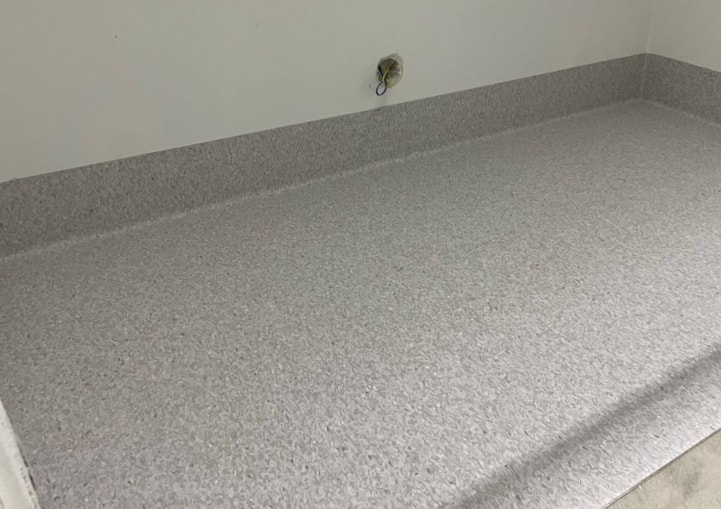

Mattolattioiden asennus on käynnissä 9.kerroksessa.

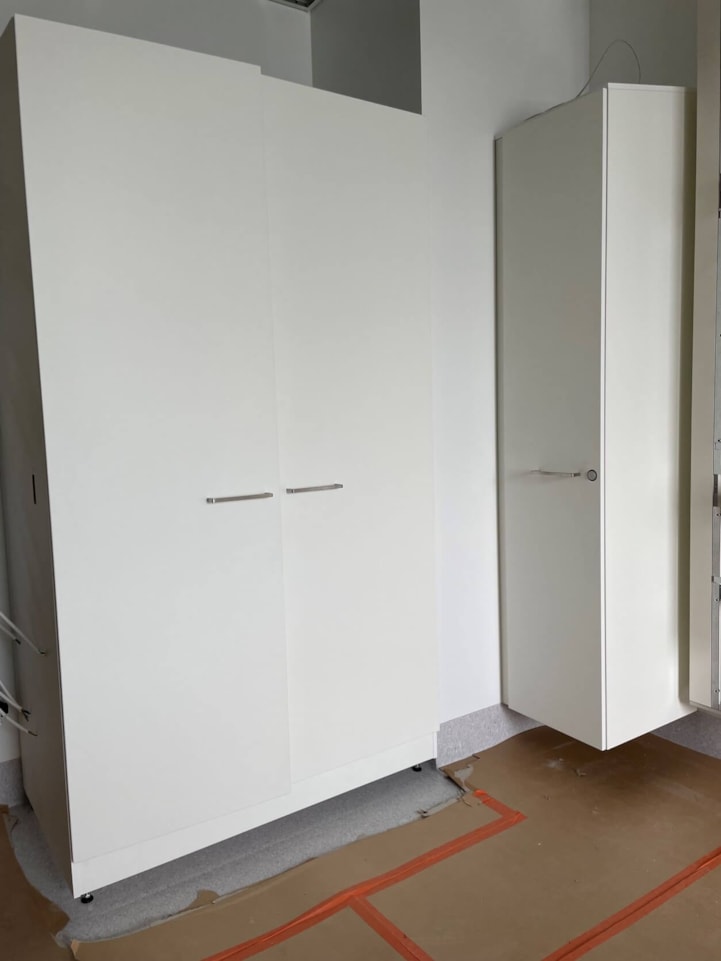

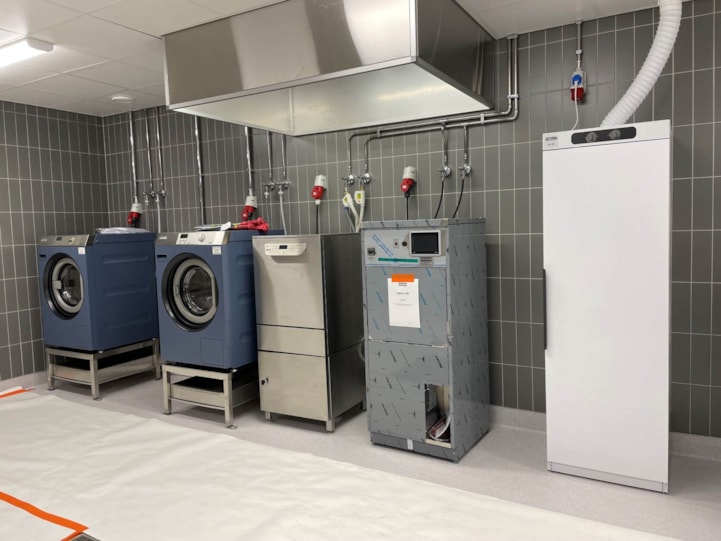

8.kerroksessa tehdään kalusteasennuksia.
3.kerroksessa laitetaan umpeen alakattoja.
0.kerroksen siivouskeskus
472
tapaturmatonta työpäivää
