Viikkotiedote 19/2026

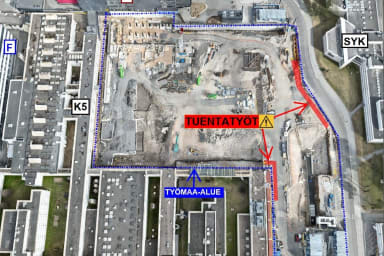

Maaperän tuentatyöt jatkuvat maanantaina 11.5.2026 ja kestävät arviolta toukokuun loppuun. Töistä muodostuu ympäristöön normaalista poikkeavaa melua ja tärinää.

Työt suoritetaan arkisin 7:00- 18:00

.



Käynnissäolevat työvaiheet:

  • Kaivuutyöt
  • Tuentatyöt
  • 1-lohko perustustyöt
  • 0-lohko pohjaviemärit
  • 0-lohkon maanpaineseinät
  • Tekniikkatunnelin vedeneristys- ja täyttötyöt

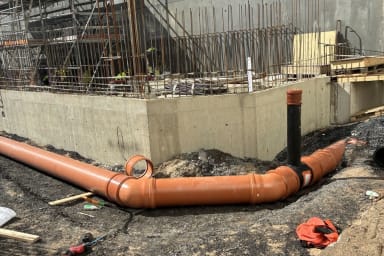

Pohjaviermäreiden asennukset aloitettu 0-lohkolla

.

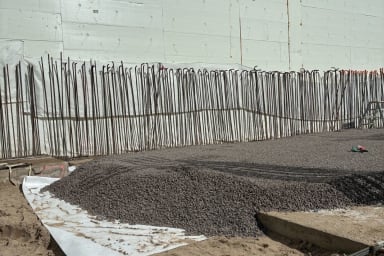

VSS alapohjatäytön kapilaarikerroksen asennuksia

.

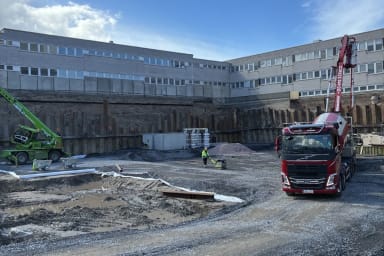

Toisen torninorsturin perustuksen työt alkavat ensiviikolla

.



Tekniikkatunnelin holvin kermienasennusta

.
