Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin maanrakennustyöt
- Autohallin lohkon 1 levyseinät
- Autohallin lohkon 2 lattiatyöt
- Pihakannen lohkon 1 ja 2 vedeneristys
- Vaiheen 2 ja 3 välisen pihaportaan töiden aloitus

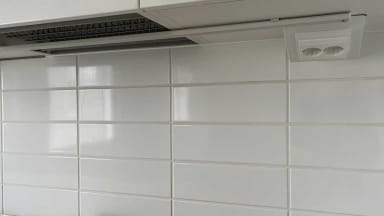

Kuva 1. Autohallin työt käynnissä.
E-rappu:
- Keittiön välitilan laatoitus
- Listoitus
- Kodinkoneasennus

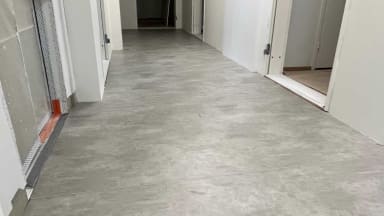

- Porrashuoneen mattoasennus

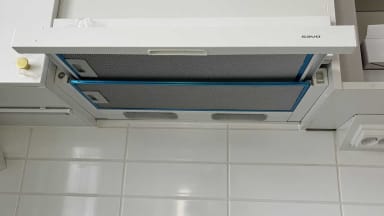

Kuva 2. Liesikupu E-rapussa.

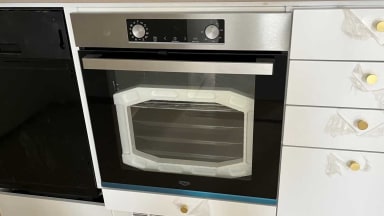

Kuva 3. Uuni E-rapussa.
Kuva 4. Keittiön välitilalaatoitus E-rapussa.
Kuva 5. Porrashuoneiden mattoasennukset aloitettu E-rapussa.
F-rappu:
- Kalusteasennus
- Kivitasoasennus
- Laminaattiasennus
- Oviasennus
- Porrashuoneen maalaus
G-rappu:
- Kalusteasennus
- Kivitasoasennus
- Kodinkoneasennus
- Laatoitus
- Saunan puutyöt
- Kylpyhuoneen pintakromit
- Kylpyhuoneen kalusteet
- Oviasennus
- Irtaimistovaraston maalaus
- Pesulan maalaus
- Porrashuoneen maalaus
- Porrashuoneen kaiteet

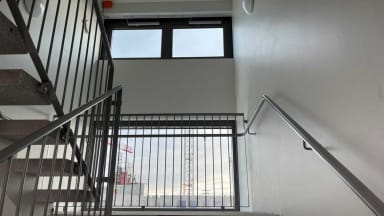

Kuva 6. Porrashuoneen kaiteet G-rapussa.
H-rappu:
- Laminaattiasennus
- Porrashuoneen maalaus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 96,27 %.

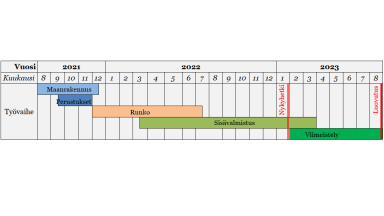

Aikataulu
Vaihe 3

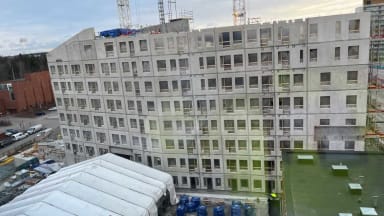

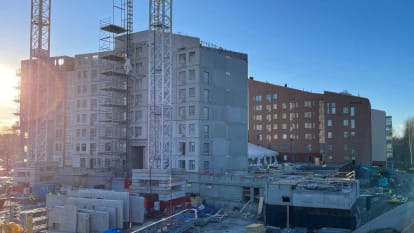

Kuva 7. J ja K -raput vaiheessa 3.
Käynnissä olevat työvaiheet
I-rappu:
- Väestönsuojan sokkelin vedeneristys ja lämmöneristys
- 1. kerroksen elementtiasennus
- Massiivilaattojen ja onteloiden asennus ensimmäisen kerroksen holviin

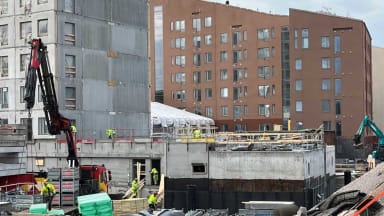

Kuva 8. I-rappu nousee J-rapun jatkoksi.
J-rappu:
- Vesikaton etuputsi
- Höyrynsulku
- Ikkuna-asennus
K-rappu:
- 9. kerroksen elementtiasennus
- Ikkuna-asennus

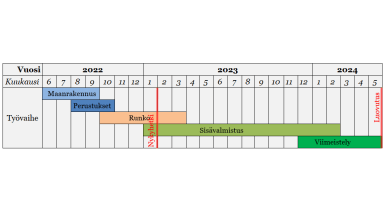

Työmaan viimeisimmän TR-mittauksen tulos on 98,51 %.
Aikataulu
