Viikkotiedote 44/2023

Vaihe 3

13623

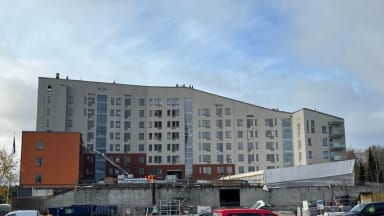

Kuva 1. Yleiskuva itään.

Käynnissä olevat työvaiheet

Autohalli ja piha-alueet:

  • Autohallin lohkon 3 raudoitus ja liikuntasaumalaitteet
  • Pihakannen suojalaatan lohkon 3 kermipohjat, sinkopuhallus ja vedeneristys
  • Terassit idänpuoleiselle pihakannelle
  • Ulkovälinevaraston holvit
  • Schök parvekkeiden saumaus ja lasitus
  • Ranskalaisten parvekkeiden lasitus länsisivulla
  • Pellitys
  • Saumaus itäsivulla
  • Arkadin alakatto
Terassit

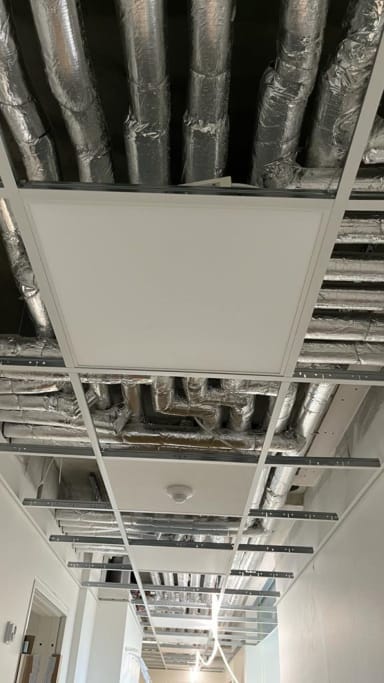

Kuva 2. Terassit L-portaan edessä pihakannella.

Arkadi

Kuva 3. Arkadin katon levytys.

Kaakko

Kuva 4. Vaiheiden 3 ja 4 välisen portaikon työt.

I-porras:

  • Laminaattiasennus
  • Kivitasoasennus
  • Kalusteasennus
  • Keittiön välitilalaatoitus
  • Käytävien alakatot
  • Talotekniset työt käynnissä
  • Palokatkotyöt
Länsi

Kuva 5. Julkisivu länteen, ranskalaiset parvekkeet asennettu.

J-porras:

  • Kodinkoneasennus
  • Keittiön vesikalustus
  • Oviasennus
  • Listoitus
  • Käytävien mattoasennus
  • Talotekniset työt käynnissä
  • Palokatkotyöt
Ovet

Kuva 6. Asuntojen ovien karmit suojattu asennuksen jälkeen.

K-porras:

  • Maalaus
  • Kodinkoneasennus
  • Keittiön vesikalustus
  • Parkettiasennus
  • Laatoitus
  • Saumaus
  • Kylpyhuoneiden alakatot
  • Saunapanelointi
  • Kylpyhuonekalusteet
  • Kylpyhuonevarusteet
  • Oviasennus
  • Listoitus
  • Sälekaihtimet ja verhokiskot
  • Käytävien mattoasennus
  • Talosaunan ja pesulan laatoitus
  • Talotekniset työt käynnissä
  • Palokatkotyöt
Käytävänmatto

Kuva 7. Käytävämatot.

L-porras:

  • Kodinkoneasennus
  • Laminaattiasennus
  • Kalusteasennus
  • Keittiön välitilalaatoitus
  • Talotekniset työt käynnissä
  • Palokatkotyöt
Alakatto

Kuva 8. Käytävien alakattorunkoa.

Työmaan viimeisimmän TR-mittauksen tulos on 98,21 %.

Aikataulu

Aikataulu

Seuraava Viikkotiedote ilmestyy viikolla 46.
